Презентация, доклад по ПМ0.1 для специальности СПО Мехатроника и мобильная робототехника , Организация работ по монтажу мехатронных систем

Содержание

Цель:Рассмотреть технологию монтажа МСВиды подготовки и проведения работПланирование монтажаОсновные термины и позиции

Слайд 1Тема 1.1. Организация монтажа мехатронных систем и мобильных робототехнических комплексов
1. Организация

работ по монтажу мехатронных систем.
Тема 1.1. Организация монтажа  мехатронных систем и мобильных робототехнических комплексов1. Организация работ по монтажу мехатронных систем.

Слайд 2Цель:
Рассмотреть технологию монтажа МС
Виды подготовки и проведения работ
Планирование монтажа
Основные термины и

позиции
Цель:Рассмотреть технологию монтажа МСВиды подготовки и проведения работПланирование монтажаОсновные термины и позиции

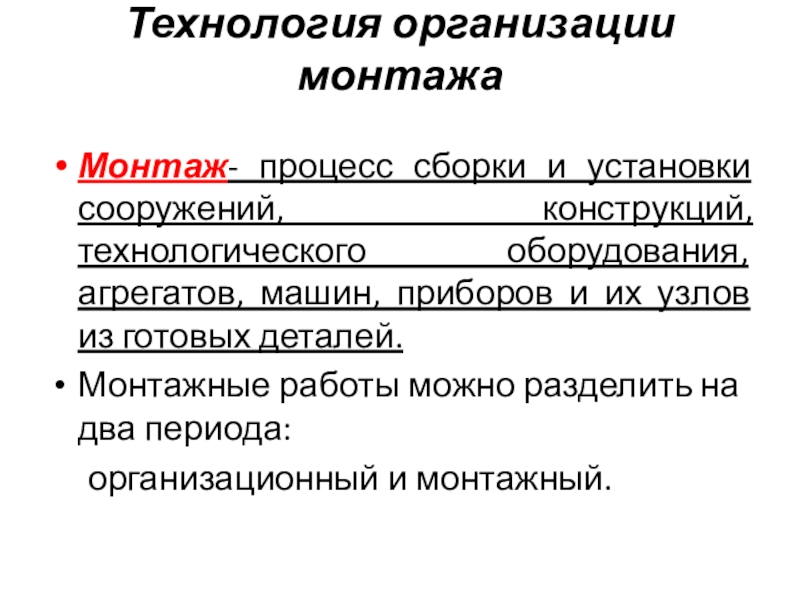

Слайд 3Технология организации монтажа
Монтаж- процесс сборки и установки сооружений, конструкций, технологического оборудования,

агрегатов, машин, приборов и их узлов из готовых деталей.
Монтажные работы можно разделить на два периода:
организационный и монтажный.

Технология организации монтажа Монтаж- процесс сборки и установки сооружений, конструкций, технологического оборудования, агрегатов, машин, приборов и их

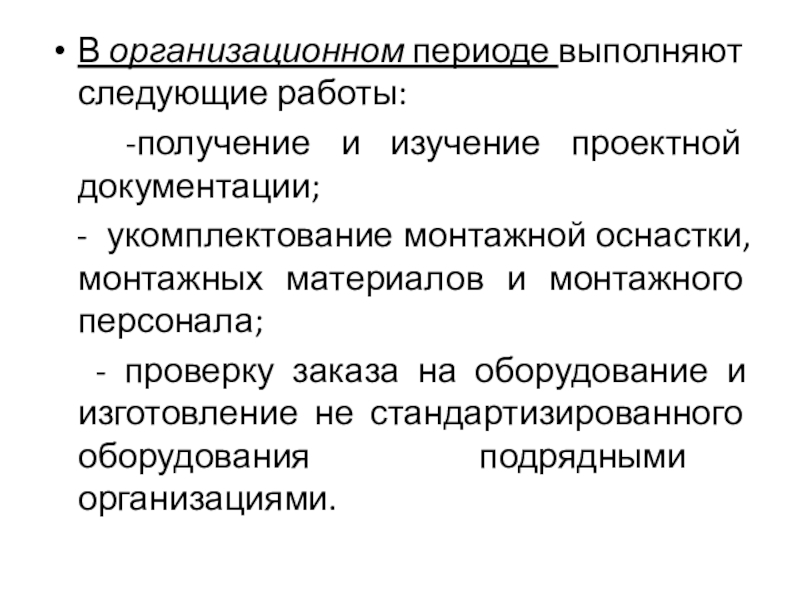

Слайд 4В организационном периоде выполняют следующие работы:
-получение и изучение проектной документации;

- укомплектование монтажной оснастки, монтажных материалов и монтажного персонала;
- проверку заказа на оборудование и изготовление не стандартизированного оборудования подрядными организациями.
В организационном периоде выполняют следующие работы:  -получение и изучение проектной документации;  - укомплектование монтажной оснастки, монтажных материалов

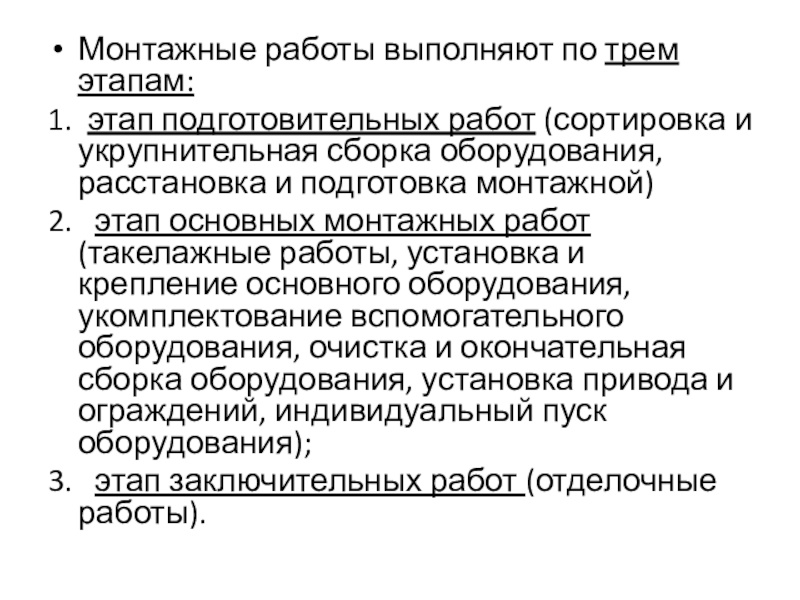

Слайд 5Монтажные работы выполняют по трем этапам:
1. этап подготовительных работ (сортировка и

укрупнительная сборка оборудования, расстановка и подготовка монтажной)
2. этап основных монтажных работ (такелажные работы, установка и крепление основного оборудования, укомплектование вспомогательного оборудования, очистка и окончательная сборка оборудования, установка привода и ограждений, индивидуальный пуск оборудования);
3. этап заключительных работ (отделочные работы).

Монтажные работы выполняют по трем этапам:1. этап подготовительных работ (сортировка и укрупнительная сборка оборудования, расстановка и подготовка

Слайд 6Строительно-монтажные работы включают:
 строительные (возведение зданий и сооружений)
специальные строительные  (по вентиляции,

сантехнике и нанесению изоляционных покрытий)
монтажные  (по монтажу оборудования, металлоконструкций, трубопроводов, КИП, энергетического оборудования и подъемно-транспортного оборудования).


Строительно-монтажные работы включают: строительные (возведение зданий и сооружений) специальные строительные  (по вентиляции, сантехнике и нанесению изоляционных покрытий) монтажные

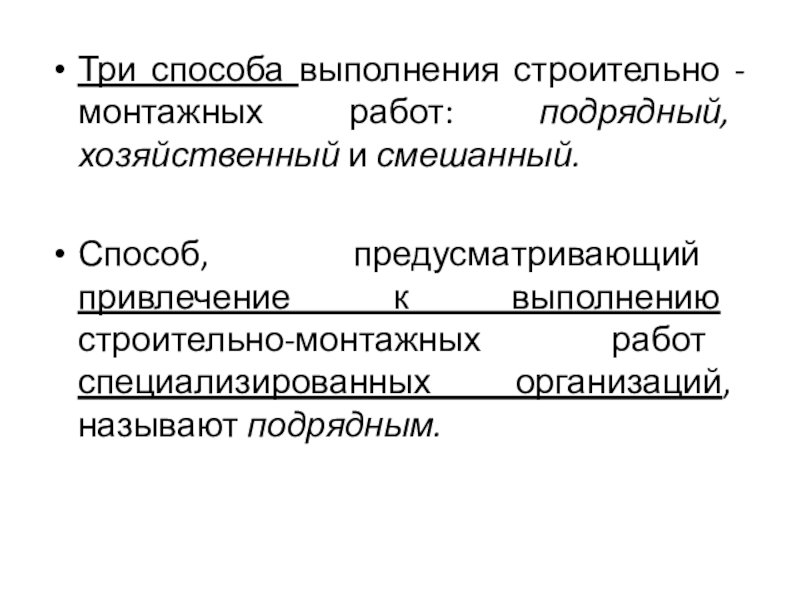

Слайд 7Три способа выполнения строительно - монтажных работ: подрядный, хозяйственный и смешанный.

Способ, предусматривающий привлечение

к выполнению строительно-монтажных работ специализированных организаций, называют подрядным.

Три способа выполнения строительно - монтажных работ: подрядный, хозяйственный и смешанный.Способ, предусматривающий привлечение к выполнению строительно-монтажных работ специализированных организаций,

Слайд 8Способ, предусматривающий выполнение строительно-монтажных работ только штатными сотрудниками предприятий промышленности без

привлечения посторонних организаций, называют хозяйственным.
Способ, предусматривающий выполнение строительно - монтажных работ при совместном участии штатных сотрудников предприятий промышленности и специализированных организаций, называют смешанным.

Способ, предусматривающий выполнение строительно-монтажных работ только штатными сотрудниками предприятий промышленности без привлечения посторонних организаций, называют хозяйственным.Способ, предусматривающий выполнение

Слайд 9Современные новостроящиеся предприятия и реконструируемые действующие используют преимущественно подрядный способ.
Обеспечивает

выполнение работ по заключенному договору в заданные сроки и специалистами высокой квалификации.
В процессе работ участвуют:
заказчик, генподрядчик (генеральный подрядчик), субподрядчики.

Современные новостроящиеся предприятия и реконструируемые действующие используют преимущественно подрядный способ. Обеспечивает выполнение работ по заключенному договору в

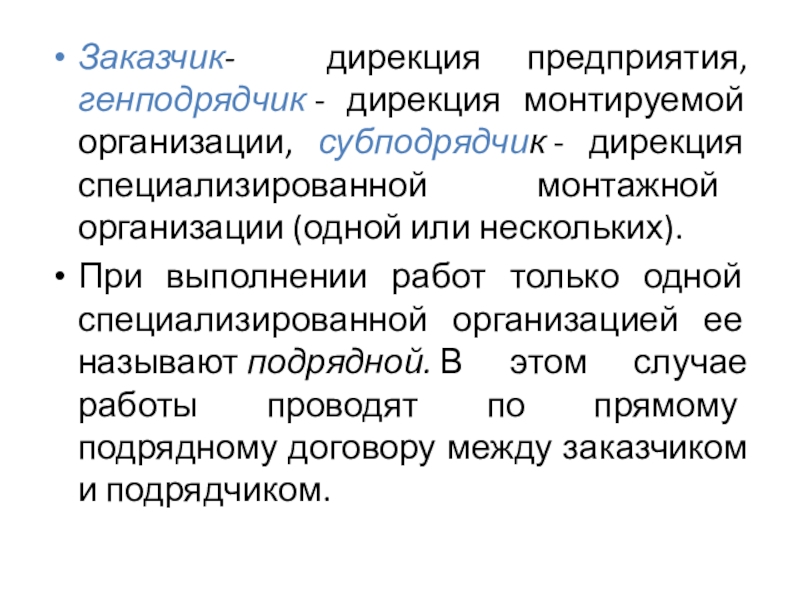

Слайд 10Заказчик- дирекция предприятия, генподрядчик - дирекция монтируемой организации, субподрядчик - дирекция специализированной монтажной

организации (одной или нескольких).
При выполнении работ только одной специализированной организацией ее называют подрядной. В этом случае работы проводят по прямому подрядному договору между заказчиком и подрядчиком.

Заказчик- дирекция предприятия, генподрядчик - дирекция монтируемой организации, субподрядчик - дирекция специализированной монтажной организации (одной или нескольких).При выполнении работ

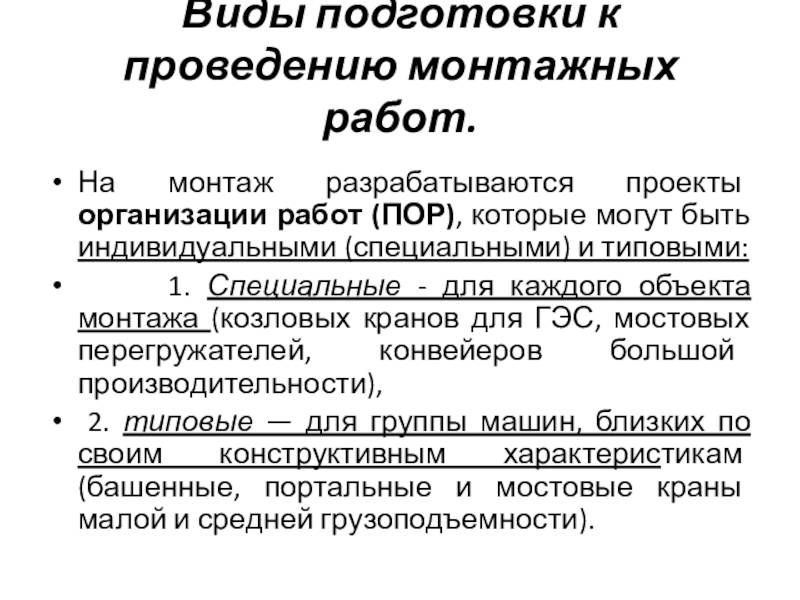

Слайд 11Виды подготовки к проведению монтажных работ.
На монтаж разрабатываются проекты организации работ

(ПОР), которые могут быть индивидуальными (специальными) и типовыми:
1. Специальные - для каждого объекта монтажа (козловых кранов для ГЭС, мостовых перегружателей, конвейеров большой производительности),
2. типовые — для группы машин, близких по своим конструктивным характеристикам (башенные, портальные и мостовые краны малой и средней грузоподъемности).

Виды подготовки к проведению монтажных работ. На монтаж разрабатываются проекты организации работ (ПОР), которые могут быть индивидуальными

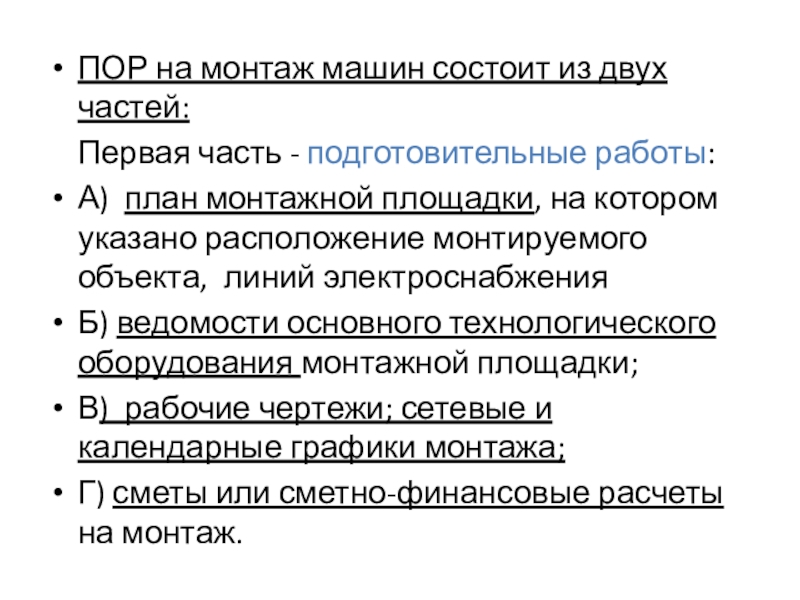

Слайд 12ПОР на монтаж машин состоит из двух частей:
Первая часть

- подготовительные работы:
А) план монтажной площадки, на котором указано расположение монтируемого объекта,  линий электроснабжения
Б) ведомости основного технологического оборудования монтажной площадки;
В) рабочие чертежи; сетевые и календарные графики монтажа;
Г) сметы или сметно-финансовые расчеты на монтаж.

ПОР на монтаж машин состоит из двух частей:  Первая часть - подготовительные работы: А) план монтажной

Слайд 13Вторая часть- технологическая:
А) схемы установки (размещения) подъемно-транспортных машин и такелажных средств

в период монтажа;
Б) схемы узлов; монтажные технологические карты;
В) требования по технике безопасности при производстве монтажных работ.
Вторая часть- технологическая:А) схемы установки (размещения) подъемно-транспортных машин и такелажных средств в период монтажа; Б) схемы узлов;

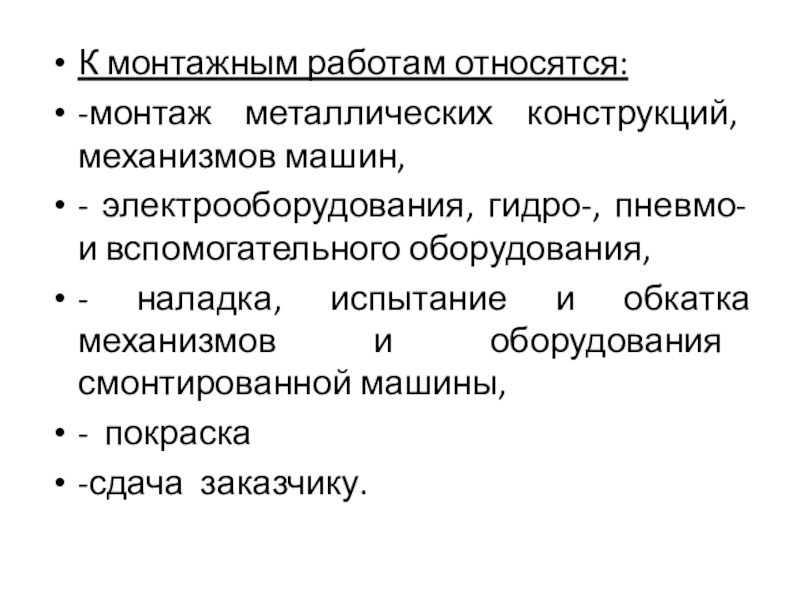

Слайд 14К монтажным работам относятся:
-монтаж металлических конструкций, механизмов машин,
- электрооборудования,

гидро-, пневмо- и вспомогательного оборудования,
- наладка, испытание и обкатка механизмов и оборудования смонтированной машины,
- покраска
-сдача заказчику.
К монтажным работам относятся: -монтаж металлических конструкций, механизмов машин, - электрооборудования, гидро-, пневмо- и вспомогательного оборудования, -

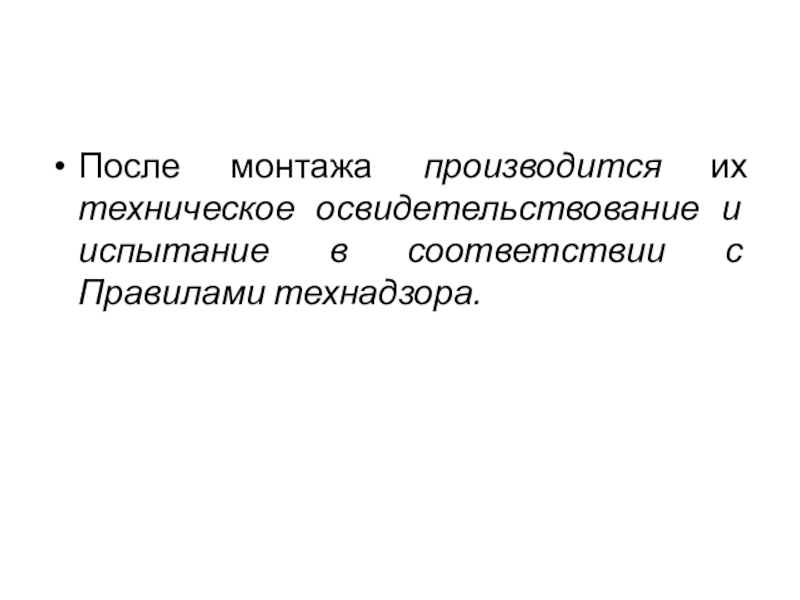

Слайд 15После монтажа производится их техническое освидетельствование и испытание в соответствии с

Правилами технадзора.

После монтажа производится их техническое освидетельствование и испытание в соответствии с Правилами технадзора.

Слайд 16Термины и определения, применяемые при монтаже
(см расп)

Термины и определения, применяемые при монтаже(см расп)

Слайд 17Различают три способа ведения монтажа – подрядный, хозяйственный и совмещенный.

Основой современной подготовки и организации монтажа являются:
– применение скоростных индустриальных методов;
– концентрация материальных, трудовых и финансовых ресурсов;
– разделение грузопотоков массовых строительных и монтажных работ.

Различают три способа ведения монтажа – подрядный, хозяйственный и совмещенный.   Основой современной подготовки и организации

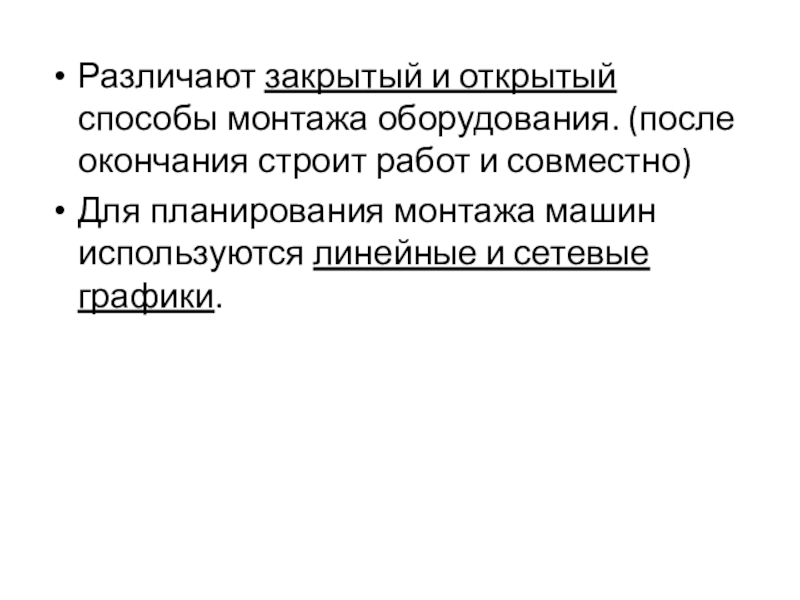

Слайд 18Различают закрытый и открытый способы монтажа оборудования. (после окончания строит работ

и совместно)
Для планирования монтажа машин используются линейные и сетевые графики.
Различают закрытый и открытый способы монтажа оборудования. (после окончания строит работ и совместно)Для планирования монтажа машин используются

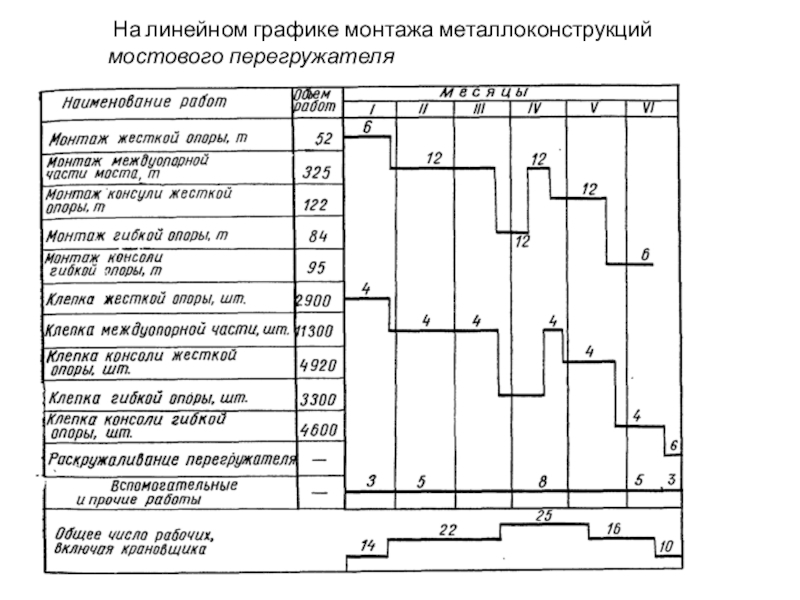

Слайд 19 На линейном графике монтажа металлоконструкций мостового перегружателя

На линейном графике монтажа металлоконструкций мостового перегружателя

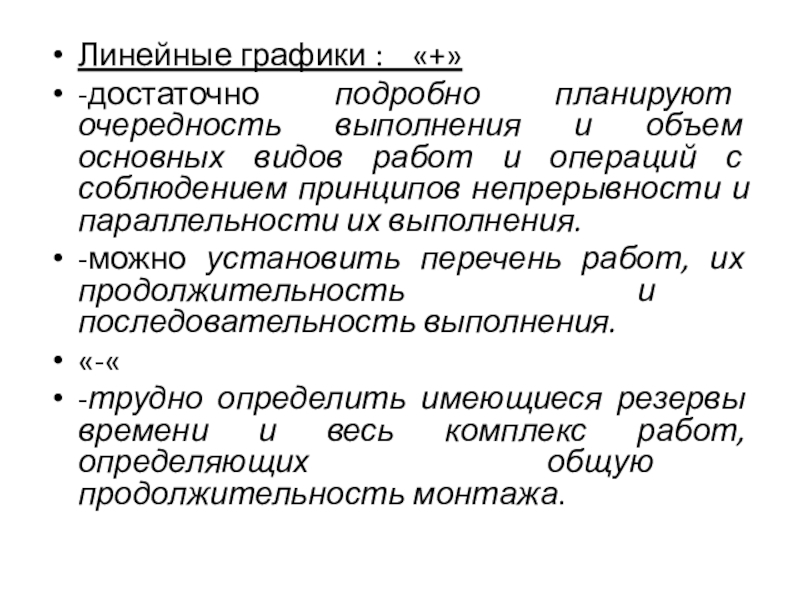

Слайд 20Линейные графики : «+»
-достаточно подробно планируют очередность выполнения и объем

основных видов работ и операций с соблюдением принципов непрерывности и параллельности их выполнения.
-можно установить перечень работ, их продолжительность и последовательность выполнения.
«-«
-трудно определить имеющиеся резервы времени и весь комплекс работ, определяющих общую продолжительность монтажа.

Линейные графики :  «+»-достаточно подробно планируют очередность выполнения и объем основных видов работ и операций с

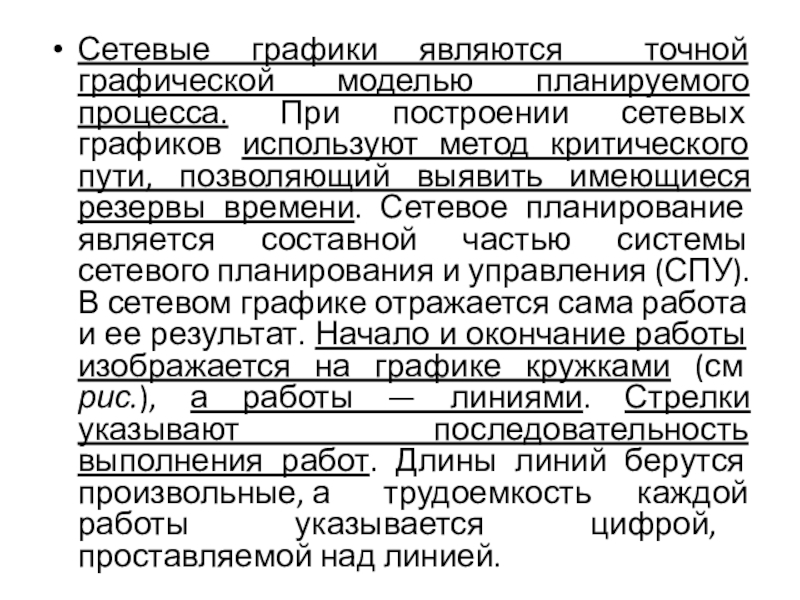

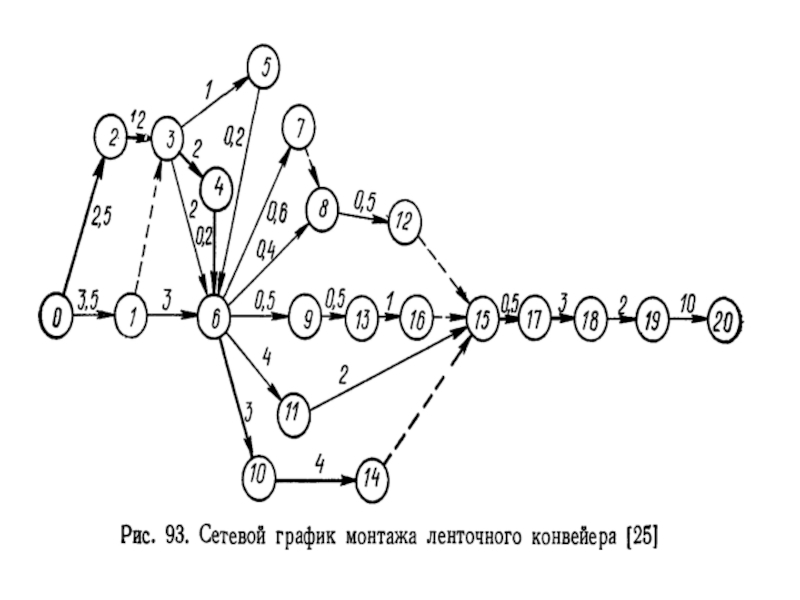

Слайд 21Сетевые графики являются точной графической моделью планируемого процесса. При построении сетевых

графиков используют метод критического пути, позволяющий выявить имеющиеся резервы времени. Сетевое планирование является составной частью системы сетевого планирования и управления (СПУ). В сетевом графике отражается сама работа и ее результат. Начало и окончание работы изображается на графике кружками (см рис.), а работы — линиями. Стрелки указывают последовательность выполнения работ. Длины линий берутся произвольные, а  трудоемкость каждой работы указывается цифрой, проставляемой над линией.
Сетевые графики являются точной графической моделью планируемого процесса. При построении сетевых графиков используют метод критического пути, позволяющий

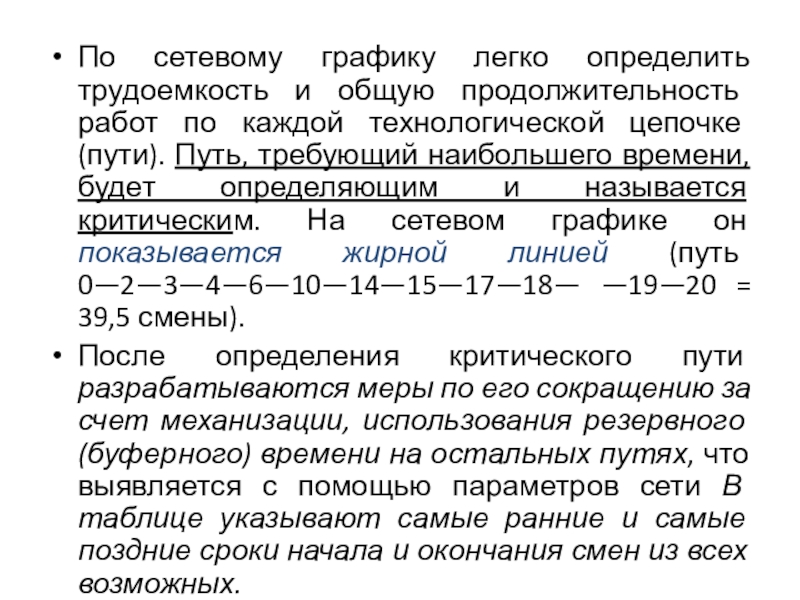

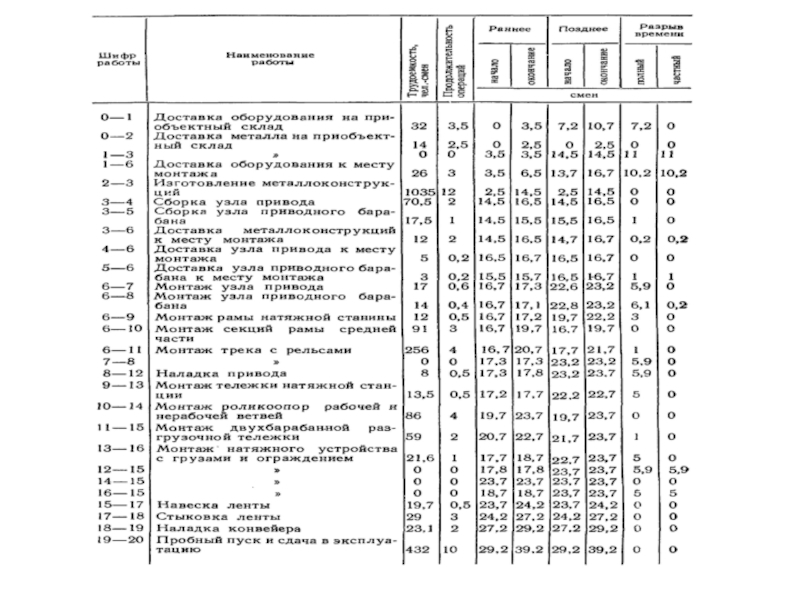

Слайд 24По сетевому графику легко определить трудоемкость и общую продолжительность работ по

каждой технологической цепочке (пути). Путь, требующий наибольшего времени, будет определяющим и называется критическим. На сетевом графике он показывается жирной линией (путь 0—2—3—4—6—10—14—15—17—18— —19—20 = 39,5 смены).
После определения критического пути разрабатываются меры по его сокращению за счет механизации, использования резервного (буферного) времени на остальных путях, что выявляется с помощью параметров сети В таблице указывают самые ранние и самые поздние сроки начала и окончания смен из всех возможных.

По сетевому графику легко определить трудоемкость и общую продолжительность работ по каждой технологической цепочке (пути). Путь, требующий

Слайд 25Различают три метода организации монтажа: последовательный, параллельный и поточный
Последовательный- монтаж следующей

машины начинают после окончания монтажа предыдущей. Недостаток– удлинение срока Т монтажа оборудования всего объекта:

где Тц– средняя длительность цикла монтажа одной машины; m – число машин.
Возникают вынужденные перерывы в работе специализированных бригад.

Различают три метода организации монтажа: последовательный, параллельный и поточный Последовательный- монтаж следующей машины начинают после окончания монтажа предыдущей.

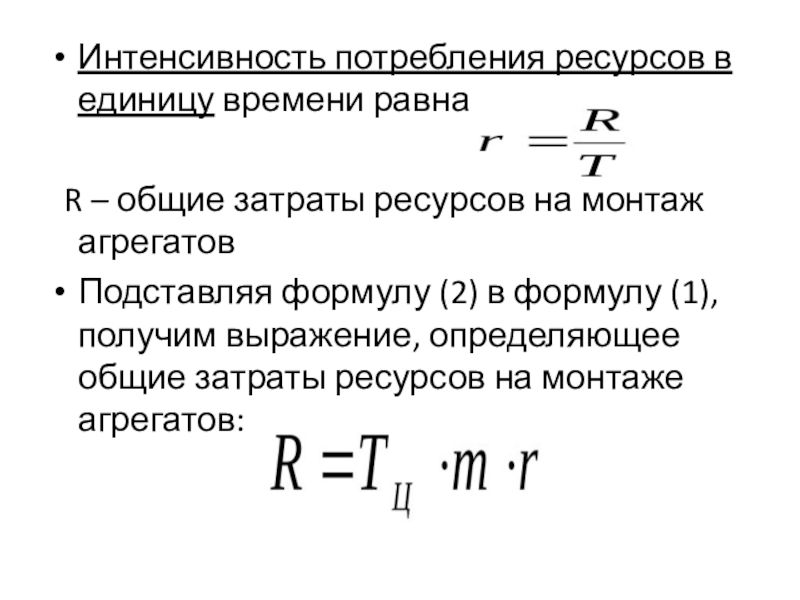

Слайд 26Интенсивность потребления ресурсов в единицу времени равна

R –

общие затраты ресурсов на монтаж агрегатов
Подставляя формулу (2) в формулу (1), получим выражение, определяющее общие затраты ресурсов на монтаже агрегатов:

Интенсивность потребления ресурсов в единицу времени равна   R – общие затраты ресурсов на монтаж агрегатовПодставляя

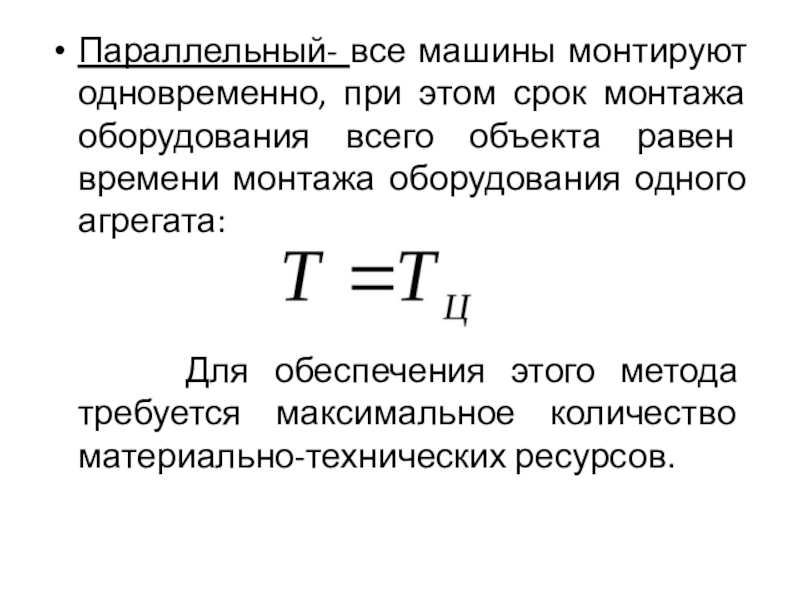

Слайд 27Параллельный- все машины монтируют одновременно, при этом срок монтажа оборудования всего

объекта равен времени монтажа оборудования одного агрегата:


Для обеспечения этого метода требуется максимальное количество материально-технических ресурсов.

Параллельный- все машины монтируют одновременно, при этом срок монтажа оборудования всего объекта равен времени монтажа оборудования одного

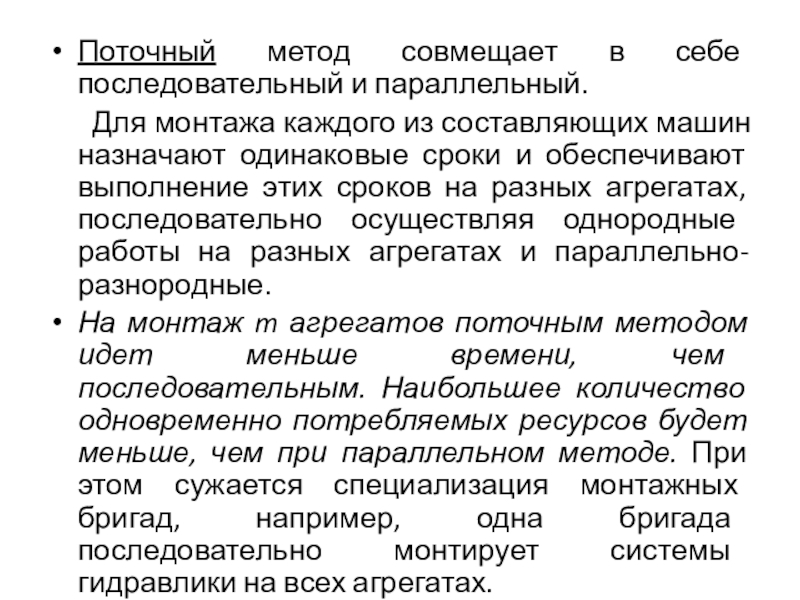

Слайд 28Поточный метод совмещает в себе последовательный и параллельный.

Для монтажа каждого из составляющих машин назначают одинаковые сроки и обеспечивают выполнение этих сроков на разных агрегатах, последовательно осуществляя однородные работы на разных агрегатах и параллельно-разнородные.
На монтаж m агрегатов поточным методом идет меньше времени, чем последовательным. Наибольшее количество одновременно потребляемых ресурсов будет меньше, чем при параллельном методе. При этом сужается специализация монтажных бригад, например, одна бригада последовательно монтирует системы гидравлики на всех агрегатах.

Поточный метод совмещает в себе последовательный и параллельный.    Для монтажа каждого из составляющих машин

Слайд 30Используемые источники:
https://mash-xxl.info/pics/309846/
https://zdamsam.ru/a18689.html
Домашнее задание:
Правила построения сетевых

графиков
Рекомендуемый источник информации:
https://studopedia.ru/9_208045_setevie-grafiki-i-pravila-ih-postroeniya.html
Используемые источники:https://mash-xxl.info/pics/309846/https://zdamsam.ru/a18689.html   Домашнее задание:   Правила построения сетевых графиков  Рекомендуемый источник информации: https://studopedia.ru/9_208045_setevie-grafiki-i-pravila-ih-postroeniya.html

Что такое shareslide.ru?

Это сайт презентаций, где можно хранить и обмениваться своими презентациями, докладами, проектами, шаблонами в формате PowerPoint с другими пользователями. Мы помогаем школьникам, студентам, учителям, преподавателям хранить и обмениваться учебными материалами.


Для правообладателей

Яндекс.Метрика

Обратная связь

Email: Нажмите что бы посмотреть
