Презентация, доклад по особенностям строительного производства на тему Организация строительного производства

Содержание

Понятие о строительном комплексе. Участники строительства, их функции и задачи. Нормативно-техническое обеспечение и технический прогресс в строительстве.Строительство - крупнейшая отрасль народного хозяйства страны, которой принадлежит ведущая роль в развитии производительных сил и уровня благосостояния народа. В

Слайд 1Организация строительного производства
ПМ.01 Участие в проектировании зданий и сооружений
МДК.01.02 Проект производства

работ

Ульяновский строительный колледж

Организация строительного производстваПМ.01 Участие в проектировании зданий и сооруженийМДК.01.02 Проект производства работУльяновский строительный колледж

Слайд 2Понятие о строительном комплексе. Участники строительства, их функции и задачи. Нормативно-техническое

обеспечение и технический прогресс в строительстве.

Строительство - крупнейшая отрасль народного хозяйства страны, которой принадлежит ведущая роль в развитии производительных сил и уровня благосостояния народа. В строительстве работает несколько миллионов человек, занятых как непосредственно на сооружении промышленных, гражданских и других объектов, так и в обеспечивающих строительство предприятиях и организациях.
Инвестор (вкладчик) - юридическое или физическое лицо, осуществляющее долгосрочное вложение капитала в экономику (проект, предприятие и т. п.), как правило, в целях получения прибыли на вложенный капитал. Инвестор может быть застройщиком.
Девелопер - разновидность инвестора - лицо, вкладывающее средства в развитие городских или приго­родных земель (освоение территории, прокладка коммуникаций и дорог) с последующей продажей застроенных или незастроенных участков.
Застройщик — юридическое или физическое лицо, официально заявившее о намерении осуществить строительство определенного объекта недвижимости и получившее на это разрешение. На основе архитектурно-планировочного задания он заказывает проектно-сметную документацию, получает разрешение на строительство и организует в период строительства все виды надзора. Застройщик проводит строительство собствен­ными силами или с привлечением подрядчиков, а по окончании принимает объект в эксплуатацию и регистрирует право собственности в местном органе самоуправления.

Понятие о строительном комплексе. Участники строительства, их функции и задачи. Нормативно-техническое обеспечение и технический прогресс в строительстве.Строительство

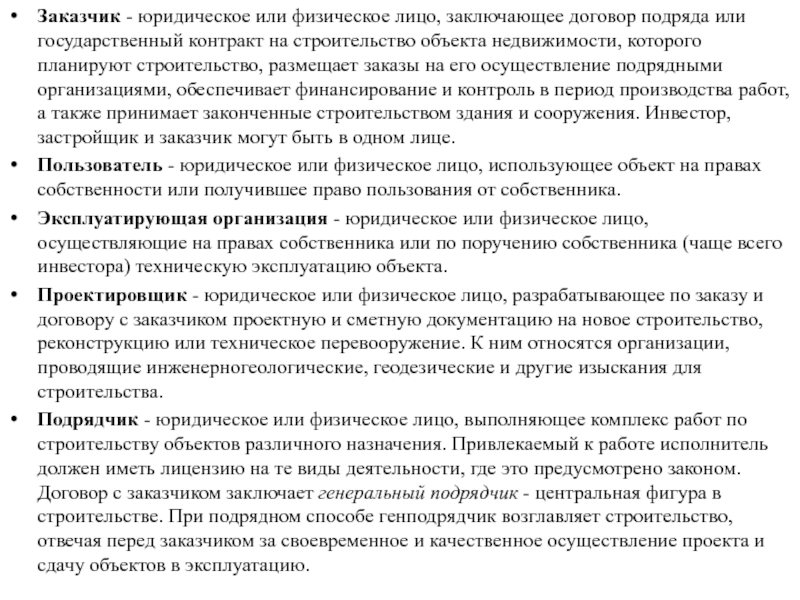

Слайд 3Заказчик - юридическое или физическое лицо, заключающее договор подряда или государственный

контракт на строительство объекта недвижимости, которого планируют строительство, размещает заказы на его осуществление подрядными организациями, обеспечивает финансирование и контроль в период производства работ, а также принимает законченные строительством здания и сооружения. Инвестор, застройщик и заказчик могут быть в одном лице.
Пользователь - юридическое или физическое лицо, использующее объект на правах собственности или получившее право пользования от собственника.
Эксплуатирующая организация - юридическое или физическое лицо, осуществляющие на правах собственника или по поручению собственника (чаще всего инвестора) техническую эксплуатацию объекта.
Проектировщик - юридическое или физическое лицо, разрабатывающее по заказу и договору с заказчиком проектную и сметную документацию на новое строительство, реконструкцию или техническое перевооружение. К ним относятся организации, проводящие инженерно­геологические, геодезические и другие изыскания для строительства.
Подрядчик - юридическое или физическое лицо, выполняющее комплекс работ по строительству объектов различного назначения. Привлекаемый к работе исполнитель должен иметь лицензию на те виды деятельности, где это предусмотрено законом. Договор с заказчиком заключает генеральный подрядчик - центральная фигура в строительстве. При подрядном способе генподрядчик возглавляет строительство, отвечая перед заказчиком за своевременное и качественное осуществление проекта и сдачу объектов в эксплуатацию.
Заказчик - юридическое или физическое лицо, заключающее договор подряда или государственный контракт на строительство объекта недвижимости, которого

Слайд 4Правовое обеспечение участников строительства. Инвестиционный период. Лицензирование строительной деятельности
Способ строительства может

быть: хозяйственным, когда работы выполняются силами и средствами действующих и строящихся предприятий или организаций; подрядным, когда работы ведутся постоянно действующими строительными организациями по договору подряда с заказчиком; смешанным, когда часть работ выполняют по договору подрядные организации, а часть работ ведут собственными силами.
Хозяйственный способ имеет существенные недостатки. Для строительства этим способом необходимо заново создавать коллективы строителей и собственную производственную базу. По окончании работ коллективы расформировываются и база ликвидируется. Не являясь для предприятия основной деятельностью, строительство хозяйственным способом не создает условий для совершенствования технологии и организации работ.
К положительным качествам хозяйственного способа следует отнести большую оперативность в управлении, весьма необходимую при выполнении текущих ремонтно-строительных работ в условиях эксплуатируемого промышленного предприятия (текущий и эксплуатационный ремонт, смена оборудования, частичная реконструкция производства .
Подрядный способ строительства обладает рядом преимуществ перед хозяйственным. Постоянно действующие строительные организации работают в условиях, способствующих формированию стабильных квалифицированных коллективов, созданию мощностей и современной материально-технической базы, совершенствованию технологии производства, улучшению качества работ, сокращению сроков строительства и снижению его себестоимости. Подрядный способ, как наиболее прогрессивный, в настоящее время является преобладающим, им охвачено более 90% строительных работ.

Правовое обеспечение участников строительства. Инвестиционный период. Лицензирование строительной деятельностиСпособ строительства может быть: хозяйственным, когда работы выполняются силами

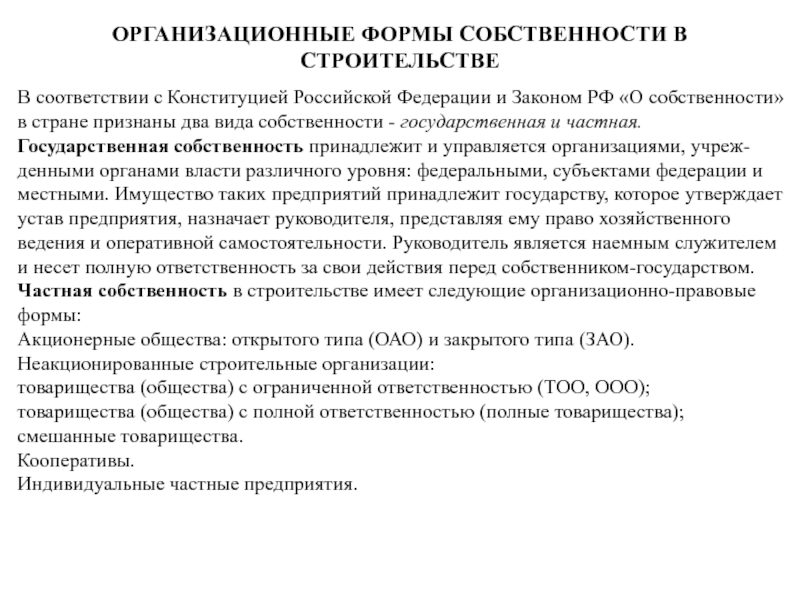

Слайд 5ОРГАНИЗАЦИОННЫЕ ФОРМЫ СОБСТВЕННОСТИ В СТРОИТЕЛЬСТВЕ
В соответствии с Конституцией Российской Федерации и

Законом РФ «О собственности» в стране признаны два вида собственности - государственная и частная.
Государственная собственность принадлежит и управляется организациями, учреж-денными органами власти различного уровня: федеральными, субъектами федерации и местными. Имущество таких предприятий принадлежит государству, которое утверждает устав предприятия, назначает руководителя, представляя ему право хозяйственного ведения и оперативной самостоятельности. Руководитель является наемным служителем и несет полную ответственность за свои действия перед собственником-государством.
Частная собственность в строительстве имеет следующие организационно-правовые формы:
Акционерные общества: открытого типа (ОАО) и закрытого типа (ЗАО).
Неакционированные строительные организации:
товарищества (общества) с ограниченной ответственностью (ТОО, ООО);
товарищества (общества) с полной ответственностью (полные товарищества);
смешанные товарищества.
Кооперативы.
Индивидуальные частные предприятия.

ОРГАНИЗАЦИОННЫЕ ФОРМЫ СОБСТВЕННОСТИ В СТРОИТЕЛЬСТВЕВ соответствии с Конституцией Российской Федерации и Законом РФ «О собственности» в стране

Слайд 6Акционерное общество (АО) - это объединение нескольких физических (гражданских) или юридических

лиц для совместной деятельности с целью получения прибыли.
В основе этой формы собственности лежит понятие акции. Акция ценная бумага, выпускаемая обществом, свидетельствующая об участии ее владельца (акционера) в капитале АО и дающая право на получение определенной части прибыли этого общества в виде дивиденда.
Товарищество с ограниченной ответственностью (ТОО) и общество с ограниченной ответственностью (ООО) образуются объединением физических лиц для совместной хозяйственной деятельности с целью получения прибыли. Уставной фонд ТОО (ООО) разделен на доли, размер которых устанавливают учредители. Каждый участник товарищества имеет право на прибыль пропорционально своему вкладу и отвечает по обязательствам товарищества в пределах своей доли.
Полное товарищество в отличие от ТОО (ООО) объединяет как физических, так и юридических лиц. Другая принципиальная разница в том, что полное товарищество не является юридическим лицом и, соответственно, его участники отвечают по обязательствам всем своим имуществом, а не только внесенным паем. Для регистрации полного товарищества достаточно только представить договор учредителей, устав при этом не требуется.
Смешанное товарищество отличается от полного двумя основными моментами. Оно состоит из действительных членов, которые несут полную солидарную ответственность по обязательствам товарищества, как своим вкладом, так и всем своим имуществом, и членов-вкладчиков, отвечающих только в пределах своих вкладов. Эта форма признается юридическим лицом.
Акционерное общество (АО) - это объединение нескольких физических (гражданских) или юридических лиц для совместной деятельности с целью

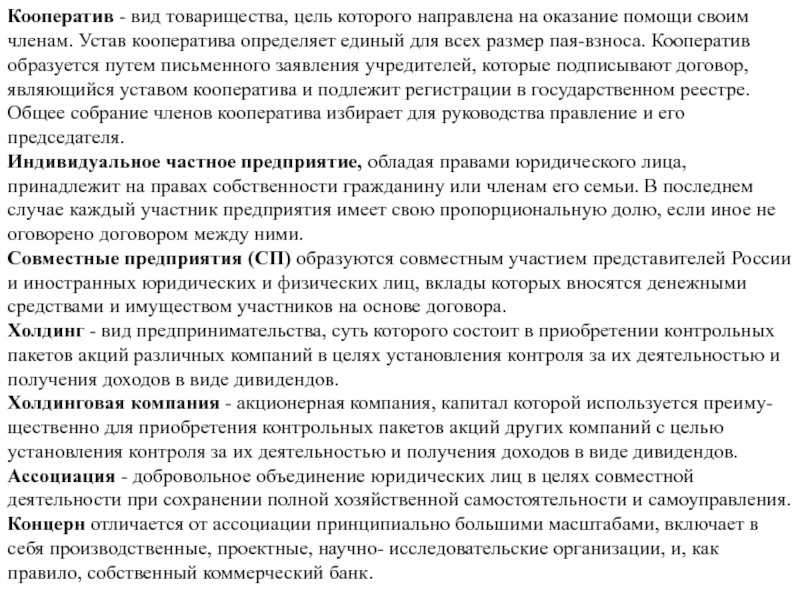

Слайд 7Кооператив - вид товарищества, цель которого направлена на оказание помощи своим

членам. Устав кооператива определяет единый для всех размер пая-взноса. Кооператив образуется путем письменного заявления учредителей, которые подписывают договор, являющийся уставом кооператива и подлежит регистрации в государственном реестре. Общее собрание членов кооператива избирает для руководства правление и его председателя.
Индивидуальное частное предприятие, обладая правами юридического лица, принадлежит на правах собственности гражданину или членам его семьи. В последнем случае каждый участник предприятия имеет свою пропорциональную долю, если иное не оговорено договором между ними.
Совместные предприятия (СП) образуются совместным участием представителей России и иностранных юридических и физических лиц, вклады которых вносятся денежными средствами и имуществом участников на основе договора.
Холдинг - вид предпринимательства, суть которого состоит в приобретении контрольных пакетов акций различных компаний в целях установления контроля за их деятельностью и получения доходов в виде дивидендов.
Холдинговая компания - акционерная компания, капитал которой используется преиму-щественно для приобретения контрольных пакетов акций других компаний с целью установления контроля за их деятельностью и получения доходов в виде дивидендов.
Ассоциация - добровольное объединение юридических лиц в целях совместной деятельности при сохранении полной хозяйственной самостоятельности и самоуправления.
Концерн отличается от ассоциации принципиально большими масштабами, включает в себя производственные, проектные, научно- исследовательские организации, и, как правило, собственный коммерческий банк.
Кооператив - вид товарищества, цель которого направлена на оказание помощи своим членам. Устав кооператива определяет единый для

Слайд 8ФУНКЦИИ АППАРАТА УПРАВЛЕНИЯ СТРОИТЕЛЬНЫМИ ОРГАНИЗАЦИЯМИ
Управление деятельностью строительно-монтажных организаций осуществляют руководители организаций

и аппарат управления, состоящий из линейного и функцио-нального персонала. Линейный персонал - старшие прорабы, прорабы, мастера, диспет-черы, геодезисты, участковые механики и др.; функциональный персонал - работники аппарата треста и управлений, выполняющие специализированные функции в подготовке и управлении производством.
Управляющий трестом назначается вышестоящей инстанцией и является доверенным лицом государства или другого собственника, уполномоченным на основе принципа единоначалия организовать всю работу предприятия, без доверенности действовать от имени треста, представлять трест во всех организациях и учреждениях, распоряжаться в соответствии с планом в пределах, установленных законом, его имуществом и средствами, заключать договоры, выдавать доверенности, открывать в банке расчетные и другие счета предприятия.
Главный инженер ответственен за осуществление технической политики в организациях треста. В его обязанности входят внедрение в производство достижений науки и техники, совершенствование технологии, обеспечение качества работ. Он руководит производст-венным и техническим отделами, отделами главного механика и энергетика, технолога, лабораторией, направляет работу по охране труда и рационализации.
Плановый отдел составляет проекты перспективных, годовых и оперативных планов подрядных и субподрядных работ; планы деятельности предприятий и хозяйств строительной организации; доводит плановые задания до исполнителей, организует учет их выполнения и составляет отчет.
ФУНКЦИИ АППАРАТА УПРАВЛЕНИЯ СТРОИТЕЛЬНЫМИ ОРГАНИЗАЦИЯМИУправление деятельностью строительно-монтажных организаций осуществляют руководители организаций и аппарат управления, состоящий из линейного

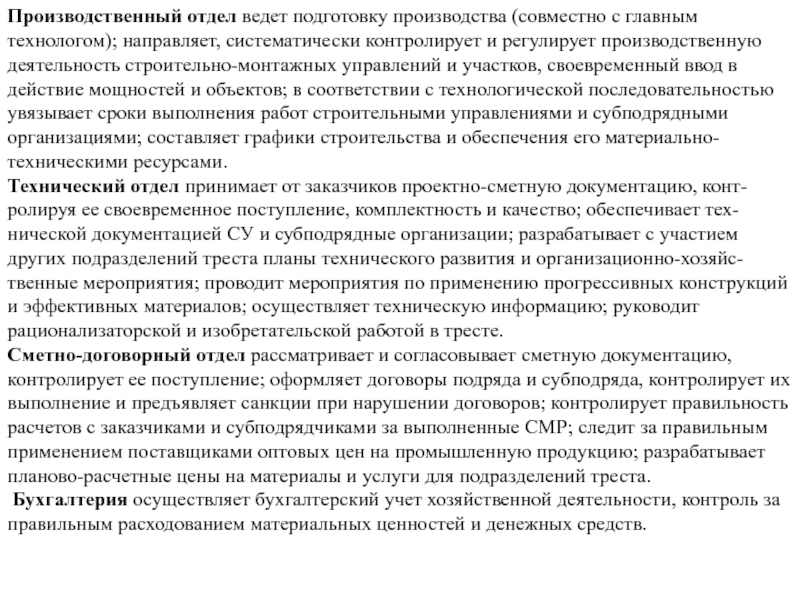

Слайд 9Производственный отдел ведет подготовку производства (совместно с главным технологом); направляет, систематически

контролирует и регулирует производственную деятельность строительно-монтажных управлений и участков, своевременный ввод в действие мощностей и объектов; в соответствии с технологической последовательностью увязывает сроки выполнения работ строительными управлениями и субподрядными организациями; составляет графики строительства и обеспечения его материально-техническими ресурсами.
Технический отдел принимает от заказчиков проектно-сметную документацию, конт-ролируя ее своевременное поступление, комплектность и качество; обеспечивает тех-нической документацией СУ и субподрядные организации; разрабатывает с участием других подразделений треста планы технического развития и организационно-хозяйс-твенные мероприятия; проводит мероприятия по применению прогрессивных конструкций и эффективных материалов; осуществляет техническую информацию; руководит рационализаторской и изобретательской работой в тресте.
Сметно-договорный отдел рассматривает и согласовывает сметную документацию, контролирует ее поступление; оформляет договоры подряда и субподряда, контролирует их выполнение и предъявляет санкции при нарушении договоров; контролирует правильность расчетов с заказчиками и субподрядчиками за выполненные СМР; следит за правильным применением поставщиками оптовых цен на промышленную продукцию; разрабатывает планово-расчетные цены на материалы и услуги для подразделений треста.
 Бухгалтерия осуществляет бухгалтерский учет хозяйственной деятельности, контроль за правильным расходованием материальных ценностей и денежных средств.

Производственный отдел ведет подготовку производства (совместно с главным технологом); направляет, систематически контролирует и регулирует производственную деятельность строительно-монтажных

Слайд 10Производитель работ является непосредственным руководителем и организатором производства. Как единоначальник на

порученном ему участке, он несет ответственность за все стороны производственной деятельности.
К основным обязанностям прораба относятся: выполнение утвержденных показателей плана работ; обеспечение должного качества работ; рациональное использование трудовых и материальных ресурсов.
Для выполнения этих обязанностей прораб должен детально изучить проектно-сметную и технологическую документацию (ПОС, ППР), своевременно составить или принять участие в составлении заявок на материалы, механизмы, оснастку и др.; обеспечить подготовку фронта работ, составление мастерами нарядов и приемку работ; журналы работ и необходимую исполнительную документацию (акты на скрытые работы, акты приемки работ и др.); осуществлять необходимые мероприятия по охране труда, технике безопасности и пожарной безопасности на своем объекте; организовывать рационализаторскую работу и содействовать подчиненным в расчетах и оформлении предложений.
Строительный мастер является младшим командиром на производстве, в задачу которого входит техническое и организационное обеспечение работы подчиненного ему коллектива (бригады, смены и т. д.). Мастер должен изучить РД и ППР; подготовить фронт работ и необходимый инвентарь и приспособления; рассчитать и выдать заранее наряд на предстоящую работу; провести необходимый инструктаж по охране труда; в период работы давать необходимые отметки, производить другие инструментальные замеры и обеспечивать своевременное поступление материальных ресурсов, а по окончании работы принять ее по количеству и качеству и закрыть наряд.
Бригадир - непосредственный руководитель низового производственного коллектива.
Производитель работ является непосредственным руководителем и организатором производства. Как единоначальник на порученном ему участке, он несет ответственность

Слайд 11Организация проектирования и изысканий.
Строительство любого здания или сооружения осуществляется по

заранее разработанному документу - проекту.
Проектом называют комплекс графических и текстовых материалов, предварительно
подготовленных и обоснованных техническими и экономическими расчетами будущего промышленного предприятия, здания, сооружения или их комплексов.
Проектирование - это процесс взаимоувязанного комплекса работ коллектива специалистов, результатом которого является разработка проектно-сметной документации для строительства или реконструкции предприятий, зданий, сооружений и их комплексов.
Главная задача проектирования в строительстве - это разработка документации для экономного и с максимальным выигрышем во времени использование выделяемых ресурсов.
Эта задача может быть выполнена при системном подходе к проекту как к комплексу технических, организационных, управленческих и других решений, содействующих достижению конечного результата в строительстве с наилучшими техническими и экономическими показателями.
Основным документом, регламентирующим правовые и финансовые отношения между заказчиком и разработчиком проектной документации, является договор (контракт), заключаемый заказчиком с проектной организацией а также с другими юридическими и физическими лицами, получившими в установленном порядке лицензию на проведение проектных работ.
Организация проектирования и изысканий. Строительство любого здания или сооружения осуществляется по заранее разработанному документу - проекту. Проектом

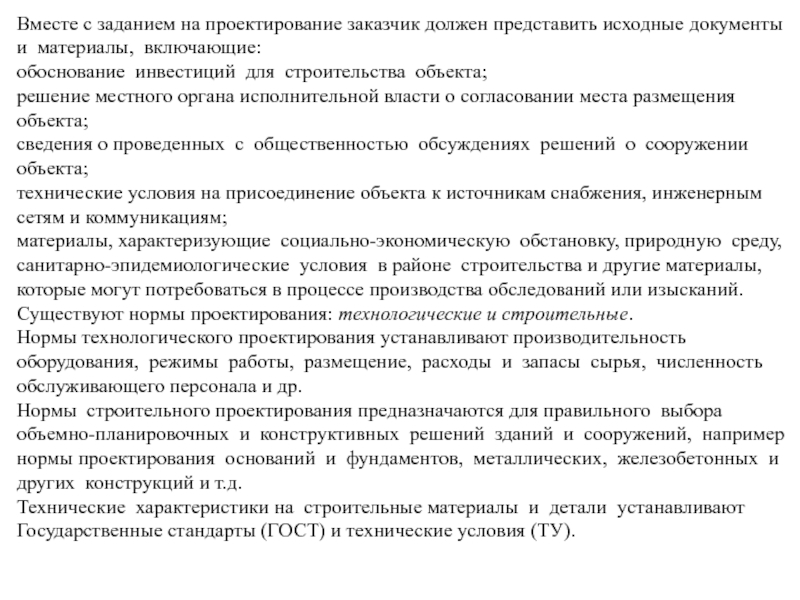

Слайд 12Вместе с заданием на проектирование заказчик должен представить исходные документы
и

материалы, включающие:
обоснование инвестиций для строительства объекта;
решение местного органа исполнительной власти о согласовании места размещения объекта;
сведения о проведенных с общественностью обсуждениях решений о сооружении объекта;
технические условия на присоединение объекта к источникам снабжения, инженерным сетям и коммуникациям;
материалы, характеризующие социально-экономическую обстановку, природную среду,
санитарно-эпидемиологические условия в районе строительства и другие материалы, которые могут потребоваться в процессе производства обследований или изысканий.
Существуют нормы проектирования: технологические и строительные.
Нормы технологического проектирования устанавливают производительность оборудования, режимы работы, размещение, расходы и запасы сырья, численность обслуживающего персонала и др.
Нормы строительного проектирования предназначаются для правильного выбора объемно-планировочных и конструктивных решений зданий и сооружений, например нормы проектирования оснований и фундаментов, металлических, железобетонных и других конструкций и т.д.
Технические характеристики на строительные материалы и детали устанавливают Государственные стандарты (ГОСТ) и технические условия (ТУ).

Вместе с заданием на проектирование заказчик должен представить исходные документы и материалы, включающие: обоснование инвестиций для строительства

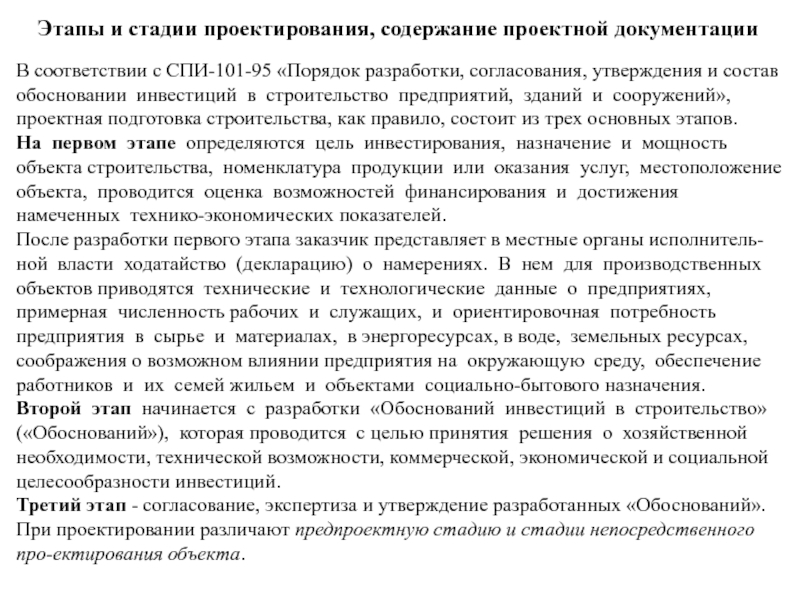

Слайд 13Этапы и стадии проектирования, содержание проектной документации
В соответствии с СПИ-101-95

«Порядок разработки, согласования, утверждения и состав
обосновании инвестиций в строительство предприятий, зданий и сооружений», проектная подготовка строительства, как правило, состоит из трех основных этапов.
На первом этапе определяются цель инвестирования, назначение и мощность объекта строительства, номенклатура продукции или оказания услуг, местоположение объекта, проводится оценка возможностей финансирования и достижения намеченных технико-экономических показателей.
После разработки первого этапа заказчик представляет в местные органы исполнитель-ной власти ходатайство (декларацию) о намерениях. В нем для производственных объектов приводятся технические и технологические данные о предприятиях, примерная численность рабочих и служащих, и ориентировочная потребность предприятия в сырье и материалах, в энергоресурсах, в воде, земельных ресурсах, соображения о возможном влиянии предприятия на окружающую среду, обеспечение работников и их семей жильем и объектами социально-бытового назначения.
Второй этап начинается с разработки «Обоснований инвестиций в строительство»
(«Обоснований»), которая проводится с целью принятия решения о хозяйственной необходимости, технической возможности, коммерческой, экономической и социальной целесообразности инвестиций.
Третий этап - согласование, экспертиза и утверждение разработанных «Обоснований».
При проектировании различают предпроектную стадию и стадии непосредственного про-ектирования объекта.

Этапы и стадии проектирования, содержание проектной документации В соответствии с СПИ-101-95 «Порядок разработки, согласования, утверждения и состав

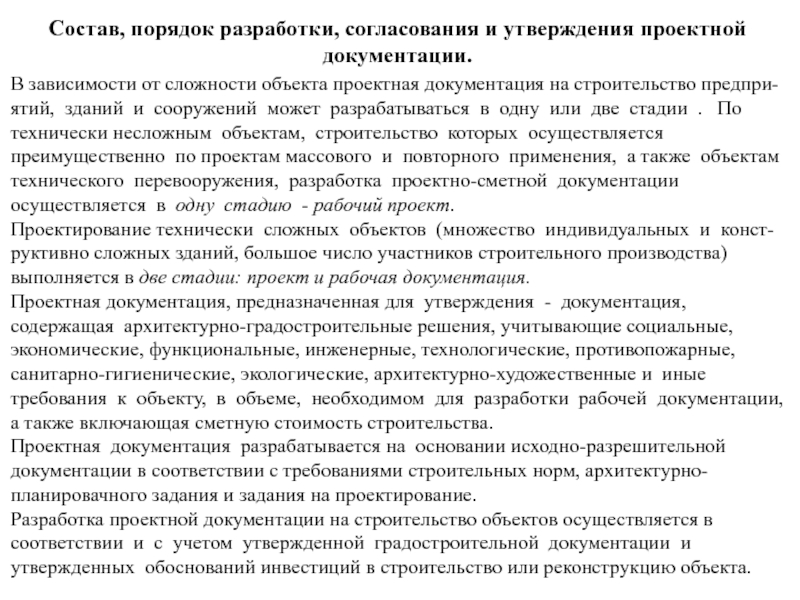

Слайд 14Состав, порядок разработки, согласования и утверждения проектной документации.
В зависимости от сложности

объекта проектная документация на строительство предпри-ятий, зданий и сооружений может разрабатываться в одну или две стадии . По технически несложным объектам, строительство которых осуществляется преимущественно по проектам массового и повторного применения, а также объектам технического перевооружения, разработка проектно-сметной документации осуществляется в одну стадию - рабочий проект.
Проектирование технически сложных объектов (множество индивидуальных и конст-
руктивно сложных зданий, большое число участников строительного производства) выполняется в две стадии: проект и рабочая документация.
Проектная документация, предназначенная для утверждения - документация, содержащая архитектурно-градостроительные решения, учитывающие социальные, экономические, функциональные, инженерные, технологические, противопожарные, санитарно-гигиенические, экологические, архитектурно-художественные и иные требования к объекту, в объеме, необходимом для разработки рабочей документации, а также включающая сметную стоимость строительства.
Проектная документация разрабатывается на основании исходно-разрешительной документации в соответствии с требованиями строительных норм, архитектурно-планировачного задания и задания на проектирование.
Разработка проектной документации на строительство объектов осуществляется в соответствии и с учетом утвержденной градостроительной документации и утвержденных обоснований инвестиций в строительство или реконструкцию объекта.

Состав, порядок разработки, согласования и утверждения проектной документации.В зависимости от сложности объекта проектная документация на строительство предпри-ятий,

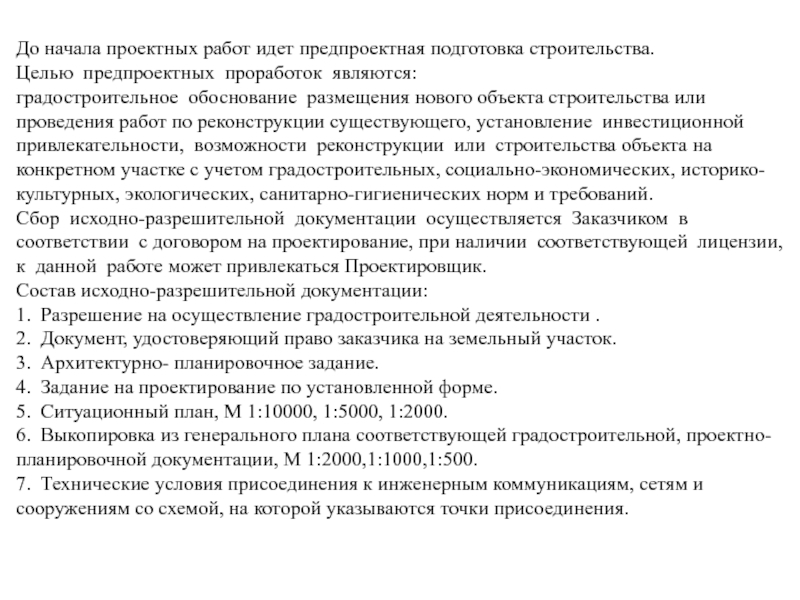

Слайд 15До начала проектных работ идет предпроектная подготовка строительства.
Целью предпроектных проработок являются:

градостроительное обоснование размещения нового объекта строительства или проведения работ по реконструкции существующего, установление инвестиционной привлекательности, возможности реконструкции или строительства объекта на конкретном участке с учетом градостроительных, социально-экономических, историко-культурных, экологических, санитарно-гигиенических норм и требований.
Сбор исходно-разрешительной документации осуществляется Заказчиком в соответствии с договором на проектирование, при наличии соответствующей лицензии, к данной работе может привлекаться Проектировщик.
Состав исходно-разрешительной документации:
1. Разрешение на осуществление градостроительной деятельности .
2. Документ, удостоверяющий право заказчика на земельный участок.
3. Архитектурно- планировочное задание.
4. Задание на проектирование по установленной форме.
5. Ситуационный план, М 1:10000, 1:5000, 1:2000.
6. Выкопировка из генерального плана соответствующей градостроительной, проектно-
планировочной документации, М 1:2000,1:1000,1:500.
7. Технические условия присоединения к инженерным коммуникациям, сетям и сооружениям со схемой, на которой указываются точки присоединения.

До начала проектных работ идет предпроектная подготовка строительства.Целью предпроектных проработок являются: градостроительное обоснование размещения нового объекта строительства

Слайд 16Разделы проектной документации. Стадии проектирования
Проектная подготовка строительства объекта включает следующие

этапы:
- разработку, согласование и утверждение архитектурно-градостроительного решения - архитектурного проекта (может разрабатываться в составе проектной документации);
- разработку, согласование, экспертизу и утверждение проектной документации;
- разработку рабочей документации.
Рекомендуемая стадийность проектирования в зависимости от категории сложности объекта:
• Стадия "Эскизный проект" (ЭП) - для объектов технически сложных относитель-но градостроительных, архитектурных, художественных и экологических требований,
инженерного обеспечения, а так же основание для составления архитектурно-
планировочного задания и задания на проектирование, подготовки исходно-
разрешительной документации.
• Стадия Проект (П) - основная утверждаемая стадия проектирования объектов строительства и реконструкции.
• Стадия Рабочая документация (РД) - комплект документов, необходимых для производства строительных и монтажных работ.
• Стадия Рабочий проект (РП) - стадия которая совмещает в себе две предыдущие стадии, а именно проект и рабочую документацию.
Рабочая документация - представляет собой комплект рабочих чертежей и текстовых документов, содержащих необходимую информацию об объекте строительства, и является основанием для производства строительных и монтажных работ, а также изготовления строительных изделий на заводах или непосредственно на строительной площадке.
Разделы проектной документации. Стадии проектирования Проектная подготовка строительства объекта включает следующие этапы:- разработку, согласование и утверждение архитектурно-градостроительного

Слайд 17Изыскательские работы
Важным элементом предпроектной стадии проектирования объектов в строительстве являются

экономические, инженерные или технические изыскания, в результате которых определяется экономическая целесообразность и техническая возможность строительства, и выявляются условия его осуществления.
Изыскания - комплекс экономических и инженерных (технических) исследований района или площадки (трассы) строительства, позволяющих всесторонне анализи-ровать условия строительства и эксплуатации будущего объекта, обосновать экономи-ческую целесообразность и техническую возможность и объем возводимых новых или реконструкцию предприятий, зданий и сооружений и подготовку исходных данных для проектирования.
Качество изысканий во многом определяет эффективность строительства и эксплуатации
будущих объектов.
Изыскания делят на экономические и инженерные или технические.
Проведению изысканий предшествует выбор площадки или трассы для строительства, который осуществляется генеральной проектной организацией по поручению заказчика.
 Экономические изыскания - выявление и обоснование вариантов обеспечения строительства сырьем, местными материалами, топливом, электроэнергией, водой, газом, теплом, транспортными связями, рабочими кадрами, жильем, культурно-бытовыми учреждениями. Эти изыскания проводятся генеральной проектной организацией после получения от заказчика утвержденного задания на проектирование.
Данные экономических изысканий являются исходными для последующих этапов проектирования - разработке проекта и рабочей документации.

Изыскательские работы Важным элементом предпроектной стадии проектирования объектов в строительстве являются экономические, инженерные или технические изыскания, в

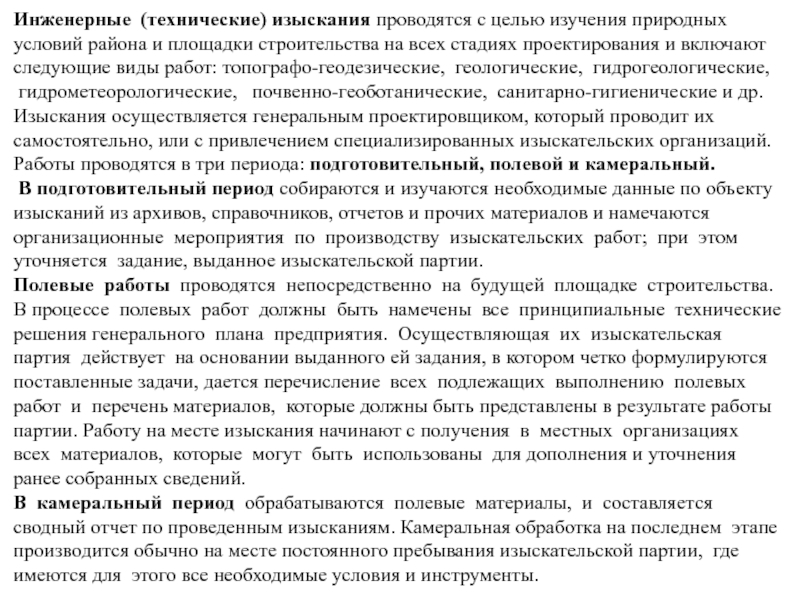

Слайд 18Инженерные (технические) изыскания проводятся с целью изучения природных условий района и

площадки строительства на всех стадиях проектирования и включают следующие виды работ: топографо-геодезические, геологические, гидрогеологические,
гидрометеорологические, почвенно-геоботанические, санитарно-гигиенические и др.
Изыскания осуществляется генеральным проектировщиком, который проводит их самостоятельно, или с привлечением специализированных изыскательских организаций.
Работы проводятся в три периода: подготовительный, полевой и камеральный.
В подготовительный период собираются и изучаются необходимые данные по объекту
изысканий из архивов, справочников, отчетов и прочих материалов и намечаются организационные мероприятия по производству изыскательских работ; при этом уточняется задание, выданное изыскательской партии.
Полевые работы проводятся непосредственно на будущей площадке строительства. В процессе полевых работ должны быть намечены все принципиальные технические решения генерального плана предприятия. Осуществляющая их изыскательская партия действует на основании выданного ей задания, в котором четко формулируются поставленные задачи, дается перечисление всех подлежащих выполнению полевых работ и перечень материалов, которые должны быть представлены в результате работы партии. Работу на месте изыскания начинают с получения в местных организациях всех материалов, которые могут быть использованы для дополнения и уточнения ранее собранных сведений.
В камеральный период обрабатываются полевые материалы, и составляется сводный отчет по проведенным изысканиям. Камеральная обработка на последнем этапе производится обычно на месте постоянного пребывания изыскательской партии, где имеются для этого все необходимые условия и инструменты.

Инженерные (технические) изыскания проводятся с целью изучения природных условий района и площадки строительства на всех стадиях проектирования

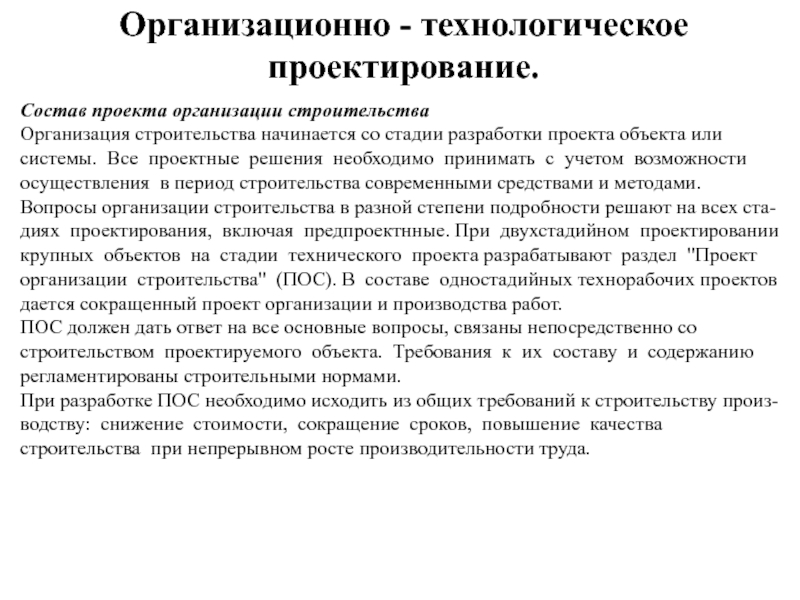

Слайд 19Организационно - технологическое проектирование.
Состав проекта организации строительства
Организация строительства начинается со

стадии разработки проекта объекта или системы. Все проектные решения необходимо принимать с учетом возможности осуществления в период строительства современными средствами и методами.
Вопросы организации строительства в разной степени подробности решают на всех ста-
диях проектирования, включая предпроектнные. При двухстадийном проектировании крупных объектов на стадии технического проекта разрабатывают раздел "Проект организации строительства" (ПОС). В составе одностадийных технорабочих проектов дается сокращенный проект организации и производства работ.
ПОС должен дать ответ на все основные вопросы, связаны непосредственно со строительством проектируемого объекта. Требования к их составу и содержанию регламентированы строительными нормами.
При разработке ПОС необходимо исходить из общих требований к строительству произ-
водству: снижение стоимости, сокращение сроков, повышение качества строительства при непрерывном росте производительности труда.

Организационно - технологическое проектирование.Состав проекта организации строительства Организация строительства начинается со стадии разработки проекта объекта или системы.

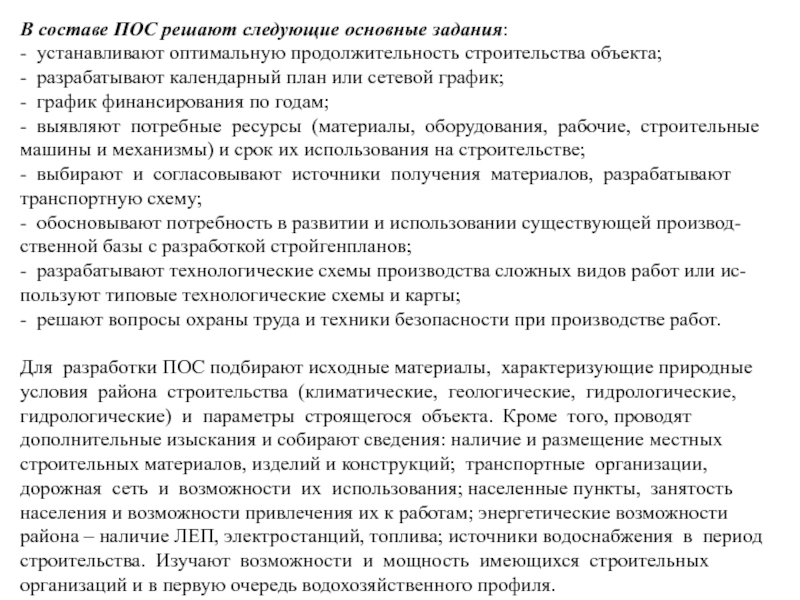

Слайд 20В составе ПОС решают следующие основные задания:
- устанавливают оптимальную продолжительность

строительства объекта;
- разрабатывают календарный план или сетевой график;
- график финансирования по годам;
- выявляют потребные ресурсы (материалы, оборудования, рабочие, строительные
машины и механизмы) и срок их использования на строительстве;
- выбирают и согласовывают источники получения материалов, разрабатывают
транспортную схему;
- обосновывают потребность в развитии и использовании существующей производ-
ственной базы с разработкой стройгенпланов;
- разрабатывают технологические схемы производства сложных видов работ или ис-
пользуют типовые технологические схемы и карты;
- решают вопросы охраны труда и техники безопасности при производстве работ.

Для разработки ПОС подбирают исходные материалы, характеризующие природные условия района строительства (климатические, геологические, гидрологические, гидрологические) и параметры строящегося объекта. Кроме того, проводят дополнительные изыскания и собирают сведения: наличие и размещение местных строительных материалов, изделий и конструкций; транспортные организации, дорожная сеть и возможности их использования; населенные пункты, занятость населения и возможности привлечения их к работам; энергетические возможности района – наличие ЛЕП, электростанций, топлива; источники водоснабжения в период строительства. Изучают возможности и мощность имеющихся строительных
организаций и в первую очередь водохозяйственного профиля.

В составе ПОС решают следующие основные задания: - устанавливают оптимальную продолжительность строительства объекта; - разрабатывают календарный план

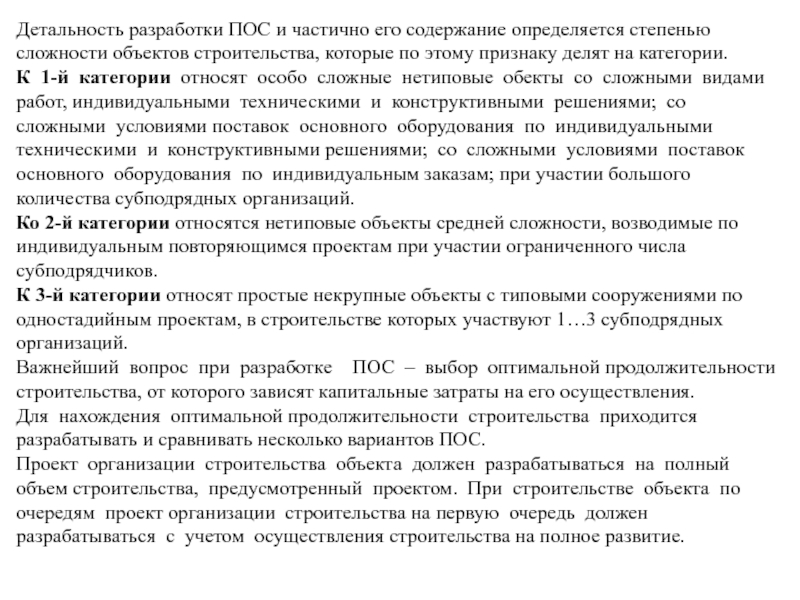

Слайд 21Детальность разработки ПОС и частично его содержание определяется степенью сложности объектов

строительства, которые по этому признаку делят на категории.
К 1-й категории относят особо сложные нетиповые обекты со сложными видами работ, индивидуальными техническими и конструктивными решениями; со сложными условиями поставок основного оборудования по индивидуальными техническими и конструктивными решениями; со сложными условиями поставок основного оборудования по индивидуальным заказам; при участии большого количества субподрядных организаций.
Ко 2-й категории относятся нетиповые объекты средней сложности, возводимые по индивидуальным повторяющимся проектам при участии ограниченного числа субподрядчиков.
К 3-й категории относят простые некрупные объекты с типовыми сооружениями по одностадийным проектам, в строительстве которых участвуют 1…3 субподрядных организаций.
Важнейший вопрос при разработке ПОС – выбор оптимальной продолжительности
строительства, от которого зависят капитальные затраты на его осуществления.
Для нахождения оптимальной продолжительности строительства приходится разрабатывать и сравнивать несколько вариантов ПОС.
Проект организации строительства объекта должен разрабатываться на полный объем строительства, предусмотренный проектом. При строительстве объекта по очередям проект организации строительства на первую очередь должен разрабатываться с учетом осуществления строительства на полное развитие.
Детальность разработки ПОС и частично его содержание определяется степенью сложности объектов строительства, которые по этому признаку делят

Слайд 22В состав проекта организации строительства включаются:

1. Календарный план строительства,

в котором определяются сроки и очередность строительства основных и вспомогательных зданий и сооружений, технологических узлов и этапов работ, пусковых комплексов с распределением капитальных вложений и объемов строительно-монтажных работ по зданиям и сооружениям и периодам строительства.
2.Строительные генеральные планы для подготовительного и основного периодов строительства с расположением постоянных зданий и сооружений, мест размещения временных, в том числе мобильных (инвентарных) зданий и сооружений, постоянных и временных железных и автомобильных дорог и других; путей для перемещения кранов большой грузоподъемности; инженерных сетей, мест подключения временных инженерных коммуникаций (сетей) к действующим сетям с указанием источников обеспечения стройплощадки электроэнергией, водой, теплом, паром; складских площадок;
3.Организационно-технологические схемы, определяющие оптимальную последова-тельность возведения зданий и сооружений с указанием технологической после-довательности работ;
4.Ведомость объемов основных строительных, монтажных и специальных строительных работ, определенных проектно-сметной документацией.
5.Ведомость потребности в строительных конструкциях, изделиях, материалах и оборудовании с распределением по календарным периодам строительства, составляемую на объект строительства в целом и на основные здания и сооружения исходя из объемов работ и действующих норм расхода строительных материалов .
В состав проекта организации строительства включаются: 1. Календарный план строительства, в котором определяются сроки и очередность строительства

Слайд 236.График потребности в основных строительных машинах и транспортных средствах по строительству

в целом, составленный на основе физических объемов работ, объемов грузоперевозок и норм выработки строительных машин и средств транспорта.
7.График потребности в кадрах строителей по основным категориям, составленный на основе нормативной трудоемкости строительства объекта и объемов строительно-монтажных работ по основным организациям, участвующим в строительстве, с учетом плановых норм выработки на одного работающего этих организаций.
8.Пояснительная записка, содержащая: характеристику условий строительства; обоснование методов производства строительных, монтажных и специальных строительных работ, а также технические решения по возведению сложных зданий и сооружений; мероприятия по выполнению работ вахтовым методом; указания о методах осуществления инструментального контроля за качеством сооружений; мероприятия по охране труда; условия сохранения окружающей природной среды; обоснование потребности в основных строительных машинах, механизмах, транспортных средствах, электрической энергии, паре, воде, кислороде, ацетилене,
сжатом воздухе, а также временных зданиях и сооружениях с решением по набору мобильных (инвентарных) зданий и сооружений и указанием принятых типовых проектов; перечень основных строительных организаций с характеристикой их производственной мощности. После разработки ПОС утверждает главные инженер проекта

6.График потребности в основных строительных машинах и транспортных средствах по строительству в целом, составленный на основе физических

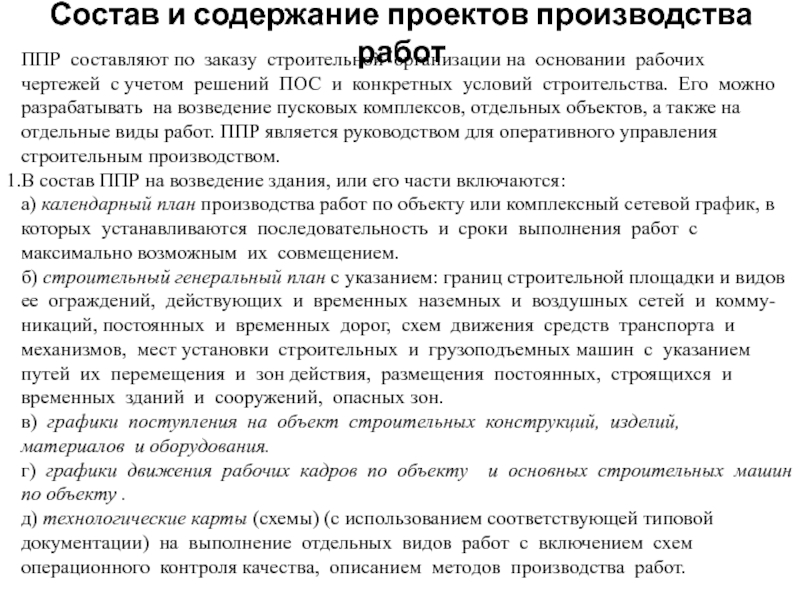

Слайд 24Состав и содержание проектов производства работ

ППР составляют по заказу

строительной организации на основании рабочих чертежей с учетом решений ПОС и конкретных условий строительства. Его можно разрабатывать на возведение пусковых комплексов, отдельных объектов, а также на отдельные виды работ. ППР является руководством для оперативного управления строительным производством.
В состав ППР на возведение здания, или его части включаются:
а) календарный план производства работ по объекту или комплексный сетевой график, в
которых устанавливаются последовательность и сроки выполнения работ с максимально возможным их совмещением.
б) строительный генеральный план с указанием: границ строительной площадки и видов
ее ограждений, действующих и временных наземных и воздушных сетей и комму-никаций, постоянных и временных дорог, схем движения средств транспорта и механизмов, мест установки строительных и грузоподъемных машин с указанием путей их перемещения и зон действия, размещения постоянных, строящихся и временных зданий и сооружений, опасных зон.
в) графики поступления на объект строительных конструкций, изделий, материалов и оборудования.
г) графики движения рабочих кадров по объекту и основных строительных машин по объекту .
д) технологические карты (схемы) (с использованием соответствующей типовой документации) на выполнение отдельных видов работ с включением схем операционного контроля качества, описанием методов производства работ.
Состав и содержание проектов производства работ ППР составляют по заказу строительной организации на основании рабочих чертежей с

Слайд 25е) решения по производству геодезических работ, включающие схемы размещения знаков для

выполнения геодезических построений и измерений, а также указания о необходимой точности и технических средствах геодезического контроля выполнения строительно-монтажных работ;
ж) решения по технике безопасности в составе, определенном СНиП 1114-80;
з) мероприятия по выполнению работ методом сквозного поточного бригадного подряда, составленные на основе данных, имеющихся в рабочих чертежах, согласованные с субподрядными организациями и включающие графики работы хозрасчетных бригад генеральных подрядных и субподрядных организаций, составы технологических комплектов технических средств оснащения бригад;
и) пояснительная записка, содержащая:
-обоснованные решения по производству работ, в том числе выполняемых в зимнее время;
-потребность в энергетических ресурсах и решения по ее покрытию;
-перечень мобильных (инвентарных) зданий и сооружений и устройств с расчетом потребности и обоснованием условий привязки их к участкам строительной площадки;
-мероприятия, направленные на обеспечение сохранности и исключение хищения материалов, изделий, конструкций и оборудования на строительной площадке, в зданиях и сооружениях;
-мероприятия по защите действующих зданий и сооружений от повреждений, а также природоохранные мероприятия;
-технико-экономические показатели, включая объемы и продолжительность выполнения строительно-монтажных работ.
е) решения по производству геодезических работ, включающие схемы размещения знаков для выполнения геодезических построений и измерений, а

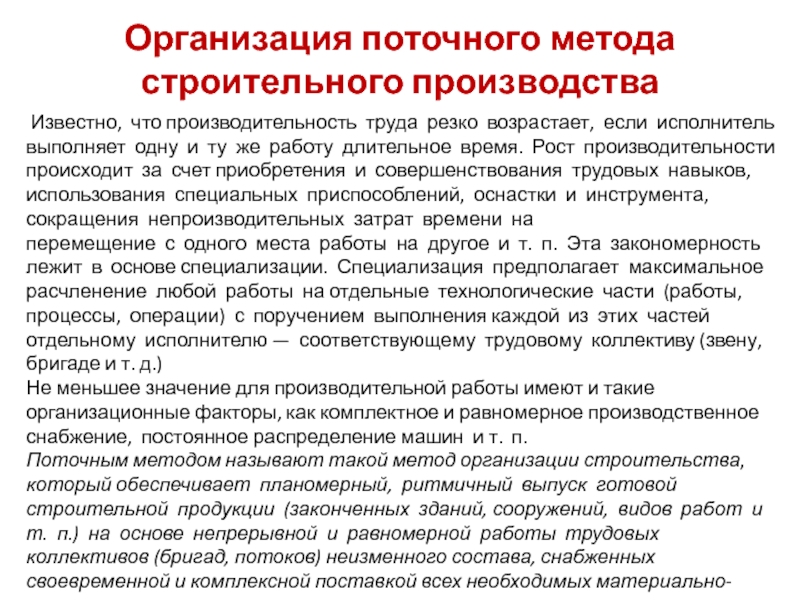

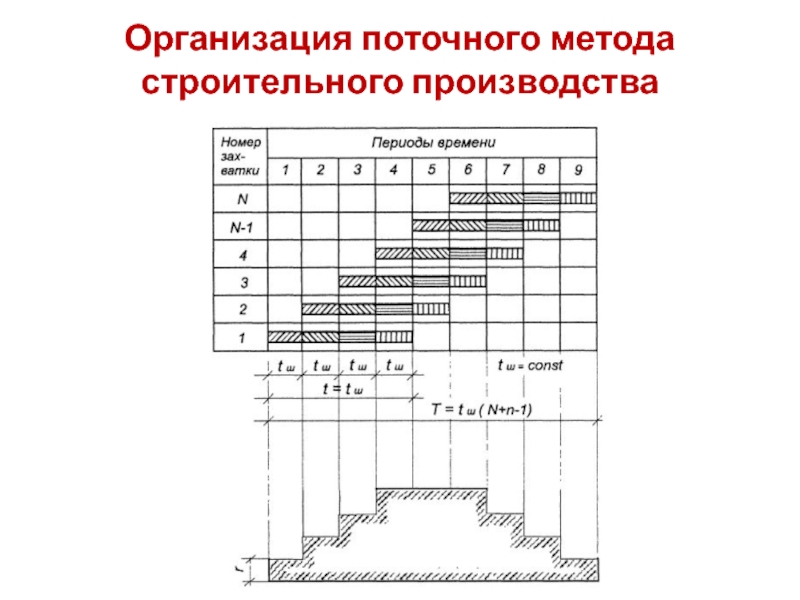

Слайд 26Организация поточного метода строительного производства
Известно, что производительность труда резко возрастает,

если исполнитель выполняет одну и ту же работу длительное время. Рост производительности происходит за счет приобретения и совершенствования трудовых навыков, использования специальных приспособлений, оснастки и инструмента, сокращения непроизводительных затрат времени на
перемещение с одного места работы на другое и т. п. Эта закономерность лежит в основе специализации. Специализация предполагает максимальное расчленение любой работы на отдельные технологические части (работы, процессы, операции) с поручением выполнения каждой из этих частей отдельному исполнителю — соответствующему трудовому коллективу (звену, бригаде и т. д.)
Не меньшее значение для производительной работы имеют и такие организационные факторы, как комплектное и равномерное производственное снабжение, постоянное распределение машин и т. п.
Поточным методом называют такой метод организации строительства, который обеспечивает планомерный, ритмичный выпуск готовой строительной продукции (законченных зданий, сооружений, видов работ и т. п.) на основе непрерывной и равномерной работы трудовых коллективов (бригад, потоков) неизменного состава, снабженных своевременной и комплексной поставкой всех необходимых материально-технических ресурсов.
Организация поточного метода строительного производства Известно, что производительность труда резко возрастает, если исполнитель выполняет одну и ту

Слайд 27Организация поточного метода строительного производства

Организация поточного метода строительного производства

Слайд 28Организация поточного метода строительного производства

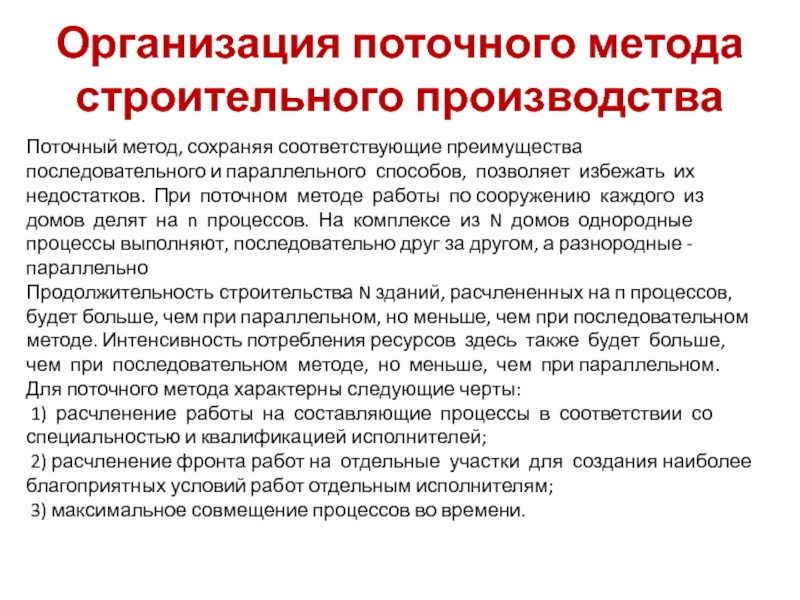

Поточный метод, сохраняя соответствующие преимущества последовательного и

параллельного способов, позволяет избежать их недостатков. При поточном методе работы по сооружению каждого из домов делят на n процессов. На комплексе из N домов однородные процессы выполняют, последовательно друг за другом, а разнородные - параллельно
Продолжительность строительства N зданий, расчлененных на п процессов, будет больше, чем при параллельном, но меньше, чем при последовательном методе. Интенсивность потребления ресурсов здесь также будет больше, чем при последовательном методе, но меньше, чем при параллельном.
Для поточного метода характерны следующие черты:
1) расчленение работы на составляющие процессы в соответствии со специальностью и квалификацией исполнителей;
2) расчленение фронта работ на отдельные участки для создания наиболее благоприятных условий работ отдельным исполнителям;
3) максимальное совмещение процессов во времени.

Организация поточного метода строительного производстваПоточный метод, сохраняя соответствующие преимущества последовательного и параллельного способов, позволяет избежать их недостатков.

Слайд 29Организация поточного метода строительного производства
Организация поточного производства в строительстве предусматривает:

а) выявление объектов, близких между собой по объемно-планировочным и конструктивным решениям, технологии их возведения;
б) расчленение процесса возведения объектов на отдельные работы, предпочтительно равные или кратные по трудоемкости;
в) установление целесообразной последовательности выполнения работ и соединение взаимосвязанных работ в общий совокупный процесс и их синхронизацию, чем достигается непрерывность строительного производства;
г) закрепление отдельных видов работ за определенными бригадами рабочих, установление последовательности включения в поток отдельных объектов и движения бригад в процессе выполнения работ на отдельных объектах;
д) расчет основных параметров потока с учетом обеспечения одновременности совмещения выполнения большинства работ и согласованности между продолжительностью выполнения отдельных видов работ и числом ведущих машин и рабочих бригад;
е) расчет последовательности перехода ведущих строительных бригад рабочих и машин с объекта на объект с учетом соблюдения запланированного ритма строительства
Организация поточного метода строительного производстваОрганизация поточного производства в строительстве предусматривает: а) выявление объектов, близких между собой по

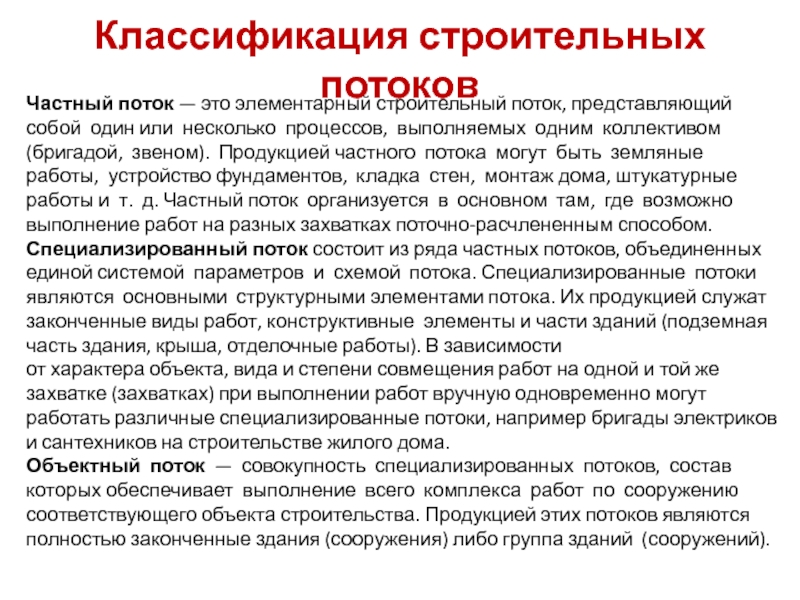

Слайд 30Классификация строительных потоков
Частный поток — это элементарный строительный поток, представляющий

собой один или несколько процессов, выполняемых одним коллективом (бригадой, звеном). Продукцией частного потока могут быть земляные работы, устройство фундаментов, кладка стен, монтаж дома, штукатурные работы и т. д. Частный поток организуется в основном там, где возможно выполнение работ на разных захватках поточно-расчлененным способом.
Специализированный поток состоит из ряда частных потоков, объединенных единой системой параметров и схемой потока. Специализированные потоки являются основными структурными элементами потока. Их продукцией служат законченные виды работ, конструктивные элементы и части зданий (подземная часть здания, крыша, отделочные работы). В зависимости
от характера объекта, вида и степени совмещения работ на одной и той же захватке (захватках) при выполнении работ вручную одновременно могут работать различные специализированные потоки, например бригады электриков и сантехников на строительстве жилого дома.
Объектный поток — совокупность специализированных потоков, состав которых обеспечивает выполнение всего комплекса работ по сооружению соответствующего объекта строительства. Продукцией этих потоков являются полностью законченные здания (сооружения) либо группа зданий (сооружений).

Классификация строительных потоков Частный поток — это элементарный строительный поток, представляющий собой один или несколько процессов, выполняемых

Слайд 31Классификация строительных потоков
Частные и специализированные потоки могут иметь различные направления

развития, которые зависят от объемно-планировочного ре­шения здания, видов выполняемых работ и их этапов, используемых строительных машин и механизмов. Они могут быть горизонтальными, вертикальными, наклонными и смешанными.
Горизонтальное направление потока осуществляют при устройстве фундаментов, монтаже конструкций одного этажа, кровельных работ и т. д.
Вертикальное направление потока может быть вертикально­восходящее, вертикально-нисходящее или сочетание этих двух направлений. Вертикальную схему применяют при монтаже многоэтажных промышленных зданий, когда монтаж ведут методом «на кран» отдельными участками на всю высоту здания, при кирпичной клад­ке труб и т.п.
По наклонной схеме осуществляют кирпичную кладку одного этажа, монтаж конструкций на разных отметках и т. п.
Сочетание разных направлений дает комбинированные схемы движения потоков. Преобладающей схемой развития потоков в многоэтажном строительстве является горизонтально-вертикальная, в одноэтажном - горизонтальная.

Классификация строительных потоков Частные и специализированные потоки могут иметь различные направления развития, которые зависят от объемно-планировочного ре­шения

Слайд 32Классификация строительных потоков

Классификация строительных потоков

Слайд 33Классификация строительных потоков

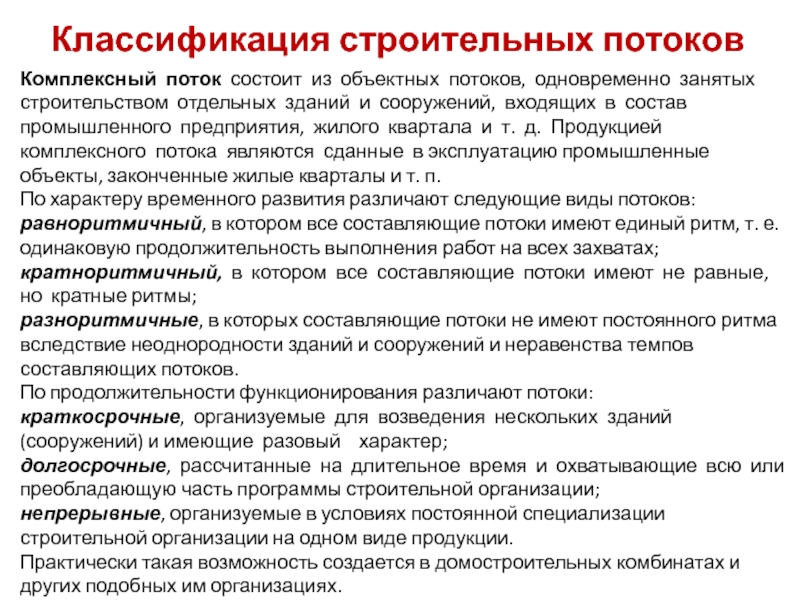

Комплексный поток состоит из объектных потоков, одновременно занятых

строительством отдельных зданий и сооружений, входящих в состав промышленного предприятия, жилого квартала и т. д. Продукцией комплексного потока являются сданные в эксплуатацию промышленные объекты, законченные жилые кварталы и т. п.
По характеру временного развития различают следующие виды потоков:
равноритмичный, в котором все составляющие потоки имеют единый ритм, т. е. одинаковую продолжительность выполнения работ на всех захватах;
кратноритмичный, в котором все составляющие потоки имеют не равные, но кратные ритмы;
разноритмичные, в которых составляющие потоки не имеют постоянного ритма вследствие неоднородности зданий и сооружений и неравенства темпов составляющих потоков.
По продолжительности функционирования различают потоки:
краткосрочные, организуемые для возведения нескольких зданий (сооружений) и имеющие разовый характер;
долгосрочные, рассчитанные на длительное время и охватывающие всю или преобладающую часть программы строительной организации;
непрерывные, организуемые в условиях постоянной специализации строительной организации на одном виде продукции.
Практически такая возможность создается в домостроительных комбинатах и других подобных им организациях.

Классификация строительных потоков Комплексный поток состоит из объектных потоков, одновременно занятых строительством отдельных зданий и сооружений, входящих

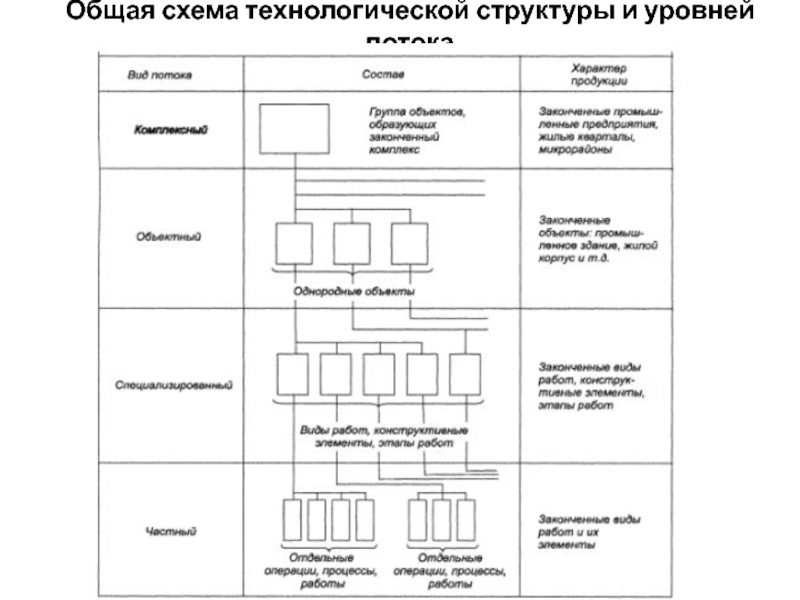

Слайд 34Общая схема технологической структуры и уровней потока

Общая схема технологической структуры и уровней потока

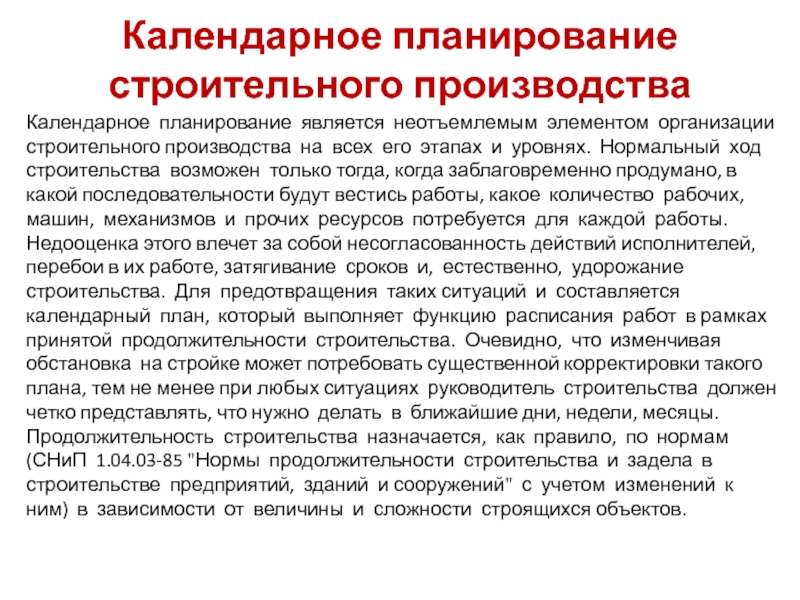

Слайд 35Календарное планирование строительного производства
Календарное планирование является неотъемлемым элементом организации строительного

производства на всех его этапах и уровнях. Нормальный ход строительства возможен только тогда, когда заблаговременно продумано, в какой последовательности будут вестись работы, какое количество рабочих, машин, механизмов и прочих ресурсов потребуется для каждой работы.
Недооценка этого влечет за собой несогласованность действий исполнителей, перебои в их работе, затягивание сроков и, естественно, удорожание строительства. Для предотвращения таких ситуаций и составляется календарный план, который выполняет функцию расписания работ в рамках принятой продолжительности строительства. Очевидно, что изменчивая обстановка на стройке может потребовать существенной корректировки такого плана, тем не менее при любых ситуациях руководитель строительства должен четко представлять, что нужно делать в ближайшие дни, недели, месяцы.
Продолжительность строительства назначается, как правило, по нормам (СНиП 1.04.03-85 "Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений" с учетом изменений к ним) в зависимости от величины и сложности строящихся объектов.

Календарное планирование строительного производства Календарное планирование является неотъемлемым элементом организации строительного производства на всех его этапах и

Слайд 36Виды календарных планов (графиков)
Разделяют четыре вида календарных графиков, в зависимости

от широты решаемых задач и вида документации, куда они входят. Все виды календарных графиков должны быть тесно увязаны друг с другом.
Сводный календарный план (график) в ПОС определяет очередность возведения объектов, т.е. сроки начала и окончания каждого объекта, продолжительность подготовительного периода и всего строительства в целом. Для подготовительного периода, как правило, составляется отдельный календарный график. Существующие нормы (СНиП 3.01.01-85* «Организация строительного производства») предусматривают составление в ПОС календарных планов в денежной форме, т.е. в тыс. руб. с распределением по кварталам или годам (для подготовительного периода - по месяцам).
На стадии разработки сводного календарного плана решаются вопросы разделения строительства на очереди, пусковые комплексы, технологические узлы. Календарный план подписывается главным инженером проекта и заказчиком (как согласовывающей инстанцией).
Объектный календарный график в ППР определяет очередность и сроки выполнения каждого вида работ на конкретном объекте с начала его возведения до сдачи в эксплуатацию. Обычно такой план имеет разбивку по месяцам или дням в зависимости от величины и сложности объекта.
Объектный календарный план (график) разрабатывается составителем ППР, т.е. генподрядчиком или привлеченной для этого специализированной проектной организацией.

Виды календарных планов (графиков) Разделяют четыре вида календарных графиков, в зависимости от широты решаемых задач и вида

Слайд 37Виды календарных планов (графиков)
Рабочие календарные графики обычно составляются производственно-техническим отделом

строительной организации, реже линейным персоналом в период производства СМР. Такие графики разрабатываются не неделю, месяц, несколько месяцев. Наибольшее применение имеют недельно-суточные графики. Рабочие календарные графики – это элемент оперативного планирования, которое должно вестись постоянно в течение всего периода строительства.
Цель рабочих графиков с одной стороны - детализация объектного календарного плана и с другой - своевременная реакция на всевозможные изменения обстановки на стройке. Рабочие графики - наиболее распространенный вид календарного планирования. Как правило, они составляются очень быстро и зачастую имеют упрощенную форму, т.е., как показывает практика, не всегда должным образом оптимизируются. Тем не менее они обычно лучше других учитывают фактическую обстановку на стройке, так как составляются лицами, непосредственно участвующими в этой стройке. Это особенно относится к учету погодных условий, особенностей взаимодействия субподрядчиков, реализации различных рационализаторских предложений, т.е. факторов плохо поддающихся заблаговременному учету.

Виды календарных планов (графиков) Рабочие календарные графики обычно составляются производственно-техническим отделом строительной организации, реже линейным персоналом в

Слайд 38Виды календарных планов (графиков)
Часовые (минутные) графики в технологических картах и

картах трудовых процессов составляются разработчиками этих карт. Такие графики обычно тщательно продуманы, оптимизированы, но они ориентированы лишь на типичные (наиболее вероятные) условия работы. В конкретных ситуациях они могут требовать существенной корректировки. Часовые графики производства работ составляются главным образом для монтажа сборных конструкций зданий и сооружений; в них определяются сроки и последовательность установки в проектное положение отдельных сборных элементов. На часовых графиках в соответствии с ЕНиР указывается машинное время;
необходимое для установки каждого элемента, а также состав бригады монтажников.

Виды календарных планов (графиков) Часовые (минутные) графики в технологических картах и картах трудовых процессов составляются разработчиками этих

Слайд 39Принципы и последовательность проектирования календарных планов
Календарный план производства работ на

объекте разрабатывают в следующей последовательности:
1) устанавливается перечень строительно-монтажных работ, по которому в дальнейшем будет составляться календарный план;
2) подсчитываются объемы работ, подлежащие выполнению на объекте;
3) определяется требуемое количество основных материалов, деталей и конструкций, с указанием их размеров, веса, марок и других данных;
4) выбирается метод производства основных строительно-монтажных работ путем сравнения различных вариантов и принятия наилучшего;
5) подсчитываются по нормативам трудоемкость работ и количество машино-смен, необходимых для выполнения всех строительно-монтажных работ;
6) устанавливается технологическая последовательность и продолжительность выполнения строительно-монтажных работ и работ по монтажу технологического оборудования, производится их взаимная увязка во времени и составляется график производства работ по строительству объекта;
7) составляются графики движения рабочих по профессиям и сводный, графики использования машин и транспортных средств, а также графики расхода и завоза основных материалов и сборных конструкций.

Принципы и последовательность проектирования календарных планов Календарный план производства работ на объекте разрабатывают в следующей последовательности: 1)

Слайд 40 ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ

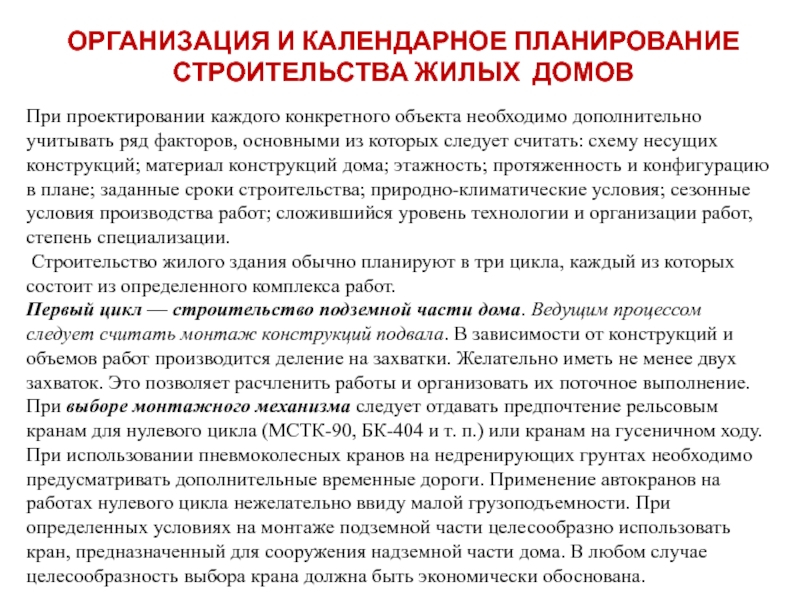

При проектировании каждого конкретного объекта

необходимо дополнительно учитывать ряд факторов, основными из которых следует считать: схему несущих конструкций; материал конструкций дома; этажность; протяженность и конфигурацию в плане; заданные сроки строительства; природно-климатические условия; сезонные условия производства работ; сложившийся уровень технологии и организации работ, степень специализации.
Строительство жилого здания обычно планируют в три цикла, каждый из которых состоит из определенного комплекса работ.
Первый цикл — строительство подземной части дома. Ведущим процессом следует считать монтаж конструкций подвала. В зависимости от конструкций и объемов работ производится деление на захватки. Желательно иметь не менее двух захваток. Это позволяет расчленить работы и организовать их поточное выполнение.
При выборе монтажного механизма следует отдавать предпочтение рельсовым кранам для нулевого цикла (МСТК-90, БК-404 и т. п.) или кранам на гусеничном ходу. При использовании пневмоколесных кранов на недренирующих грунтах необходимо предусматривать дополнительные временные дороги. Применение автокранов на работах нулевого цикла нежелательно ввиду малой грузоподъемности. При определенных условиях на монтаже подземной части целесообразно использовать кран, предназначенный для сооружения надземной части дома. В любом случае целесообразность выбора крана должна быть экономически обоснована.

ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ При проектировании каждого конкретного объекта необходимо дополнительно учитывать

Слайд 41ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ
Отрывка котлована выполняется, как правило,

экскаватором с ковшом вместимостью 0,33...0,65 м3. После механизированной разработки для добора грунта вручную должно оставаться не более 10 см грунта. В зданиях, имеющих до четырех секций, экскавация грунта планируется в одну захватку, а для более протяженных - в две и более. В последнем случае монтаж фундаментов начинают после окончания механизированной разработки грунта на I захватке.
Монтаж сборных фундаментов ведут одновременно с ручной доработкой грунта и подсыпкой песчаной постели.
При свайном варианте фундаментов следует принимать многозахватную систему, оптимально в 6 захваток - по количеству процессов: бойка (1), срезка и подготовка голов (2); зачистка основания ростверка, опалубочные и арматурные работы (3); бетонирование (4); выдержка (5); распалубка (6).
Монтаж (или кладка) стен и перегородок подвала является следующим процессом. В него включают, кроме основных, работы по устройству горизонтальной гидроизоляции, арматурных поясов, крылец, приямков и др.
Засыпку пазух котлована изнутри и подсыпку под полы выполняют обычно после монтажа первого ряда стеновых блоков (в уровне пола или немного выше) и планируют в графике параллельно монтажу стен. Засыпку производят вручную или легким бульдозером, если возможен его заезд в котлован или опускание его туда монтажным краном. Внутрь подвала грунт подается механизированно (экскаватором, грейфером монтажного крана, транспортером и т. п.).

ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВОтрывка котлована выполняется, как правило, экскаватором с ковшом вместимостью 0,33...0,65 м3.

Слайд 42ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ
Гидроизоляцию стен выполняют после окончания

монтажа стен до засыпки внешних пазух. Оклеечную гидроизоляцию целесообразно планировать по захваткам, а обмазочную, учитывая высокую производительность автогудронаторов (до 100 м2/ч), можно показывать в графике вне потока.
Монтаж перекрытий и сварочные работы по ним планируют после окончания бетонирования полов в подвале. Делить монтаж перекрытия на захватки, равные принятым для монтажа стен, нельзя, так как машиноемкость монтажа перекрытий незначительна по сравнению с объемными работами по фундаментам и стенам подземной части здания.
Засыпку пазух снаружи осуществляют после монтажа и сварки перекрытия и вертикальной гидроизоляции. Что касается устройства отмостки, то ее производят непосредственно после обратной засыпки, если позволяют грунтовые и сезонные условия. В глинистых грунтах ее выполняют лишь после окончания усадки грунта в пазухах, одновременно с работами по благоустройству прилегающей территории.
Продолжительность работ по подземной части здания существенно влияет на общие сроки строительства. Несмотря на значительные успехи в индустриализации этих работ, сооружение подземной части жилых домов часто занимает больше времени, чем монтаж надземной части, хотя стоимость этих работ составляет всего 12... 15% общей сметной стоимости.

ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВГидроизоляцию стен выполняют после окончания монтажа стен до засыпки внешних пазух.

Слайд 43ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ
Второй цикл - возведение надземной

части дома - включает: возведение надземной части с сопутствующими работами; общестроительные работы; специальные работы (сантехнические, электромонтаж­ные и др.).
Ведущим процессом этого цикла является монтаж (или кладка) конструкций надземной части дома (коробки). В зависимости от конструкций и объема дома производят деление на захватки.
Односекционные здания (башни) при монтаже коробки в плане на захватки не делятся. Сопутствующие работы (сварка и заделка стыков, расшивка швов и др.) выполняются одновременно с монтажом на разных участках. По вертикали коробку разбивают на ярусы, равные одному этажу, кроме каркасных зданий с колоннами высотой в два этажа, в этом случае за ярус принимают два этажа.
Протяженные здания разбивают на захватки, величина которых принимается в пределах между минимумом - этаж-секция и максимумом этаж дома. Обычно за захватку в домах от 3 до 6 секций (до 100 м) принимают полэтажа. Одновременно с монтажом каркаса и ограждающих конструкций на одной из захваток, - на другой выполняют общестроительные, сантехнические и электромонтажные работы. В этом случае к концу монтажа конструкций третьего этажа на первом этаже могут быть закончены все работы, необходимые для выполнения подготовки к отделочным работам (заделка отверстий, изоляция, стяжка и др.)

ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВВторой цикл - возведение надземной части дома - включает: возведение надземной

Слайд 44ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ
Организация специальных работ - санитарно-технических

и электромонтажных в жилом доме осуществляется в увязке с общестроительными и отделочными работами. До начала этих работ на корпусе должны быть выполнены: монтаж не менее двух этажей; остекление окон и обеспечение температуры в помещениях не ниже +5°С (для электромонтажных работ); работы по пробивке борозд, отверстий и штукатурка ниш под отопительные приборы и электрошкафы и т. п.;
Специальные работы осуществляют параллельно между собой в два этапа.
этап - до штукатурных работ, с отставанием от монтажа на 2 этажа. Работы этого периода планируются по захваткам с шагом, равным ритму монтажа этажа.
II этап - окончание всех специальных работ должно соответствовать срокам завершения отделки. Работы этого этапа выполняются, как правило, вне потока - без деления на захватки.
1этап санитарно-технических работ включает монтаж внутренних систем холодного и горячего водоснабжения, отопления (с навеской приборов) и газоснабжения.
2этап санитарно-технических работ начинается после первого цикла малярных работ, когда в санузлах и кухнях закончена подготовка под последнюю окраску, что открывает фронт для установки умывальников, унитазов и газовых плит. Все работы выполняет одна бригада, что не исключает внутренней специализации (звено по сборке канализационных чугунных трубопроводов, звено по сварке латунных или стальных труб и т.д.).

ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВОрганизация специальных работ - санитарно-технических и электромонтажных в жилом доме осуществляется

Слайд 45ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ
1 этап электромонтажных работ включает

разметку трасс, пробивку и сверление гнезд, штраб и борозд, прокладку стояков, труб и рукавов для скрытой проводки, раскладку проводов с частичной заделкой в стенах и в подготовке под полы, установку распаечных коробок и коробок под выключатели и розетки и других закладных устройств; установку поэтажных, поквартирных и других шкафов и щитов. В проложенных трубах и гибких рукавах оставляют проволоку - «вязку» для последующей затяжки проводов. Комплекс работ заканчивается затяжкой проводов, прокладкой кабелей в подвале, сборкой, пайкой и проверкой собранной схемы. На этом же этапе производят монтажные работы в электрощитовом помещении здания. Целесообразно, особенно в осенне-зимний период с коротким световым днем к началу штукатурно-плиточных работ обеспечить освещение отделываемых помещений по постоянной (проектной) схеме от временного источника. Готовность монтажа фиксируют актом.
2 этап электромонтажных и слаботочных работ начинают после окраски потолков и заканчивают после оклейки (окраски) стен. Работы на этой стадии выполняются вне потока, без деления на захватки. После окраски
«раскрытия потолков» - в квартирах выполняют подвеску патронов и светильников. Вслед за оклейкой или окраской стен устанавливают выключатели, розетки, звонки, плафоны. По окончании отделочных работ в доме выполняют слаботочные разводки радиотрансляционной сети, диспетчерской связи, противопожарной сигнализации (если они предусмотрены в открытом исполнении).

ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ1 этап электромонтажных работ включает разметку трасс, пробивку и сверление гнезд,

Слайд 46ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ
Третий цикл - организация отделочных

работ в жилом доме. До начала отделочных работ на корпусе (секции) должны быть выполнены: строительные работы, санитарно-технические и электромонтажные (I этапа); смонтированы и сданы в эксплуатацию грузовые подъемники для подачи отделочных материалов на этажи и грузопассажирские для подъема рабочих (при высоте отделываемого здания 25 м и более) и обеспечены подъезды к ним для автотранспорта; смонтированы и подключены стояки временного водоснабжения, электросиловые и осветительные сети; остеклены окна (летом в одно стекло, а зимой - в два);
Штукатурные работы в кирпичных зданиях производят специализированные бригады (звенья) отделочных СУ. Что касается сборных зданий, то при небольшом объеме штукатурные работы часто выполняются комплексными бригадами. В зависимости от установленных сроков и наличия рабочей силы штукатуры занимают сразу весь фронт работ или выполняют работы поточным методом, принимая за захватку этаж дома, перемещаясь с шагом, равным монтажу этажа. Штукатурные работы производят в такой последовательности: в санузлах и кухнях, а затем в комнатах, других помещениях квартиры и на лестничных клетках, что позволяет в короткий срок передать смежникам участки с наиболее узким фронтом работ (санузлы и кухни).

ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВТретий цикл - организация отделочных работ в жилом доме. До начала

Слайд 47ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВ

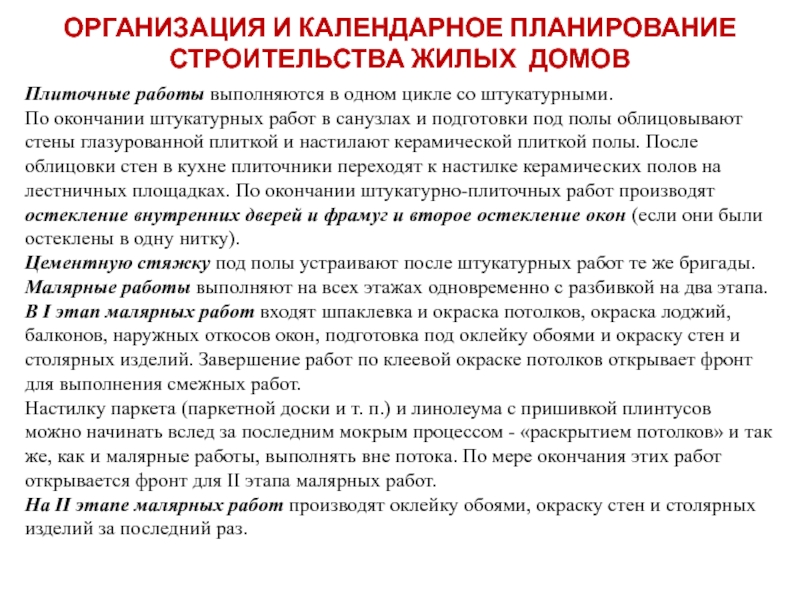

Плиточные работы выполняются в одном

цикле со штукатурными.
По окончании штукатурных работ в санузлах и подготовки под полы облицовывают стены глазурованной плиткой и настилают керамической плиткой полы. После облицовки стен в кухне плиточники переходят к настилке керамических полов на лестничных площадках. По окончании штукатурно-плиточных работ производят остекление внутренних дверей и фрамуг и второе остекление окон (если они были остеклены в одну нитку).
Цементную стяжку под полы устраивают после штукатурных работ те же бригады.
Малярные работы выполняют на всех этажах одновременно с разбивкой на два этапа.
В I этап малярных работ входят шпаклевка и окраска потолков, окраска лоджий, балконов, наружных откосов окон, подготовка под оклейку обоями и окраску стен и столярных изделий. Завершение работ по клеевой окраске потолков открывает фронт для выполнения смежных работ.
Настилку паркета (паркетной доски и т. п.) и линолеума с пришивкой плинтусов можно начинать вслед за последним мокрым процессом - «раскрытием потолков» и так же, как и малярные работы, выполнять вне потока. По мере окончания этих работ открывается фронт для II этапа малярных работ.
На II этапе малярных работ производят оклейку обоями, окраску стен и столярных изделий за последний раз.

ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ЖИЛЫХ ДОМОВПлиточные работы выполняются в одном цикле со штукатурными.По окончании штукатурных работ

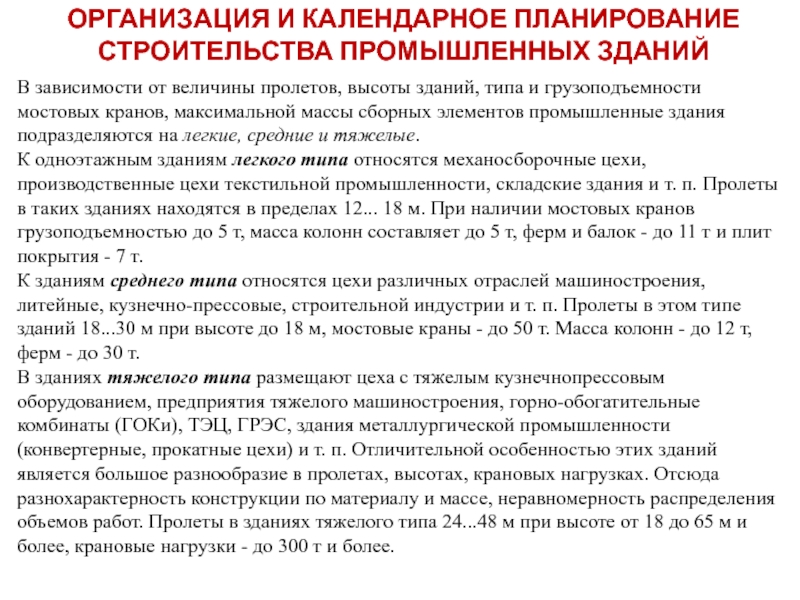

Слайд 48 ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ПРОМЫШЛЕННЫХ ЗДАНИЙ
В зависимости от величины пролетов,

высоты зданий, типа и грузоподъемности мостовых кранов, максимальной массы сборных элементов промышленные здания подразделяются на легкие, средние и тяжелые.
К одноэтажным зданиям легкого типа относятся механосборочные цехи, производственные цехи текстильной промышленности, складские здания и т. п. Пролеты в таких зданиях находятся в пределах 12... 18 м. При наличии мостовых кранов грузоподъемностью до 5 т, масса колонн составляет до 5 т, ферм и балок - до 11 т и плит покрытия - 7 т.
К зданиям среднего типа относятся цехи различных отраслей машиностроения, литейные, кузнечно-прессовые, строительной индустрии и т. п. Пролеты в этом типе зданий 18...30 м при высоте до 18 м, мостовые краны - до 50 т. Масса колонн - до 12 т, ферм - до 30 т.
В зданиях тяжелого типа размещают цеха с тяжелым кузнечно­прессовым оборудованием, предприятия тяжелого машиностроения, горно-обогатительные комбинаты (ГОКи), ТЭЦ, ГРЭС, здания металлургической промышленности (конвертерные, прокатные цехи) и т. п. Отличительной особенностью этих зданий является большое разнообразие в пролетах, высотах, крановых нагрузках. Отсюда разнохарактерность конструкции по материалу и массе, неравномерность распределения объемов работ. Пролеты в зданиях тяжелого типа 24...48 м при высоте от 18 до 65 м и более, крановые нагрузки - до 300 т и более.
ОРГАНИЗАЦИЯ И КАЛЕНДАРНОЕ ПЛАНИРОВАНИЕ СТРОИТЕЛЬСТВА ПРОМЫШЛЕННЫХ ЗДАНИЙ В зависимости от величины пролетов, высоты зданий, типа

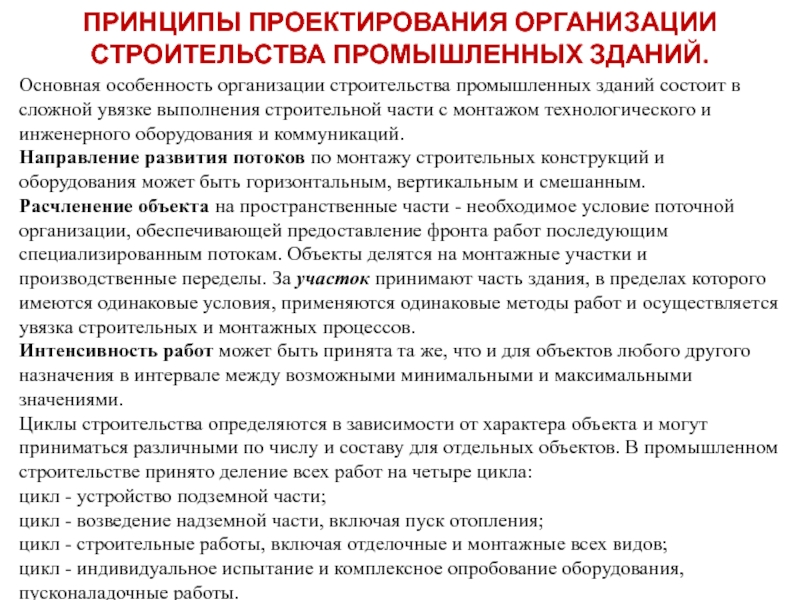

Слайд 49ПРИНЦИПЫ ПРОЕКТИРОВАНИЯ ОРГАНИЗАЦИИ СТРОИТЕЛЬСТВА ПРОМЫШЛЕННЫХ ЗДАНИЙ.
Основная особенность организации строительства промышленных

зданий состоит в сложной увязке выполнения строительной части с монтажом технологического и инженерного оборудования и коммуникаций.
Направление развития потоков по монтажу строительных конструкций и оборудования может быть горизонтальным, вертикальным и смешанным.
Расчленение объекта на пространственные части - необходимое условие поточной организации, обеспечивающей предоставление фронта работ последующим специализированным потокам. Объекты делятся на монтажные участки и производственные переделы. За участок принимают часть здания, в пределах которого имеются одинаковые условия, применяются одинаковые методы работ и осуществляется увязка строительных и монтажных процессов.
Интенсивность работ может быть принята та же, что и для объектов любого другого назначения в интервале между возможными минимальными и максимальными значениями.
Циклы строительства определяются в зависимости от характера объекта и могут приниматься различными по числу и составу для отдельных объектов. В промышленном строительстве принято деление всех работ на четыре цикла:
цикл - устройство подземной части;
цикл - возведение надземной части, включая пуск отопления;
цикл - строительные работы, включая отделочные и монтаж­ные всех видов;
цикл - индивидуальное испытание и комплексное опробование оборудования, пусконаладочные работы.
ПРИНЦИПЫ ПРОЕКТИРОВАНИЯ ОРГАНИЗАЦИИ СТРОИТЕЛЬСТВА ПРОМЫШЛЕННЫХ ЗДАНИЙ. Основная особенность организации строительства промышленных зданий состоит в сложной увязке выполнения

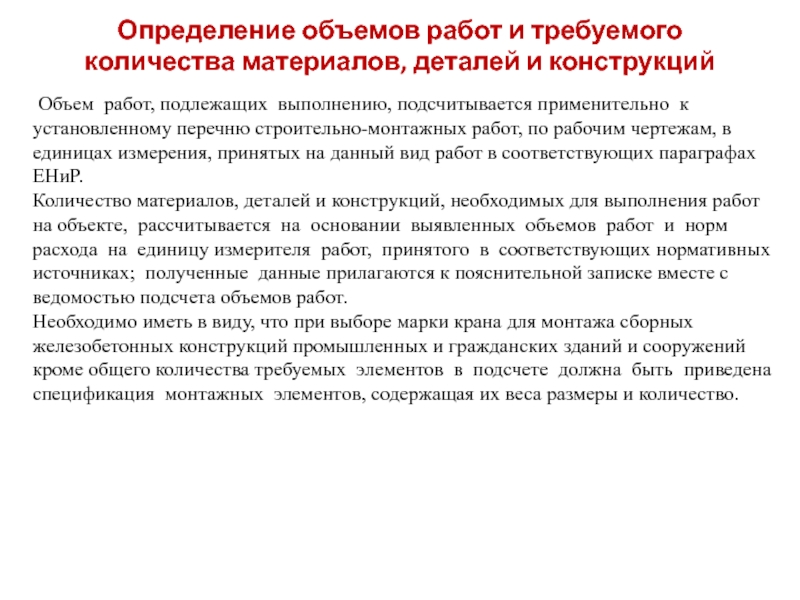

Слайд 50Определение объемов работ и требуемого количества материалов, деталей и конструкций

Объем работ, подлежащих выполнению, подсчитывается применительно к установленному перечню строительно-монтажных работ, по рабочим чертежам, в единицах измерения, принятых на данный вид работ в соответствующих параграфах ЕНиР.
Количество материалов, деталей и конструкций, необходимых для выполнения работ на объекте, рассчитывается на основании выявленных объемов работ и норм расхода на единицу измерителя работ, принятого в соответствующих нормативных источниках; полученные данные прилагаются к пояснительной записке вместе с ведомостью подсчета объемов работ.
Необходимо иметь в виду, что при выборе марки крана для монтажа сборных железобетонных конструкций промышленных и гражданских зданий и сооружений кроме общего количества требуемых элементов в подсчете должна быть приведена спецификация монтажных элементов, содержащая их веса размеры и количество.

Определение объемов работ и требуемого количества материалов, деталей и конструкций   Объем работ, подлежащих выполнению, подсчитывается

Слайд 51 Определение трудоемкости работ, требуемого количества машино-смен и составление календарного плана работ

на объекте

После определения объемов работ и выбора метода их ведения производится (по ЕНиР или укрупненным нормативам) подсчет затрат труда и требуемого количества машино-смен. Следует иметь в виду, что все мелкие строительно-монтажные процессы объединяют под названием «прочие» и на выполнение их затраты труда принимаются в размере 5 — 10% общей трудоемкости работ по всему объекту. При составлении календарного плана производства работ на объекте рекомендуется исходить из следующих основных положений:
1) все работы на объекте выполняются в установленные сроки;
2) обеспечивается правильная технологическая последовательность и взаимоувязка отдельных строительно-монтажных процессов во времени;
3) при производстве работ соблюдаются требования охраны труда.
Необходимо иметь в виду, что работы, выполняемые с помощью экскаваторов, скреперов и кранов, должны производиться в две смены, а работы, которые ведутся
с помощью мелких механизмов и вручную, могут планироваться как в одну, так и в две смены в зависимости от заданного срока, фронта работ и других факторов. Работа в одну смену, если это обеспечивает выполнение задания в срок — более экономична, так как при этом сокращаются затраты на содержание инженерно-технического и административного персонала; уменьшается расход электроэнергии на освещение рабочих мест и территории строительства.

Определение трудоемкости работ, требуемого количества машино-смен и составление календарного плана работ на объекте  После определения

Слайд 52Определение трудоемкости работ, требуемого количества машино-смен и составление календарного плана работ

на объекте

В графике горизонтальными линиями указывается продолжительность выполнения отдельных строительно-монтажных работ. Работы, выполняемые в две смены, изображаются двумя линиями, а в одну, смену — одной линией. Над линиями указывается количество рабочих, занятых на выполнении данной работы. При работе в две смены указывается количество рабочих, занятых в первую и вторую смену. В зависимости от общей продолжительности работ на объекте одно деление графике может быть равным 1, 2, 3, 4 или 5 дням.
Последовательность выполнения работ на объекте зависит от конструктивных особенностей строящегося здания или сооружения, технических условий на производство общестроительных и специальных работ и требований охраны труда. Правила охраны труда, например, монтаж сборных железобетонных конструкций каждого последующего этажа допускают лишь после окончания монтажа перекрытий предыдущего этажа и всех работ по закреплению монтажных
узлов данного этажа. При возведении зданий из крупных блоков монтаж стен допускается лишь после устройства перекрытий над предыдущим этажом.
Для установления правильной последовательности выполнения строительно-монтажных работ надо предварительно изучить конструктивную схему объекта, технические условия на производство общестроительных и специальных работ и правила охраны труда.

Определение трудоемкости работ, требуемого количества машино-смен и составление календарного плана работ на объектеВ графике горизонтальными линиями указывается

Слайд 53Графики движения рабочих
На основании календарного плана производства работ по объекту составляются

графики изменения требуемого количества рабочих во времени, как по отдельным профессиям, так и общий или сводный по всем профессиям.
График движения рабочих по отдельной профессии характеризует равномерность загрузки рабочих данной профессии на объекте.
Равномерность движения рабочих в сводном графике обеспечивает непрерывное и равномерное использование рабочих бригад и создает условия для снижения затрат на хозяйственное и административное обслуживание рабочих.
Чем больше на графике промежуток времени с постоянным количеством занятых рабочих (по отношению к общей продолжительности работ), тем более правильным следует считать сводный график.
Объективным показателем качества сводного графика движения рабочих является коэффициент неравномерности движения рабочих К, который характеризуется отношением максимального количества рабочих Амакс к среднему количеству рабочих Асредн за весь период строительства :

Значение К должно быть возможно меньшим; практически при возведении отдельных объектов и при правильно составленном календарном плане величина его не должна быть более 1,5. Для определения среднего количества рабочих необходимо знать полное количество человеко-дней, которое затрачивается на возведение объекта, а также и срок строительства Т:
Графики движения рабочихНа основании календарного плана производства работ по объекту составляются графики изменения требуемого количества рабочих во

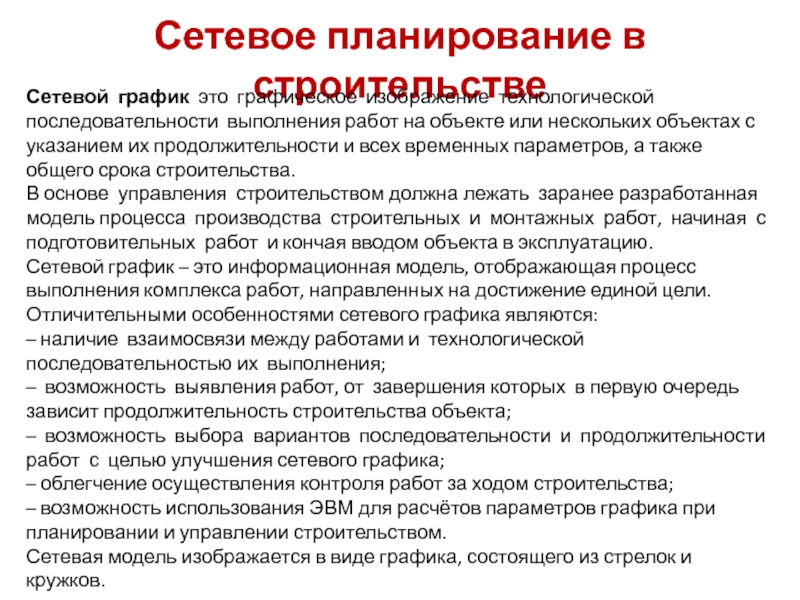

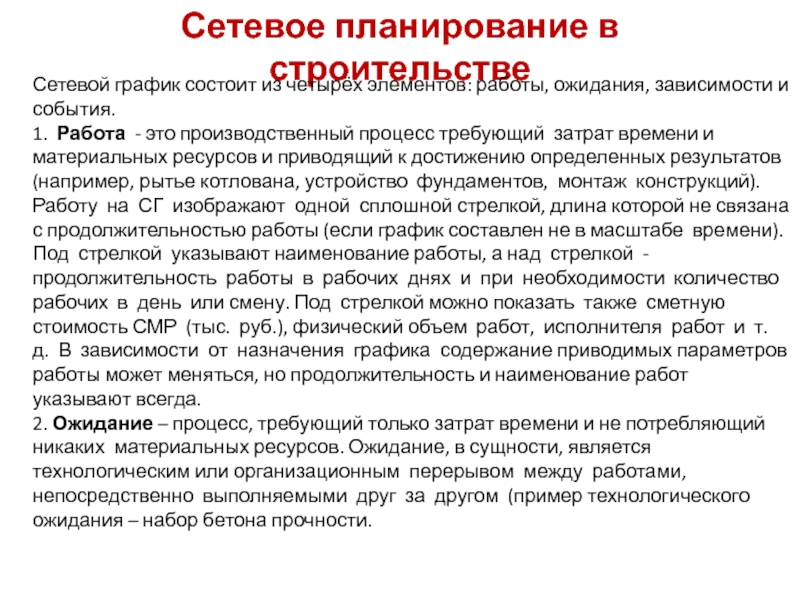

Слайд 54Сетевое планирование в строительстве
Сетевой график это графическое изображение технологической последовательности выполнения

работ на объекте или нескольких объектах с указанием их продолжительности и всех временных параметров, а также общего срока строительства.
В основе управления строительством должна лежать заранее разработанная модель процесса производства строительных и монтажных работ, начиная с подготовительных работ и кончая вводом объекта в эксплуатацию.
Сетевой график – это информационная модель, отображающая процесс выполнения комплекса работ, направленных на достижение единой цели.
Отличительными особенностями сетевого графика являются:
– наличие взаимосвязи между работами и технологической последовательностью их выполнения;
– возможность выявления работ, от завершения которых в первую очередь зависит продолжительность строительства объекта;
– возможность выбора вариантов последовательности и продолжительности работ с целью улучшения сетевого графика;
– облегчение осуществления контроля работ за ходом строительства;
– возможность использования ЭВМ для расчётов параметров графика при планировании и управлении строительством.
Сетевая модель изображается в виде графика, состоящего из стрелок и кружков.

Сетевое планирование в строительствеСетевой график это графическое изображение технологической последовательности выполнения работ на объекте или нескольких объектах

Слайд 55Сетевое планирование в строительстве
Сетевой график состоит из четырёх элементов: работы, ожидания,

зависимости и события.
1. Работа - это производственный процесс требующий затрат времени и материальных ресурсов и приводящий к достижению определенных результатов (например, рытье котлована, устройство фундаментов, монтаж конструкций). Работу на СГ изображают одной сплошной стрелкой, длина которой не связана с продолжительностью работы (если график составлен не в масштабе времени). Под стрелкой указывают наименование работы, а над стрелкой - продолжительность работы в рабочих днях и при необходимости количество рабочих в день или смену. Под стрелкой можно показать также сметную стоимость СМР (тыс. руб.), физический объем работ, исполнителя работ и т. д. В зависимости от назначения графика содержание приводимых параметров работы может меняться, но продолжительность и наименование работ
указывают всегда.
2. Ожидание – процесс, требующий только затрат времени и не потребляющий никаких материальных ресурсов. Ожидание, в сущности, является технологическим или организационным перерывом между работами, непосредственно выполняемыми друг за другом (пример технологического ожидания – набор бетона прочности.

Сетевое планирование в строительствеСетевой график состоит из четырёх элементов: работы, ожидания, зависимости и события. 1. Работа -

Слайд 56Сетевое планирование в строительстве
3. Зависимость (фиктивная работа) вводится для отражения технологической

и организационной взаимосвязи работ и не требует ни времени, ни ресурсов. Зависимость изображается пунктирной стрелкой. Она определяет последовательность свершения событий.

Сетевое планирование в строительстве3. Зависимость (фиктивная работа) вводится для отражения технологической и организационной взаимосвязи работ и не

Слайд 57Сетевое планирование в строительстве
4. Событие – это факт окончания одной или

нескольких работ, необходимый и достаточный для начала следующих работ. В любой естественной модели события устанавливают технологическую и организационную последовательность работ. События изображаются кружками или другими геометрическими фигурами, внутри которых указывается определенный номер – код события. События ограничивают рассматриваемую работу и по отношению к ней могут быть начальными и конечными.
Начальное событие – определяет начало данной работы и является конечным для предшествующих работ.
Конечное событие – определяет окончание данной работы и является начальным для последующих работ.
Исходное событие – событие, которое не имеет предшествующих работ в рамках рассматриваемого сетевого графика.
Завершающее событие – событие, которое не имеет последующих работ в рамках рассматриваемого сетевого графика.
Сложное событие – событие, в которое входят или из которого выходят две и более работы.

Сетевое планирование в строительстве4. Событие – это факт окончания одной или нескольких работ, необходимый и достаточный для

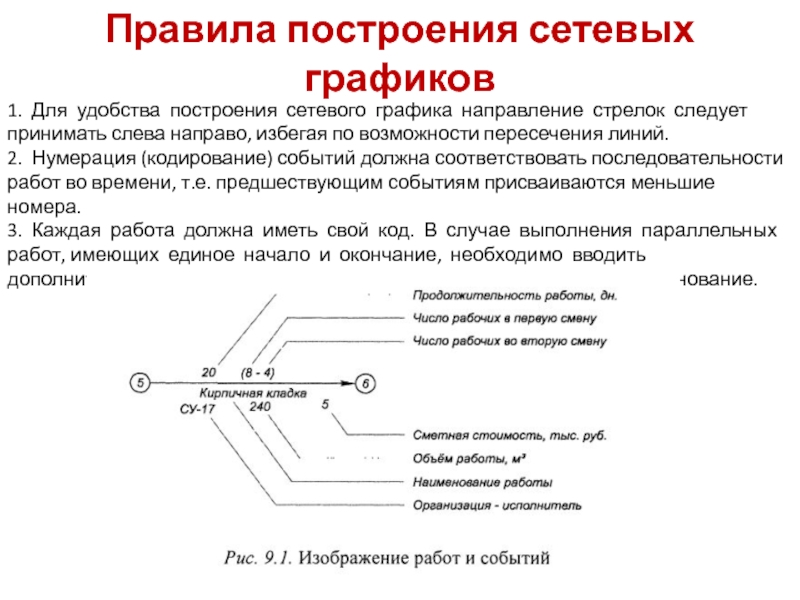

Слайд 58Правила построения сетевых графиков
1. Для удобства построения сетевого графика направление

стрелок следует принимать слева направо, избегая по возможности пересечения линий.
2. Нумерация (кодирование) событий должна соответствовать последовательности работ во времени, т.е. предшествующим событиям присваиваются меньшие номера.
3. Каждая работа должна иметь свой код. В случае выполнения параллельных работ, имеющих единое начало и окончание, необходимо вводить дополнительные события, иначе разные работы получат единое наименование.
Правила построения сетевых графиков 1. Для удобства построения сетевого графика направление стрелок следует принимать слева направо, избегая

Слайд 59Правила построения сетевых графиков
4. В сетевом графике не

должно быть «тупиков», «хвостов» и циклов.
Тупик – это событие (кроме завершающего), из которого не выходит ни одна работа (например, событие 3).
Хвост – это событие (кроме исходного), в которое не входит ни одна работа (событие 9).
Цикл – замкнутый контур, в котором работы возвращаются к тому событию, из которого они вышли, например пути 5-6-7-5.

Правила построения сетевых графиков 4.   В сетевом графике не должно быть «тупиков», «хвостов» и циклов.

Слайд 60 Временные параметры сетевого графика.
Для определения продолжительности критического пути и

сроков выполнения каждой работы определяют следующие временные параметры сетевой модели:
1) Ранее начало работы - Tpн – это самый ранний из возможных сроков начала работы при условии выполнения всех предшествующих работ.
2) Ранее окончание работы - Tpo – время окончания работы, если она начата в самый ранний из возможных сроков и равно раннему началу работы плюс продолжительность работы.
3) Позднее начало работы - Tпн – самый поздний из допустимых сроков начала работы, при котором не увеличивается общая продолжительность работ (критический путь).
4) Позднее окончание работы - Tno – самый поздний из допустимых сроков окончания работы, при котором не увеличивается общая продолжительность работ сетевого графика.
Поздние сроки всегда больше или равны ранним срокам. Для критических работ ранние и поздние сроки начала и окончания работ равны.
5) Общий (полный) резерв времени - R – время, на которое можно увеличить продолжительность работы или позднее ее начать, не меняя при этом продолжительности критического пути.
.

Временные параметры сетевого графика.   Для определения продолжительности критического пути и сроков выполнения каждой работы

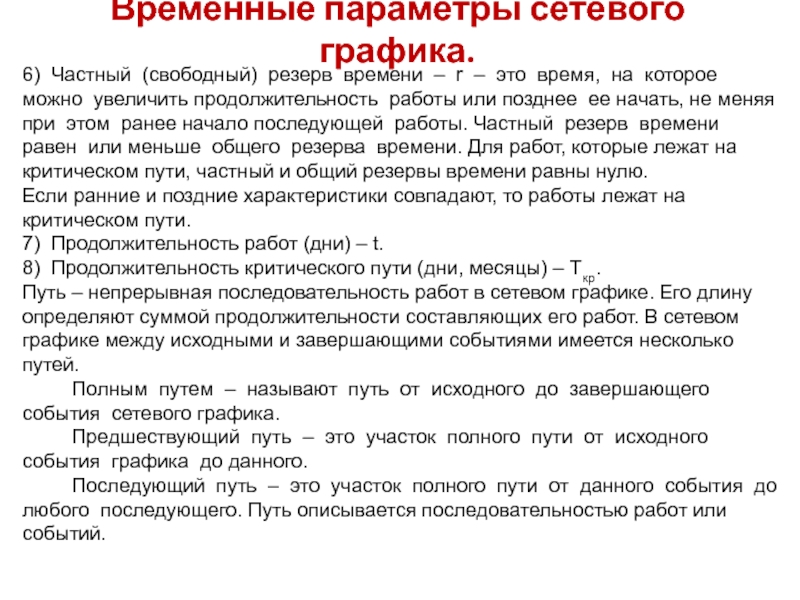

Слайд 61Временные параметры сетевого графика.
6) Частный (свободный) резерв времени – r –

это время, на которое можно увеличить продолжительность работы или позднее ее начать, не меняя при этом ранее начало последующей работы. Частный резерв времени равен или меньше общего резерва времени. Для работ, которые лежат на критическом пути, частный и общий резервы времени равны нулю.
Если ранние и поздние характеристики совпадают, то работы лежат на критическом пути.
7) Продолжительность работ (дни) – t.
8) Продолжительность критического пути (дни, месяцы) – Ткр.
Путь – непрерывная последовательность работ в сетевом графике. Его длину определяют суммой продолжительности составляющих его работ. В сетевом графике между исходными и завершающими событиями имеется несколько путей.
Полным путем – называют путь от исходного до завершающего события сетевого графика.
Предшествующий путь – это участок полного пути от исходного события графика до данного.
Последующий путь – это участок полного пути от данного события до любого последующего. Путь описывается последовательностью работ или событий.
Временные параметры сетевого графика.6) Частный (свободный) резерв времени – r – это время, на которое можно увеличить

Слайд 62Временные параметры сетевого графика.

Критическим путем – называют полный путь, имеющий

наибольшую длину (продолжительность) из всех полных путей. Его длина определяет срок выполнения работ по сетевому графику. В графике может быть несколько критических путей. Работы, которые лежат на критическом пути, называют критическими. Увеличение продолжительности критических работ соответственно увеличивает общую продолжительность работ по сетевому графику, а сокращение приводит к некоторому уменьшению.
Пути, продолжительность которых несколько меньше продолжительности критического
пути на заданную величину, называют подкритическими, а совокупность всех критических и подкритических работ называют критической зоной. Критический путь обычно выделяется утолщенной , двойной или линией красного цвета
Временные параметры сетевого графика. Критическим путем – называют полный путь, имеющий наибольшую длину (продолжительность) из всех полных

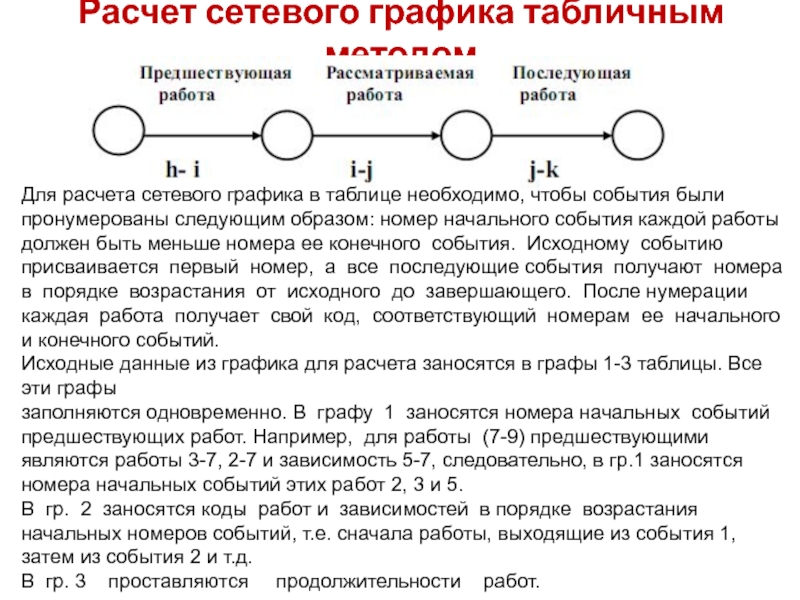

Слайд 63 Расчет сетевого графика табличным методом
Для расчета сетевого графика

в таблице необходимо, чтобы события были пронумерованы следующим образом: номер начального события каждой работы должен быть меньше номера ее конечного события. Исходному событию присваивается первый номер, а все последующие события получают номера в порядке возрастания от исходного до завершающего. После нумерации каждая работа получает свой код, соответствующий номерам ее начального и конечного событий.
Исходные данные из графика для расчета заносятся в графы 1-3 таблицы. Все эти графы
заполняются одновременно. В графу 1 заносятся номера начальных событий предшествующих работ. Например, для работы (7-9) предшествующими являются работы 3-7, 2-7 и зависимость 5-7, следовательно, в гр.1 заносятся номера начальных событий этих работ 2, 3 и 5.
В гр. 2 заносятся коды работ и зависимостей в порядке возрастания начальных номеров событий, т.е. сначала работы, выходящие из события 1, затем из события 2 и т.д.
В гр. 3 проставляются продолжительности работ.

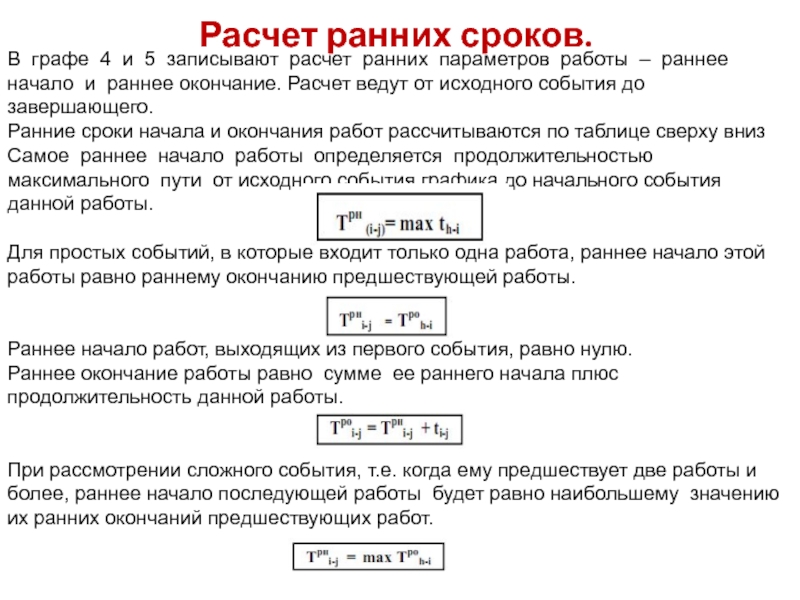

Расчет сетевого графика табличным методом   Для расчета сетевого графика в таблице необходимо, чтобы

Слайд 64 Расчет ранних сроков.

В графе 4 и 5 записывают расчет ранних

параметров работы – раннее начало и раннее окончание. Расчет ведут от исходного события до завершающего.
Ранние сроки начала и окончания работ рассчитываются по таблице сверху вниз
Самое раннее начало работы определяется продолжительностью максимального пути от исходного события графика до начального события данной работы.

Для простых событий, в которые входит только одна работа, раннее начало этой работы равно раннему окончанию предшествующей работы.

Раннее начало работ, выходящих из первого события, равно нулю.
Раннее окончание работы равно сумме ее раннего начала плюс продолжительность данной работы.

При рассмотрении сложного события, т.е. когда ему предшествует две работы и более, раннее начало последующей работы будет равно наибольшему значению их ранних окончаний предшествующих работ.

Расчет ранних сроков.  В графе 4 и 5 записывают расчет ранних параметров работы – раннее

Слайд 65В графе 6 и 7 записывают расчеты поздних параметров работ –

позднее начало и позднее окончание. Расчет ведут в обратном порядке, т.е. от завершающих работ до исходной снизу вверх.
Для простого события, из которого выходит только одна работа, позднее окончание предшествующей работы равно позднему началу рассматриваемой работы.

Позднее начало данной работы равно разности между ее поздним окончанием и продолжительностью.

Для сложного события, из которого выходит несколько работ, позднее окончание предшествующих работ равно меньшему из поздних начал рассматриваемых работ.

Позднее начало исходной работы должно быть равно нулю. После установления ранних сроков начала и окончания всех работ переходят к расчету позднего начала работ. Позднее начало работ определяется как самый поздний срок начала работы, при котором не будет задержки в выполнении всех работ на объекте. Позднее начало равно разности между продолжительностью критического пути и продолжительностью максимального пути от предшествующего события данной работы до конечного события.
После нахождения позднего начала работ переходят к расчету позднего окончания данной работы TПО, которое определяется как сумма позднего начала работы и продолжительности выполнения рассматриваемой работы.

В графе 6 и 7 записывают расчеты поздних параметров работ – позднее начало и позднее окончание. Расчет

Слайд 66Расчет резервов времени.
В графе 8 записываем общий (полный) резерв времени,

который равен разности позднего окончания и раннего окончания работ или позднего начала и раннего начала работ.

В графе 9 записывают частный (свободный) резерв времени, который определяют как разность между ранним началом последующей работы и ранним окончанием данной работы.

Критический путь при табличном методе расчета лежит на работах, общий и частный резервы времени которых равны нулю. На графике критический путь должен представлять собой непрерывную последовательность работ от начального события до конечного.
Анализируя таблицу, мы получаем сведения о длине критического пути, ранних и поздних началах и окончаниях каждой из работ, общих и частных резервах времени.
Если у работ нет последующих работ, т.е. они входят в завершающее событие, их частный резерв равен общему.
Работы, у, которых общий и частный резервы времени равны нулю, входят в состав критического пути, определяющего общий срок строительства.
Работы, не лежащие на критическом пути, могут выполняться менее интенсивно или можно изменить срок начала их выполнения без нарушения срока окончания работ. Таким образом, для всех работ, не входящих в критический путь, могут быть два срока начала работ и два срока их окончания — наиболее ранний и наиболее поздний.
Для установления всех зависимостей в сетевом графике производится его расчет, который обычно осуществляется в табличной форме. По результатам определяется и наносится на график критический путь и устанавливаются резервы времени для работ некритического пути.
Расчет резервов времени. В графе 8 записываем общий (полный) резерв времени, который равен разности позднего окончания и

Слайд 68ПОСТРОЕНИЕ СЕТЕВОГО ГРАФИКА
Основные правила построения сетевого графика следующие:
Форма графика должна быть

простой, без лишних пересече­ний, большинство работ следует изображать горизонтальными линиями.
При выполнении параллельных работ, т. е. если одно событие служит началом двух работ или более, заканчивающихся дру­гим событием, вводится зависимость и дополнительное собы­тие (рис. 9.7), иначе разные работы будут иметь одинаковый код.

ПОСТРОЕНИЕ СЕТЕВОГО ГРАФИКАОсновные правила построения сетевого графика следующие:Форма графика должна быть простой, без лишних пересече­ний, большинство работ

Слайд 69Если те или иные работы начинаются после частичного выполнения предшествующей, то

эту работу следует разбить на части.
При этом каждая часть работы в графике считается самостоятельной и имеет свои предшествующие и последующие события. Пример (рис. 9.8).
А - монтаж цеха, в котором работы по установке оборудования начинают не ожидая окончания монтажа всего цеха; а\, а2, а3 - монтажные работы на 1, 2 и 3-й захватках цеха; b1, b2, Ьз - установка оборудования на 1, 2 и 3-й захватках. И первый, и второй варианты изображения неправильны. Правильный способ изображения дан в последнем варианте (рис. 9.8, в).

Если те или иные работы начинаются после частичного выполнения предшествующей, то эту работу следует разбить на части.При

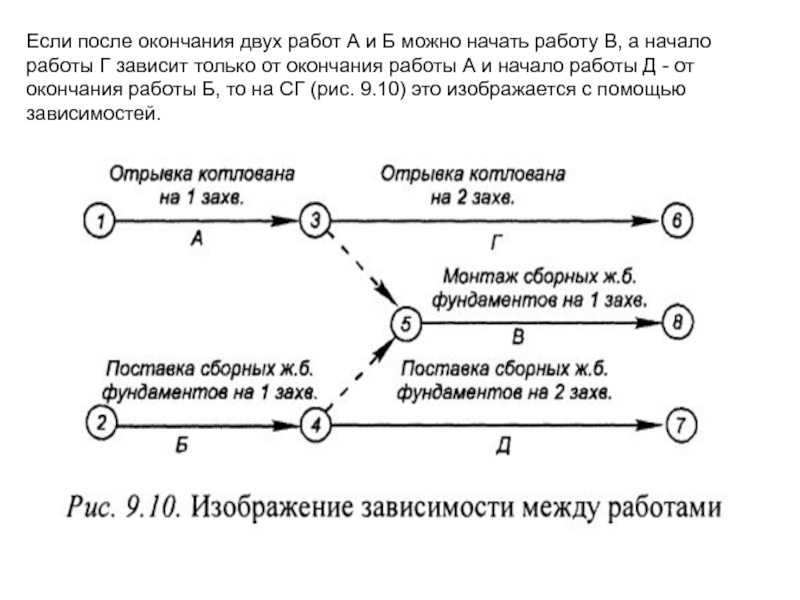

Слайд 70Если после окончания двух работ А и Б можно начать работу

В, а начало работы Г зависит только от окончания работы А и начало работы Д - от окончания работы Б, то на СГ (рис. 9.10) это изображается с помощью зависимостей.
Если после окончания двух работ А и Б можно начать работу В, а начало работы Г зависит

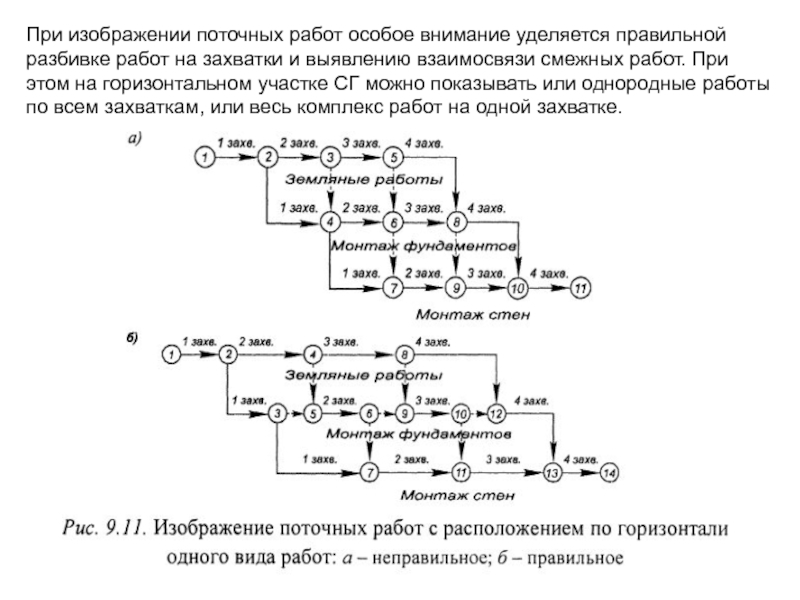

Слайд 71При изображении поточных работ особое внимание уделяется правильной разбивке работ на

захватки и выявлению взаимосвязи смежных работ. При этом на горизонтальном участке СГ можно показывать или однородные работы по всем захваткам, или весь комплекс работ на одной захватке.
При изображении поточных работ особое внимание уделяется правильной разбивке работ на захватки и выявлению взаимосвязи смежных работ.

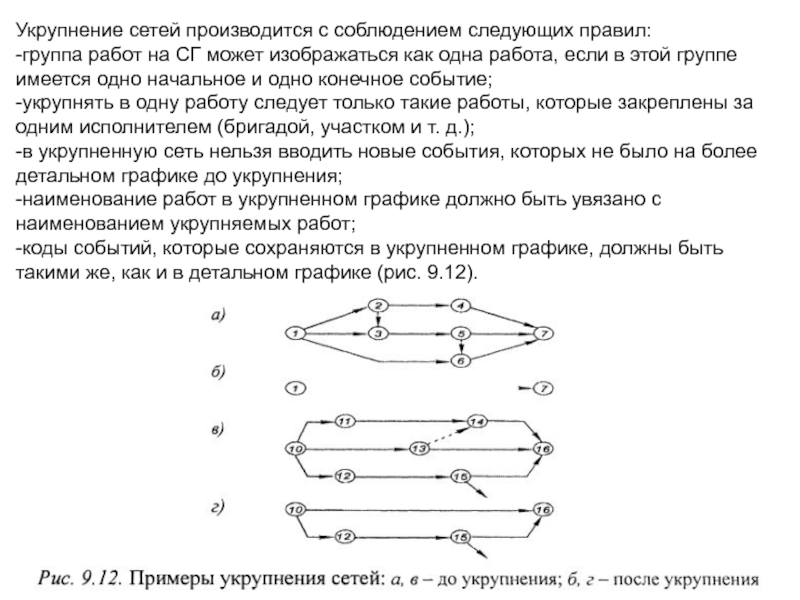

Слайд 72Укрупнение сетей производится с соблюдением следующих правил: -группа работ на СГ может

изображаться как одна работа, если в этой группе имеется одно начальное и одно конечное событие; -укрупнять в одну работу следует только такие работы, которые закреплены за одним исполнителем (бригадой, участком и т. д.); -в укрупненную сеть нельзя вводить новые события, которых не было на более детальном графике до укрупнения; -наименование работ в укрупненном графике должно быть увязано с наименованием укрупняемых работ; -коды событий, которые сохраняются в укрупненном графике, должны быть такими же, как и в детальном графике (рис. 9.12).
Укрупнение сетей производится с соблюдением следующих правил: -группа работ на СГ может изображаться как одна работа, если

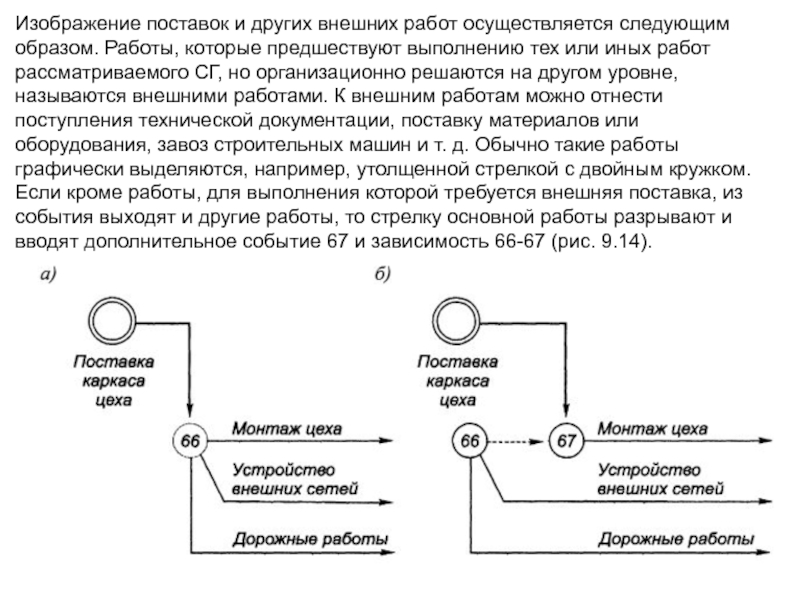

Слайд 73Изображение поставок и других внешних работ осуществляется следующим образом. Работы, которые

предшествуют выполнению тех или иных работ рассматриваемого СГ, но организационно решаются на другом уровне, называются внешними работами. К внешним работам можно отнести поступления технической документации, поставку материалов или оборудования, завоз строительных машин и т. д. Обычно такие работы графически выделяются, например, утолщенной стрелкой с двойным кружком. Если кроме работы, для выполнения которой требуется внешняя поставка, из события выходят и другие работы, то стрелку основной работы разрывают и вводят дополнительное событие 67 и зависимость 66-67 (рис. 9.14).
Изображение поставок и других внешних работ осуществляется следующим образом. Работы, которые предшествуют выполнению тех или иных работ

Слайд 74Стройгенплан
1.Виды стройгенпланов

Строительный генеральный план (СГП) – генеральный план строительной

площадки, на которой размещены: строящиеся и существующие здания и сооружения; временные складские помещения и площадки; здания и сооружения административного, культурно-бытового и санитарно-гигиенического назначения; транспортные сети, коммуникации электро-
и водоснабжения, канализации и связи.
Стройгенплан, разрабатываемый на основе рабочей документации, необходим для получения разрешения на производство земляных и общестроительных работ. Стройгенплан на период возведения надземной части здания является одним из документов, предъявляемым в органы Госгортехнадзора для приемки в эксплуатацию грузоподъемных кранов.
Различают общеплощадочные и объектные стройгенпланы.
Общеплощадочный стройгенплан выполняют на стадии технико-экономического обоснования (ТЭО) или технического проекта в составе ПОС. Он разрабатывается на строительство комплекса зданий или на отдельные сложные здания и сооружения. При одностадийном проектировании общеплощадочный стройгенплан не разрабатывают.

Стройгенплан1.Виды стройгенпланов Строительный генеральный план (СГП) – генеральный план строительной площадки, на которой размещены: строящиеся и существующие

Слайд 75Стройгенплан
Для разработки общеплощадочного стройгенплана необходимы следующие исходные данные:
• исходно-разрешительная документация,

включая геоподоснову и ситуационный план;
• условия присоединения к инженерным сетям;
• данные геологических, гидрогеологических и инженерно-экономических изысканий;
• сметный расчет и другие материалы ТЭО,
• календарный план строительства.

Разработанный проект СГП согласовывают с заказчиком и генподрядной организацией.
Затем заказчик согласовывает его с районным архитектором, органами санитарно-эпидемиологического и пожарного надзора, отделом безопасности движения ГИБДД и эксплуатирующими организациями (водоканал, энергетические, телефонные сети и др.).
Вместе с другими материалами ТЭО согласованный вариант стройгенплана представляют на рассмотрение органов Госэкспертизы.

СтройгенпланДля разработки общеплощадочного стройгенплана необходимы следующие исходные данные: • исходно-разрешительная документация, включая геоподоснову и ситуационный план; •

Слайд 76Стройгенплан

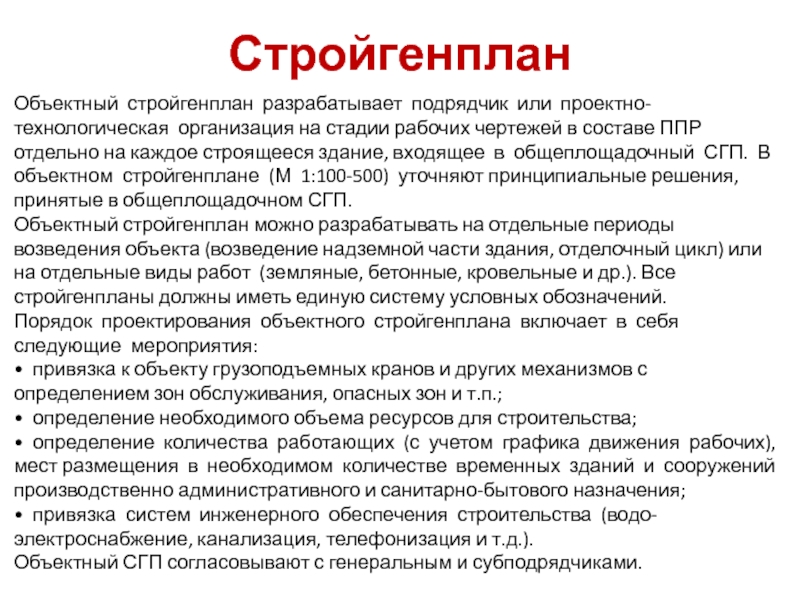

Объектный стройгенплан разрабатывает подрядчик или проектно-технологическая организация на стадии рабочих чертежей

в составе ППР отдельно на каждое строящееся здание, входящее в общеплощадочный СГП. В объектном стройгенплане (М 1:100-500) уточняют принципиальные решения, принятые в общеплощадочном СГП.
Объектный стройгенплан можно разрабатывать на отдельные периоды возведения объекта (возведение надземной части здания, отделочный цикл) или на отдельные виды работ (земляные, бетонные, кровельные и др.). Все стройгенпланы должны иметь единую систему условных обозначений.
Порядок проектирования объектного стройгенплана включает в себя следующие мероприятия:
• привязка к объекту грузоподъемных кранов и других механизмов с определением зон обслуживания, опасных зон и т.п.;
• определение необходимого объема ресурсов для строительства;
• определение количества работающих (с учетом графика движения рабочих), мест размещения в необходимом количестве временных зданий и сооружений производственно административного и санитарно-бытового назначения;
• привязка систем инженерного обеспечения строительства (водо- электроснабжение, канализация, телефонизация и т.д.).
Объектный СГП согласовывают с генеральным и субподрядчиками.

СтройгенпланОбъектный стройгенплан разрабатывает подрядчик или проектно-технологическая организация на стадии рабочих чертежей в составе ППР отдельно на каждое

Слайд 77Стройгенплан

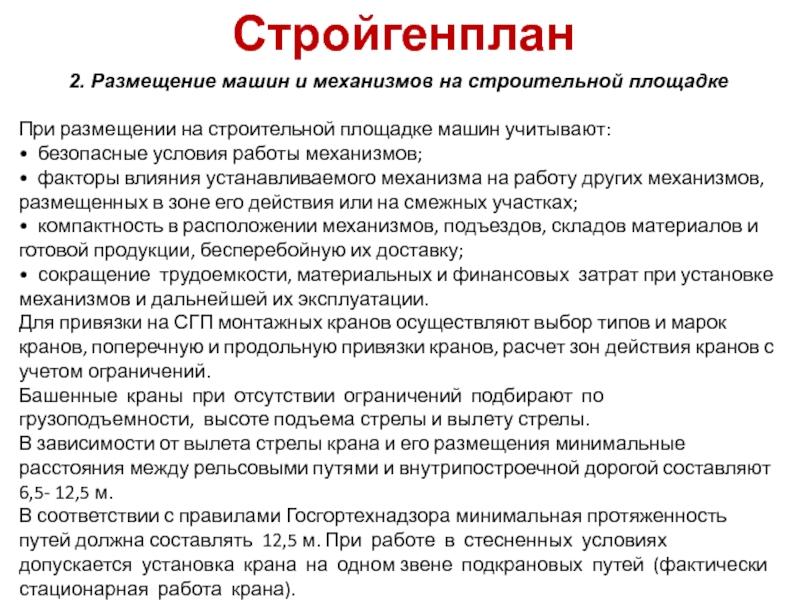

2. Размещение машин и механизмов на строительной площадке

При размещении

на строительной площадке машин учитывают:
• безопасные условия работы механизмов;
• факторы влияния устанавливаемого механизма на работу других механизмов, размещенных в зоне его действия или на смежных участках;
• компактность в расположении механизмов, подъездов, складов материалов и готовой продукции, бесперебойную их доставку;
• сокращение трудоемкости, материальных и финансовых затрат при установке механизмов и дальнейшей их эксплуатации.
Для привязки на СГП монтажных кранов осуществляют выбор типов и марок кранов, поперечную и продольную привязки кранов, расчет зон действия кранов с учетом ограничений.
Башенные краны при отсутствии ограничений подбирают по грузоподъемности, высоте подъема стрелы и вылету стрелы.
В зависимости от вылета стрелы крана и его размещения минимальные расстояния между рельсовыми путями и внутрипостроечной дорогой составляют 6,5- 12,5 м.
В соответствии с правилами Госгортехнадзора минимальная протяженность путей должна составлять 12,5 м. При работе в стесненных условиях допускается установка крана на одном звене подкрановых путей (фактически стационарная работа крана).

Стройгенплан2. Размещение машин и механизмов на строительной площадке При размещении на строительной площадке машин учитывают: • безопасные

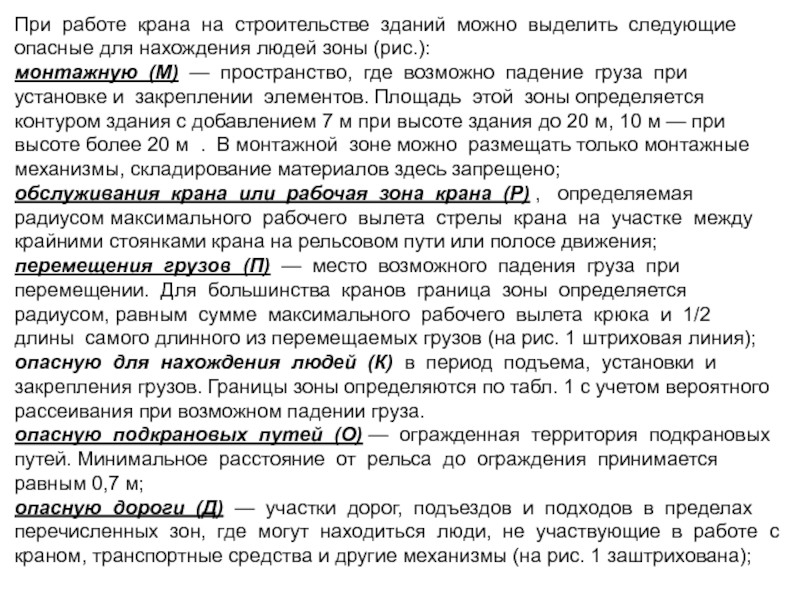

Слайд 78При работе крана на строительстве зданий можно выделить следующие опасные для

нахождения людей зоны (рис.):
монтажную (М) — пространство, где возможно падение груза при установке и закреплении элементов. Площадь этой зоны определяется контуром здания с добавлением 7 м при высоте здания до 20 м, 10 м — при высоте более 20 м . В монтажной зоне можно размещать только монтажные механизмы, складирование материалов здесь запрещено;
обслуживания крана или рабочая зона крана (Р) , определяемая радиусом максимального рабочего вылета стрелы крана на участке между крайними стоянками крана на рельсовом пути или полосе движения;
перемещения грузов (П) — место возможного падения груза при перемещении. Для большинства кранов граница зоны определяется радиусом, равным сумме максимального рабочего вылета крюка и 1/2 длины самого длинного из перемещаемых грузов (на рис. 1 штриховая линия);
опасную для нахождения людей (К) в период подъема, установки и закрепления грузов. Границы зоны определяются по табл. 1 с учетом вероятного рассеивания при возможном падении груза.
опасную подкрановых путей (О) — огражденная территория подкрановых путей. Минимальное расстояние от рельса до ограждения принимается равным 0,7 м;
опасную дороги (Д) — участки дорог, подъездов и подходов в пределах
перечисленных зон, где могут находиться люди, не участвующие в работе с краном, транспортные средства и другие механизмы (на рис. 1 заштрихована);

При работе крана на строительстве зданий можно выделить следующие опасные для нахождения людей зоны (рис.): монтажную (М)

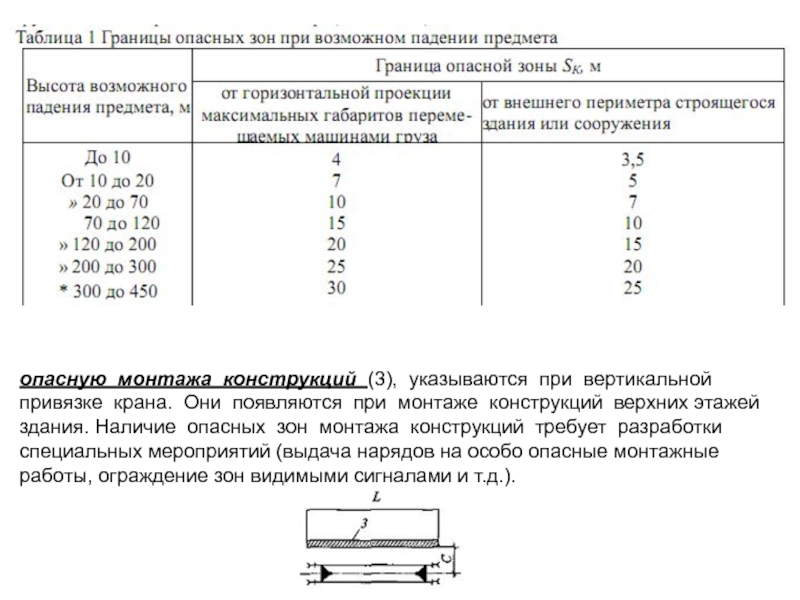

Слайд 80опасную монтажа конструкций (3), указываются при вертикальной привязке крана. Они появляются

при монтаже конструкций верхних этажей здания. Наличие опасных зон монтажа конструкций требует разработки
специальных мероприятий (выдача нарядов на особо опасные монтажные работы, ограждение зон видимыми сигналами и т.д.).

опасную монтажа конструкций (3), указываются при вертикальной привязке крана. Они появляются при монтаже конструкций верхних этажей здания.

Слайд 81Стройгенплан
4. Внутрипостроечные дороги

Временные автомобильные дороги и места расположения складов

материалов и конструкций проектируют с учетом предварительно намеченного размещения кранов и других механизмов
При проектировании дорог на СГП обычно стараются максимально использовать для строительства постоянные дороги, для чего рекомендуется увеличивать толщину бетонного слоя постоянных дорог до 0,2 м, а верхний слой асфальтового покрытия укладывать после завершения строительства объекта. Внутрипостроечные дороги трассируются по кольцевой схеме с двумя выездами-въездами или со сквозным проездом при сложных стесненных обстоятельствах. На незакольцованных и тупиковых участках должны быть предусмотрены разъездные и разворотные площадки.
При трассировке дорог должны соблюдаться нормируемые минимальные расстояния:
• при одностороннем 3,5 м, с уширением на поворотах в местах разгрузки 6 м;
• радиус закругления внутрипостроечных дорог 12 м;
• между дорогой и складской площадкой 0,5- 1,0 м;
• между дорогой и подкрановыми путями 6,5- 12,5 м;
• между дорогой и забором 1,5 м;
• между дорогой и пожарным гидрантом 1,5-5 м;

Стройгенплан4. Внутрипостроечные дороги Временные автомобильные дороги и места расположения складов материалов и конструкций проектируют с учетом предварительно

Слайд 82Стройгенплан
5. Приобъектные склады

Приобъектные склады бывают в виде:
• открытых

площадок для материалов, не требующих защиты от внешних воздействий (железобетонные конструкции и т.д.);
• навесов для хранения материалов, не требующих защиты от перепадов температуры и влажности воздуха, но требующих укрытия от прямого воздействия солнца и осадков;
• закрытых неутепленных складов для материалов, требующих защиты от внешних воздействий (цемент, фанера, гвозди, краски и т.п.).
При проектировании приобъектных складов решаются три основных вопроса:
1. определить необходимые запасы материалов, подлежащих хранению;
2. рассчитать площади по видам хранения (открытое, закрытое и оз.);
3. выбрать типы складов и разместить их вблизи дорог.
При определении запаса материалов исходят из того, что запас должен быть минимальным, но достаточным для обеспечения бесперебойного выполнения работ.
При размещении складов учитываются следующие условия:
• открытые площадки следует размещать в зоне действия крана;
• закрытые склады и навесы желательно располагать вдоль дорог,;
в зоне действия крана предусматривать приемные площадки для разгрузки бетонной и растворной смеси;

Стройгенплан5. Приобъектные склады Приобъектные склады бывают в виде: • открытых площадок для материалов, не требующих защиты от

Слайд 83Стройгенплан

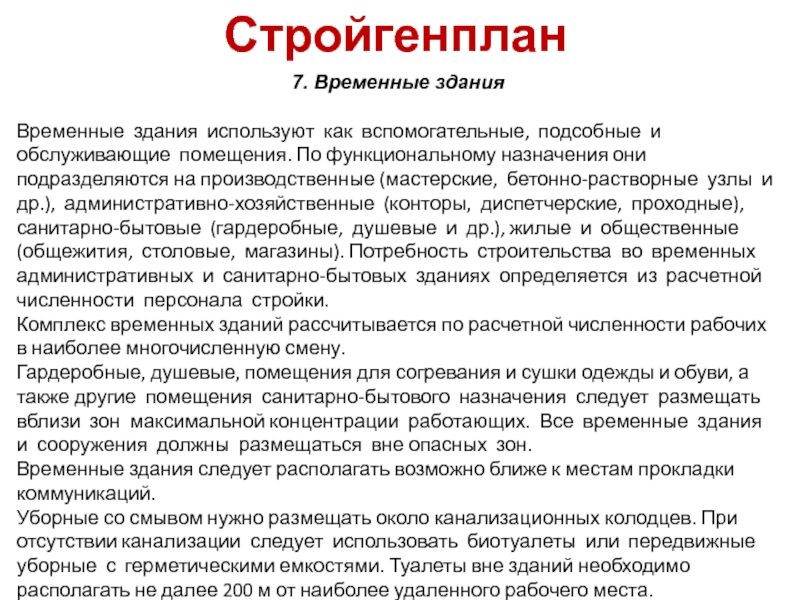

7. Временные здания

Временные здания используют как вспомогательные, подсобные и

обслуживающие помещения. По функциональному назначения они подразделяются на производственные (мастерские, бетонно-растворные узлы и др.), административно-хозяйственные (конторы, диспетчерские, проходные), санитарно-бытовые (гардеробные, душевые и др.), жилые и общественные (общежития, столовые, магазины). Потребность строительства во временных административных и санитарно-бытовых зданиях определяется из расчетной численности персонала стройки.
Комплекс временных зданий рассчитывается по расчетной численности рабочих в наиболее многочисленную смену.
Гардеробные, душевые, помещения для согревания и сушки одежды и обуви, а также другие помещения санитарно-бытового назначения следует размещать вблизи зон максимальной концентрации работающих. Все временные здания и сооружения должны размещаться вне опасных зон.
Временные здания следует располагать возможно ближе к местам прокладки коммуникаций.
Уборные со смывом нужно размещать около канализационных колодцев. При отсутствии канализации следует использовать биотуалеты или передвижные уборные с герметическими емкостями. Туалеты вне зданий необходимо располагать не далее 200 м от наиболее удаленного рабочего места.

Стройгенплан7. Временные здания Временные здания используют как вспомогательные, подсобные и обслуживающие помещения. По функциональному назначения они подразделяются

Слайд 84Стройгенплан
8. Временное водоснабжение и канализация

Потребность в воде на хозяйственные

нужды определяется по нормативам ее расхода на 1 чел. в дневную смену исходя из численности работающих.
Минимальный расход воды для противопожарных целей определяется из расчета одновременного действия двух струй из гидрантов по 5 л/с на каждую струю, т. е. 10 л/с.
Из-за значительной трудоемкости работ временная канализационная сеть должна быть минимальной по протяженности. Поэтому помещения, требующие канализации (столовые, душевые, медпункты, санузлы и др.), следует размещать вблизи существующей или проектируемой постоянной канализационной магистрали.

9. Электроснабжение

При проектировании временного электроснабжения строительной площадки необходимо:
• рассчитать электрические нагрузки;
• определить количество и мощность трансформаторных подстанций или других источников электроснабжения;
• расположить на СГП подстанции, сети и устройства;
• составить проект временного электроснабжения площадки.

Стройгенплан8. Временное водоснабжение и канализация Потребность в воде на хозяйственные нужды определяется по нормативам ее расхода на

Что такое shareslide.ru?

Это сайт презентаций, где можно хранить и обмениваться своими презентациями, докладами, проектами, шаблонами в формате PowerPoint с другими пользователями. Мы помогаем школьникам, студентам, учителям, преподавателям хранить и обмениваться учебными материалами.

Для правообладателей

Яндекс.Метрика

Обратная связь

Email: Нажмите что бы посмотреть
