Презентация, доклад по математике на тему Сетевое планирование и управление для обучающихся колледжа

Содержание

Тема 6. СЕТЕВОЕ ПЛАНИРОВАНИЕ И УПРАВЛЕНИЕ

Слайд 1Дисциплина «Математика»

Дисциплина  «Математика»

Слайд 2Тема 6. СЕТЕВОЕ ПЛАНИРОВАНИЕ И УПРАВЛЕНИЕ

Тема 6. СЕТЕВОЕ ПЛАНИРОВАНИЕ И УПРАВЛЕНИЕ

Слайд 3Сетевое планирование и управление (СПУ) – это комплекс графических и расчетных

методов, организационных мероприятий, обеспечивающих моделирование, анализ и динамическую перестройку плана выполнения сложных проектов и разработок, например таких как: разработка туристической услуги, исследование системы управления организацией, маркетинговое исследование, разработка стратегий организации и др.

Основная цель сетевого планирования - сокращение до минимума продолжительности проекта.

Сетевое планирование и управление (СПУ) – это комплекс графических и расчетных методов, организационных мероприятий, обеспечивающих моделирование, анализ

Слайд 4Задача сетевого планирования состоит в том, чтобы графически, наглядно и системно

отобразить и оптимизировать последовательность и взаимозависимость работ, действий или мероприятий, обеспечивающих своевременное и планомерное достижение конечных целей.

Сетевая модель – это план выполнения некоторого комплекса взаимосвязанных работ, заданного в форме сети, графическое изображение которой называется сетевым графиком.

Задача сетевого планирования состоит в том, чтобы графически, наглядно и системно отобразить и оптимизировать последовательность и взаимозависимость

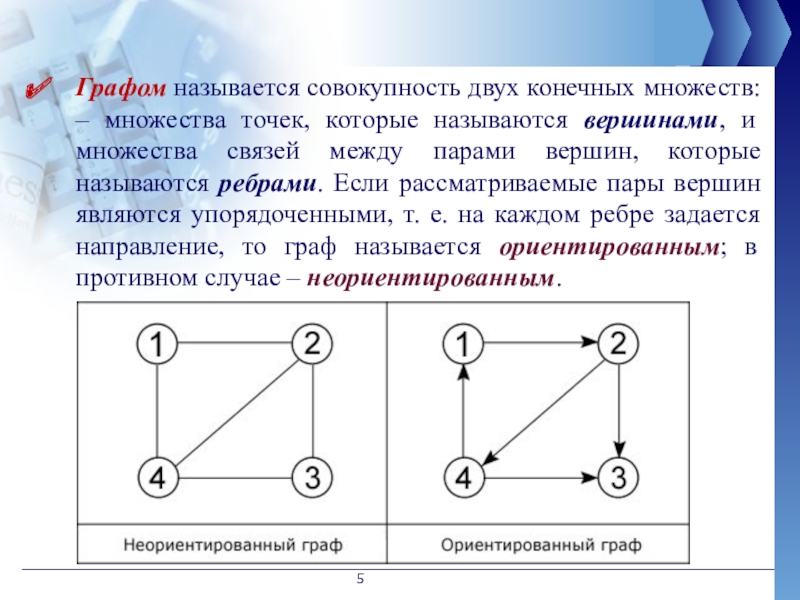

Слайд 5Графом называется совокупность двух конечных множеств: – множества точек, которые называются

вершинами, и множества связей между парами вершин, которые называются ребрами. Если рассматриваемые пары вершин являются упорядоченными, т. е. на каждом ребре задается направление, то граф называется ориентированным; в противном случае – неориентированным.
Графом называется совокупность двух конечных множеств: – множества точек, которые называются вершинами, и множества связей между парами

Слайд 6В экономике чаще всего используется два вида графов: дерево и сеть
Дерево

представляет собой связный граф без циклов, имеющий исходную вершину (корень) и крайние вершины. Пути от исходной вершины к крайним вершинам называются ветвями.
Сеть – это ориентированный конечный связный граф, имеющий начальную вершину (источник) и конечную вершину (сток). Таким образом, сетевая модель представляет собой граф вида «сеть».
В экономике чаще всего используется два вида графов: дерево и сетьДерево представляет собой связный граф без циклов,

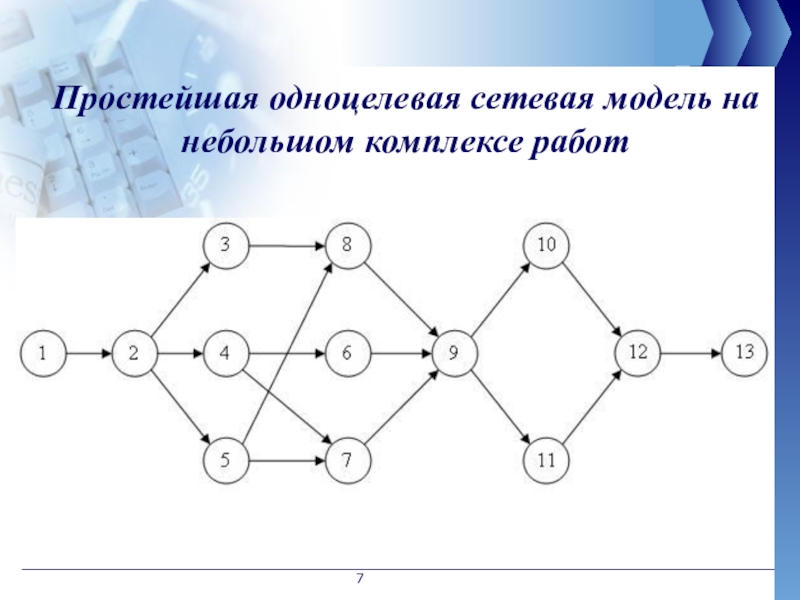

Слайд 7Простейшая одноцелевая сетевая модель на небольшом комплексе работ

Простейшая одноцелевая сетевая модель на небольшом комплексе работ

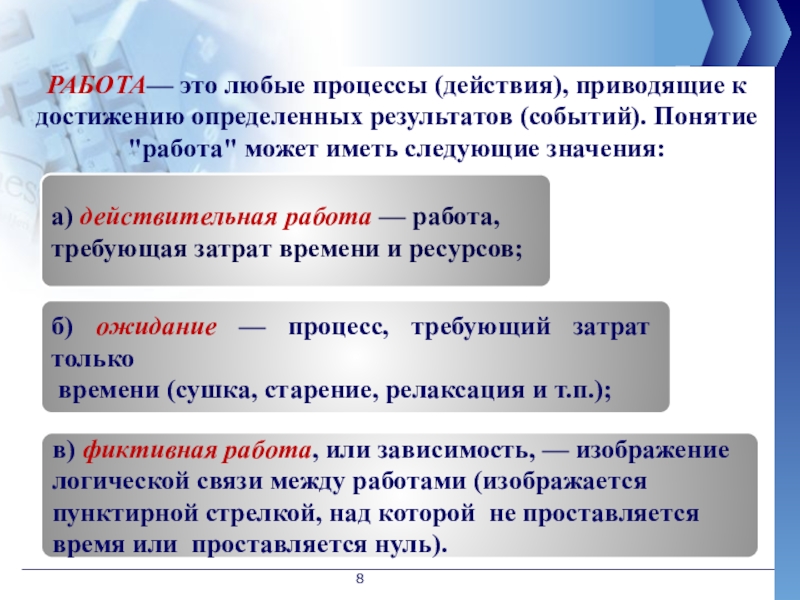

Слайд 8 РАБОТА— это любые процессы (действия), приводящие к достижению определенных результатов (событий).

Понятие "работа" может иметь следующие значения:

а) действительная работа — работа,
требующая затрат времени и ресурсов;

б) ожидание — процесс, требующий затрат только
времени (сушка, старение, релаксация и т.п.);

в) фиктивная работа, или зависимость, — изображение
логической связи между работами (изображается
пунктирной стрелкой, над которой не проставляется
время или проставляется нуль).

РАБОТА— это любые процессы (действия), приводящие к достижению определенных результатов (событий). Понятие

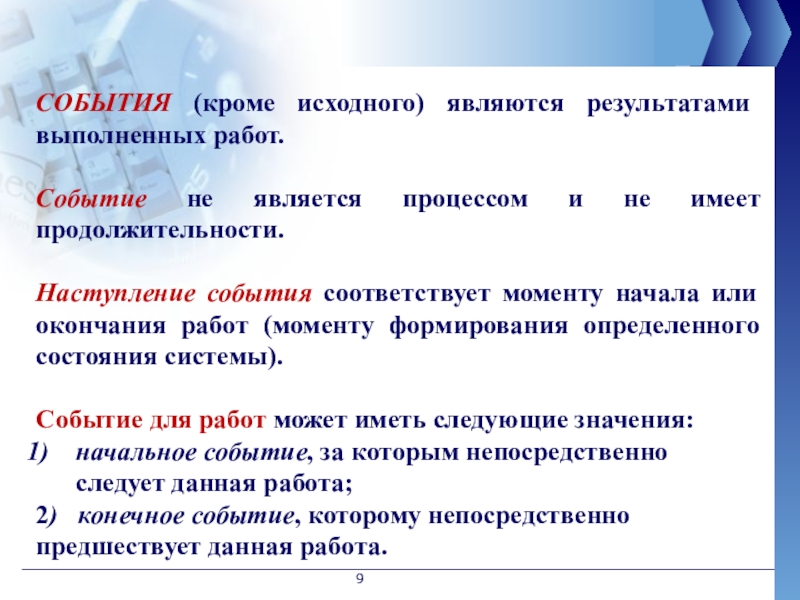

Слайд 9СОБЫТИЯ (кроме исходного) являются результатами выполненных работ.

Событие не является процессом

и не имеет продолжительности.

Наступление события соответствует моменту начала или окончания работ (моменту формирования определенного состояния системы).

Событие для работ может иметь следующие значения:
начальное событие, за которым непосредственно следует данная работа;
2) конечное событие, которому непосредственно предшествует данная работа.
СОБЫТИЯ (кроме исходного) являются результатами выполненных работ. Событие не является процессом и не имеет продолжительности. Наступление события

Слайд 10Событие в сетевой модели может иметь следующие значения:
а) Исходное событие– событие,

которое не имеет предшествующих работ в рамках рассматриваемого сетевого графика;
б) Завершающее событие– событие, которое не имеет последующих работ в рамках рассматриваемого сетевого графика.;
в) Промежуточное событие или простое событие - результат одной или нескольких входящих в него работ;
г) Сложное событие– событие, в которое входят или из которого выходят две и более работы.
Событие в сетевой модели может иметь следующие значения:а) Исходное событие– событие, которое не имеет предшествующих работ в

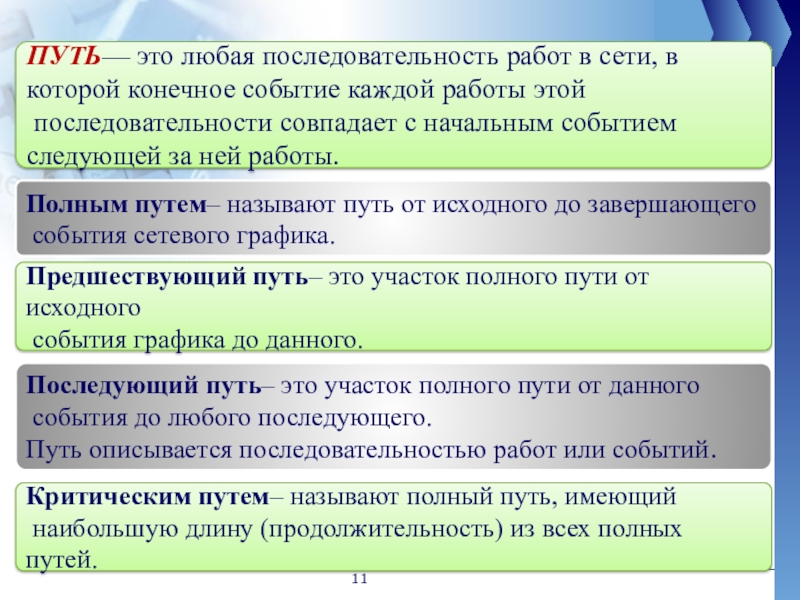

Слайд 11ПУТЬ— это любая последовательность работ в сети, в
которой конечное событие

каждой работы этой
последовательности совпадает с начальным событием
следующей за ней работы.

Полным путем– называют путь от исходного до завершающего
события сетевого графика.

Предшествующий путь– это участок полного пути от исходного
события графика до данного.

Последующий путь– это участок полного пути от данного
события до любого последующего.
Путь описывается последовательностью работ или событий.

Критическим путем– называют полный путь, имеющий
наибольшую длину (продолжительность) из всех полных путей.

ПУТЬ— это любая последовательность работ в сети, в которой конечное событие каждой работы этой последовательности совпадает с

Слайд 12 СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ
1. График должен

быть простым, без лишних перечислений.

2. Стрелки (работы) должны быть направлены
слева направо.

3. Между двумя событиями может быть изображена только одна работа.

i

СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ 1. График должен быть простым, без лишних

Слайд 13 СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ (продолжение)

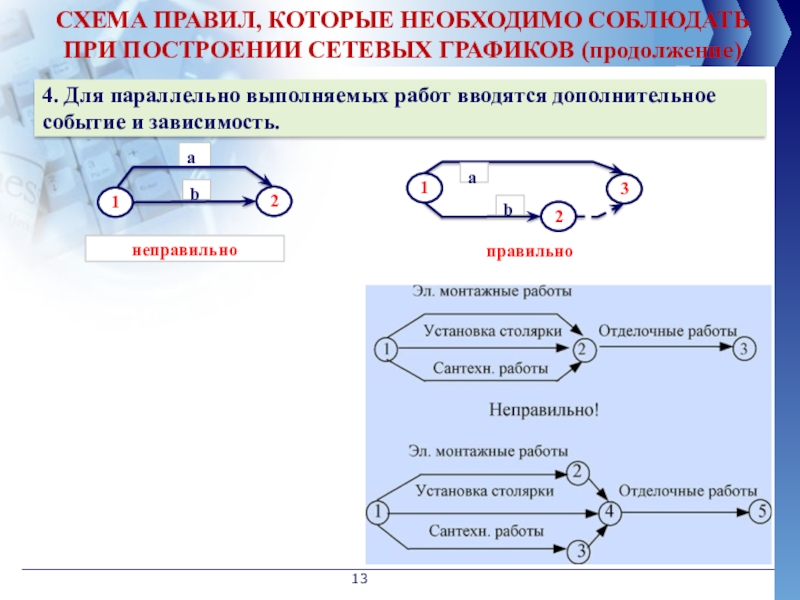

4.

Для параллельно выполняемых работ вводятся дополнительное собы­тие и зависимость.
СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ (продолжение)   4. Для параллельно

Слайд 14 СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ (продолжение)
5. В

сетевом графике не должно быть тупиков, т.е. событий, из которых не выходит ни одной работы (за исключением завершающих событий) или в которые не входит ни одна работа (за исключением исходных событий), на­пример 5 является тупиковым, а в событие 3 не входит ни одна работа.
СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ (продолжение)  5. В сетевом

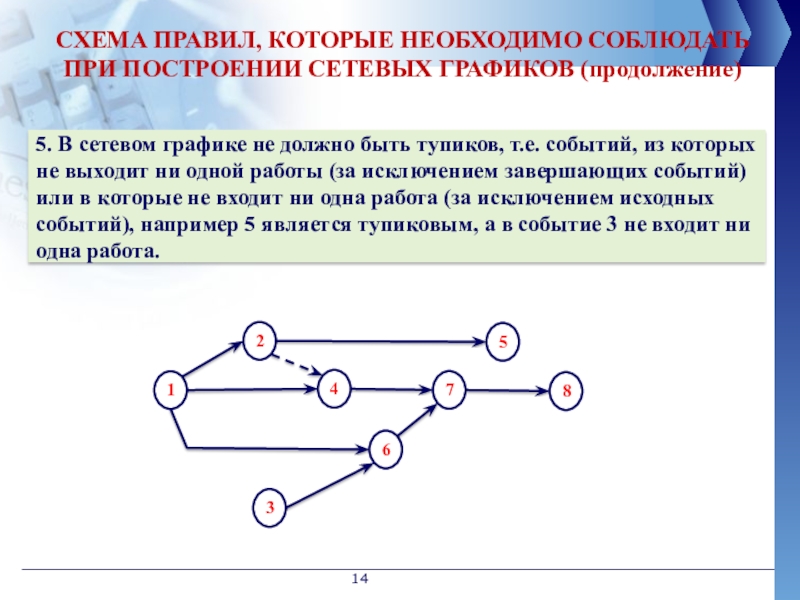

Слайд 15 СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ (продолжение)
6. В

сетевом графике не должно быть замкнутых контуров (ра­боты 2-3, 3-4, 4-2 образуют замкнутый контур).

7. Сетевой график должен кодироваться так, чтобы стрелка (работа) вы­ходила из события, закодированного меньшим числовым значением, и входила в событие с большим числовым значением.

СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ (продолжение) 6. В сетевом графике не должно

Слайд 16 СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ (продолжение)
8. В

сетевом графике не должно быть событий, обозначенных одинако­выми кодами (на рисунке одинаково закодированы два события).
СХЕМА ПРАВИЛ, КОТОРЫЕ НЕОБХОДИМО СОБЛЮДАТЬ ПРИ ПОСТРОЕНИИ СЕТЕВЫХ ГРАФИКОВ (продолжение) 8. В сетевом графике не должно

Слайд 18TEXT
TEXT
TEXT
TEXT

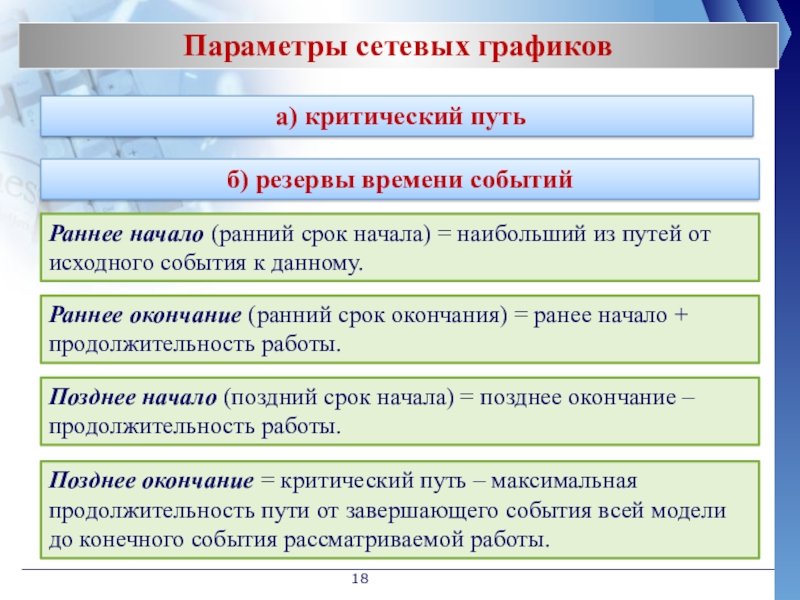

Параметры сетевых графиков
б) резервы времени событий
Раннее начало (ранний срок начала) =

наибольший из путей от исходного события к данному.

Раннее окончание (ранний срок окончания) = ранее начало + продолжительность работы.

Позднее начало (поздний срок начала) = позднее окончание – продолжительность работы.

Позднее окончание = критический путь – максимальная продолжительность пути от завершающего события всей модели до конечного события рассматриваемой работы.

а) критический путь

TEXTTEXTTEXTTEXTПараметры сетевых графиковб) резервы времени событийРаннее начало (ранний срок начала) = наибольший из путей от исходного события

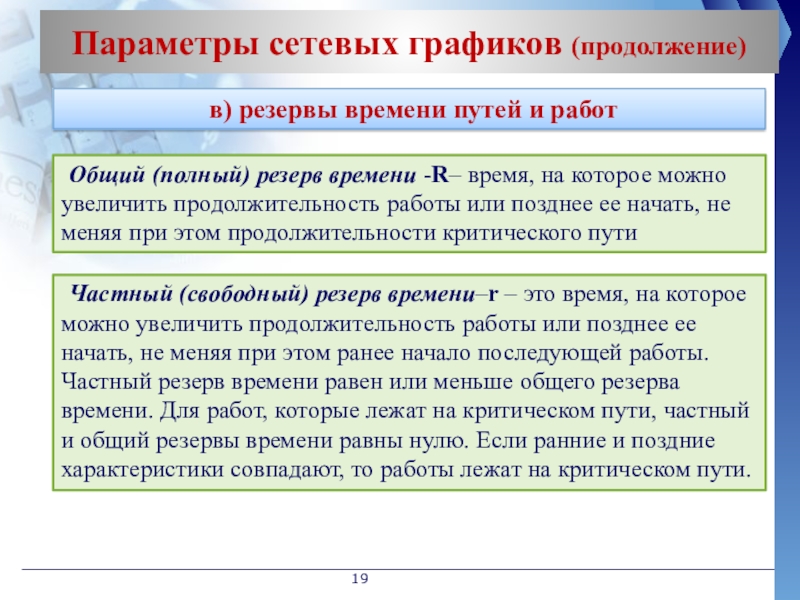

Слайд 19Параметры сетевых графиков (продолжение)
в) резервы времени путей и работ
Общий (полный) резерв

времени -R– время, на которое можно увеличить продолжительность работы или позднее ее начать, не меняя при этом продолжительности критического пути

Частный (свободный) резерв времени–r – это время, на которое можно увеличить продолжительность работы или позднее ее начать, не меняя при этом ранее начало последующей работы. Частный резерв времени равен или меньше общего резерва времени. Для работ, которые лежат на критическом пути, частный и общий резервы времени равны нулю. Если ранние и поздние характеристики совпадают, то работы лежат на критическом пути.

Параметры сетевых графиков (продолжение)в) резервы времени путей и работОбщий (полный) резерв времени -R– время, на которое можно

Слайд 20по ресурсам
(по движению рабочей силы)

по времени
(сокращается продолжительность критического

пути)

за счет привлечения дополнительных ресурсов

за счет резервов времени некритических работ и соответствующего перераспределения ресурсов

за счет изменения организационно-технологической последовательности и взаимосвязи работ

за счет корректировки этого варианта

за счет построения линейных календарных графиков по ранним началам

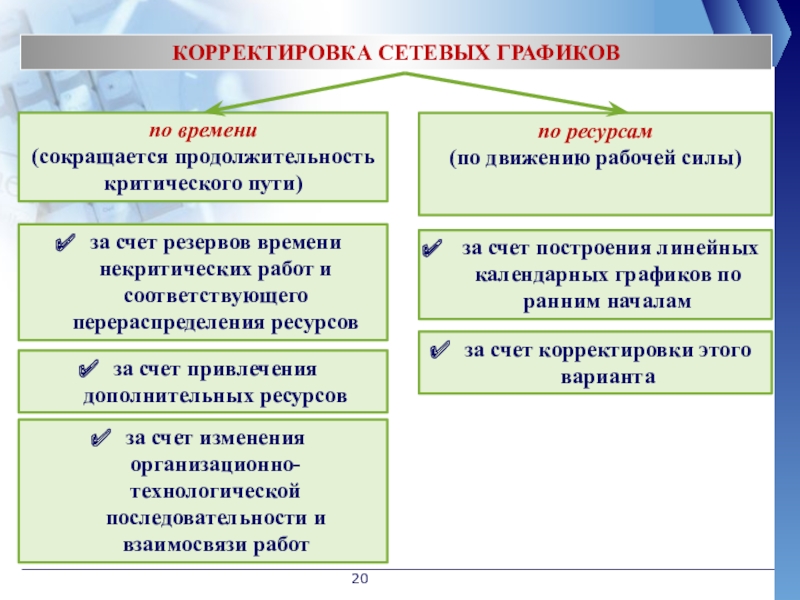

КОРРЕКТИРОВКА СЕТЕВЫХ ГРАФИКОВ

по ресурсам (по движению рабочей силы) по времени (сокращается продолжительность критического пути)за счет привлечения дополнительных ресурсовза счет

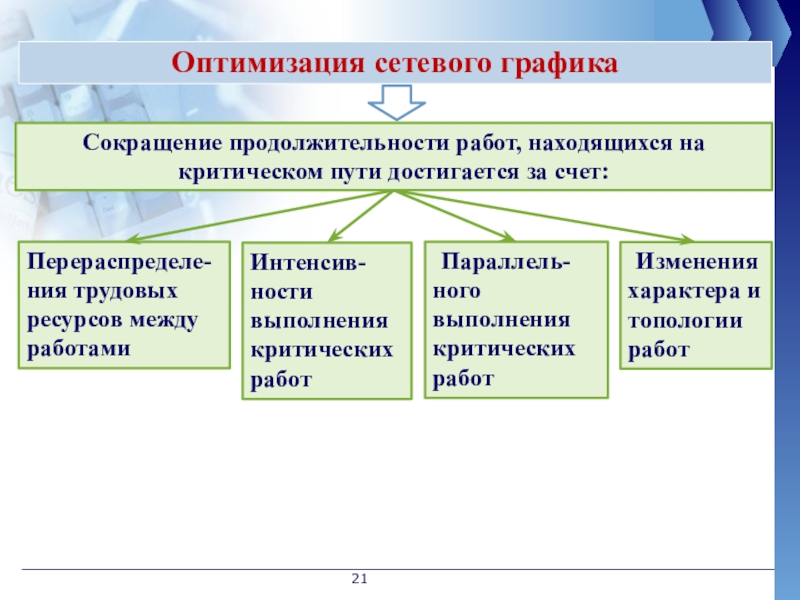

Слайд 21Интенсив-ности выполнения критических работ
Перераспределе-ния трудовых ресурсов между работами
Параллель-ного выполнения критических работ
Оптимизация

сетевого графика

Сокращение продолжи­тельности работ, находящихся на критическом пути достигается за счет:

Изменения характера и топологии работ

Интенсив-ности выполнения критических работПерераспределе-ния трудовых ресурсов между работамиПараллель-ного выполнения критических работОптимизация сетевого графикаСокращение продолжи­тельности работ, находящихся на

Слайд 22Add Your Text

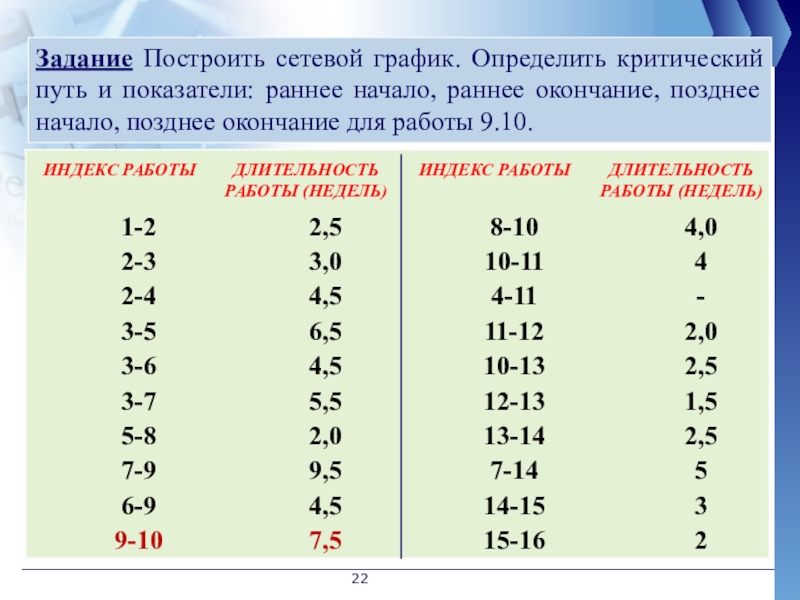

Задание Построить сетевой график. Определить критический путь и показатели:

раннее начало, раннее окончание, позднее начало, позднее окончание для работы 9.10.
Add Your TextЗадание Построить сетевой график. Определить критический путь и показатели: раннее начало, раннее окончание, позднее начало,

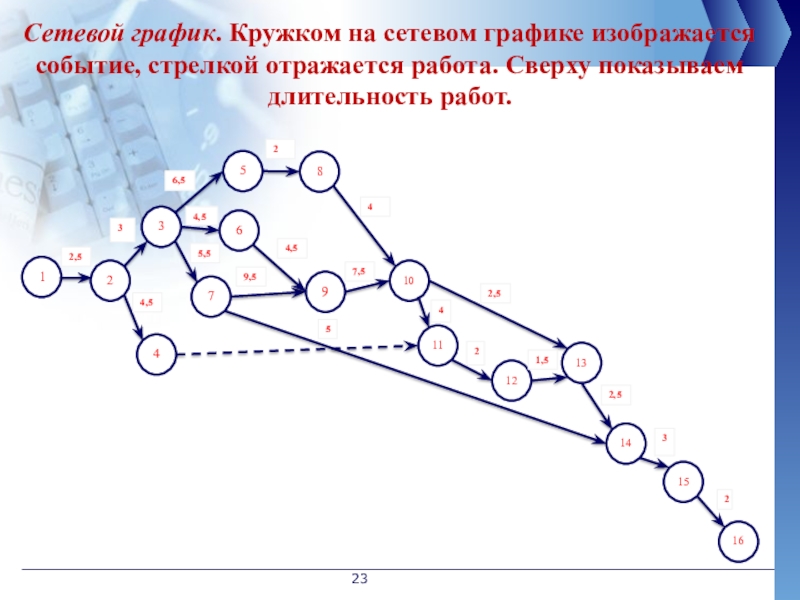

Слайд 23Сетевой график. Кружком на сетевом графике изображается событие, стрелкой отражается работа.

Сверху показываем длительность работ.
Сетевой график. Кружком на сетевом графике изображается событие, стрелкой отражается работа. Сверху показываем длительность работ.

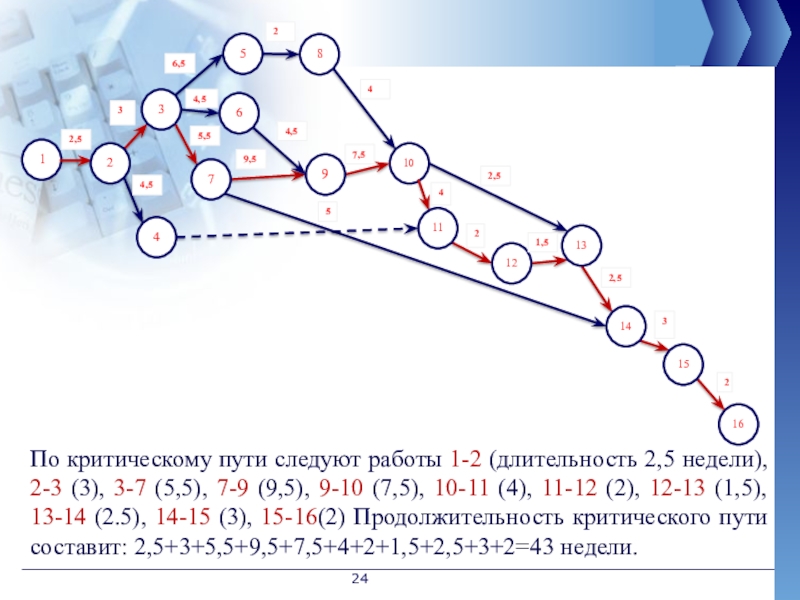

Слайд 24По критическому пути следуют работы 1-2 (длительность 2,5 недели), 2-3 (3),

3-7 (5,5), 7-9 (9,5), 9-10 (7,5), 10-11 (4), 11-12 (2), 12-13 (1,5), 13-14 (2.5), 14-15 (3), 15-16(2) Продолжительность критического пути составит: 2,5+3+5,5+9,5+7,5+4+2+1,5+2,5+3+2=43 недели.
По критическому пути следуют работы 1-2 (длительность 2,5 недели),  2-3 (3), 3-7 (5,5), 7-9 (9,5), 9-10

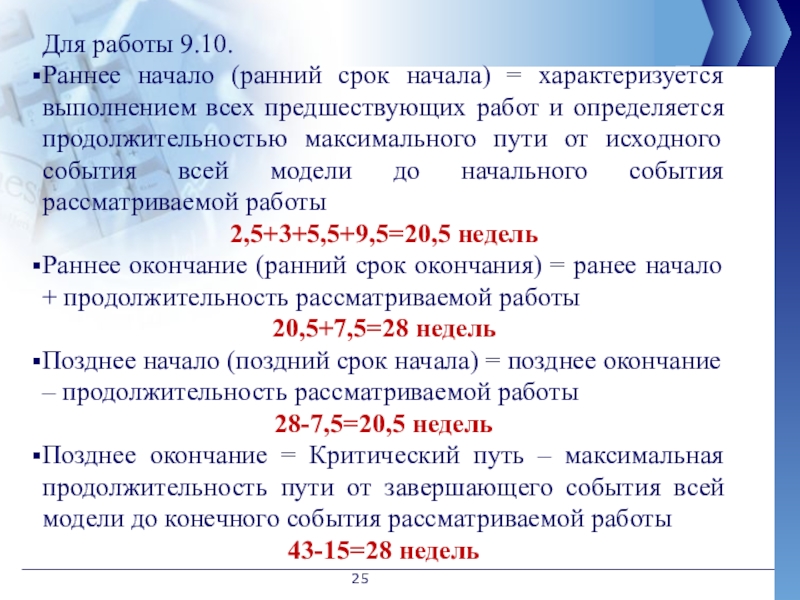

Слайд 25Для работы 9.10.
Раннее начало (ранний срок начала) = характеризуется выполнением всех

предшествующих работ и определяется продолжительностью максимального пути от исходного события всей модели до начального события рассматриваемой работы
2,5+3+5,5+9,5=20,5 недель
Раннее окончание (ранний срок окончания) = ранее начало + продолжительность рассматриваемой работы
20,5+7,5=28 недель
Позднее начало (поздний срок начала) = позднее окончание – продолжительность рассматриваемой работы
28-7,5=20,5 недель
Позднее окончание = Критический путь – максимальная продолжительность пути от завершающего события всей модели до конечного события рассматриваемой работы
43-15=28 недель
Для работы 9.10.Раннее начало (ранний срок начала) = характеризуется выполнением всех предшествующих работ и определяется продолжительностью максимального

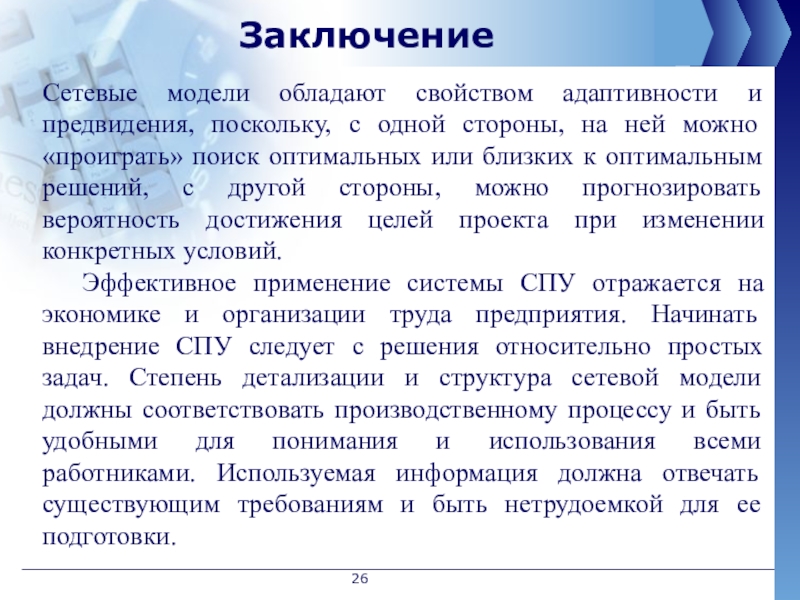

Слайд 26Заключение
Сетевые модели обладают свойством адаптивности и предвидения, поскольку, с одной стороны,

на ней можно «проиграть» поиск оптимальных или близких к оптимальным решений, с другой стороны, можно прогнозировать вероятность достижения целей проекта при изменении конкретных условий.
Эффективное применение системы СПУ отражается на экономике и организации труда предприятия. Начинать внедрение СПУ следует с решения относительно простых задач. Степень детализации и структура сетевой модели должны соответствовать производственному процессу и быть удобными для понимания и использования всеми работниками. Используемая информация должна отвечать существующим требованиям и быть нетрудоемкой для ее подготовки.
ЗаключениеСетевые модели обладают свойством адаптивности и предвидения, поскольку, с одной стороны, на ней можно «проиграть» поиск оптимальных

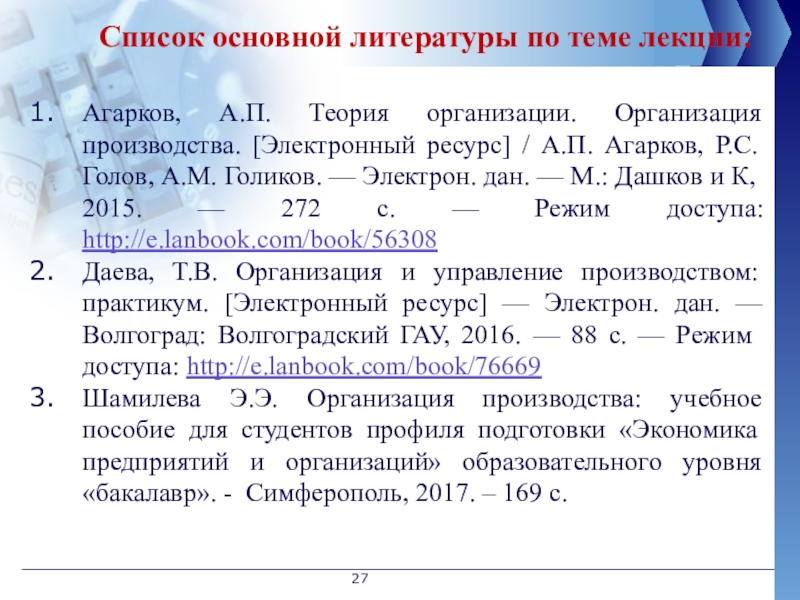

Слайд 27Список основной литературы по теме лекции:
Агарков, А.П. Теория организации. Организация производства.

[Электронный ресурс] / А.П. Агарков, Р.С. Голов, А.М. Голиков. — Электрон. дан. — М.: Дашков и К, 2015. — 272 с. — Режим доступа: http://e.lanbook.com/book/56308
Даева, Т.В. Организация и управление производством: практикум. [Электронный ресурс] — Электрон. дан. — Волгоград: Волгоградский ГАУ, 2016. — 88 с. — Режим доступа: http://e.lanbook.com/book/76669
Шамилева Э.Э. Организация производства: учебное пособие для студентов профиля подготовки «Экономика предприятий и организаций» образовательного уровня «бакалавр». - Симферополь, 2017. – 169 с.
Список основной литературы по теме лекции:Агарков, А.П. Теория организации. Организация производства. [Электронный ресурс] / А.П. Агарков, Р.С.

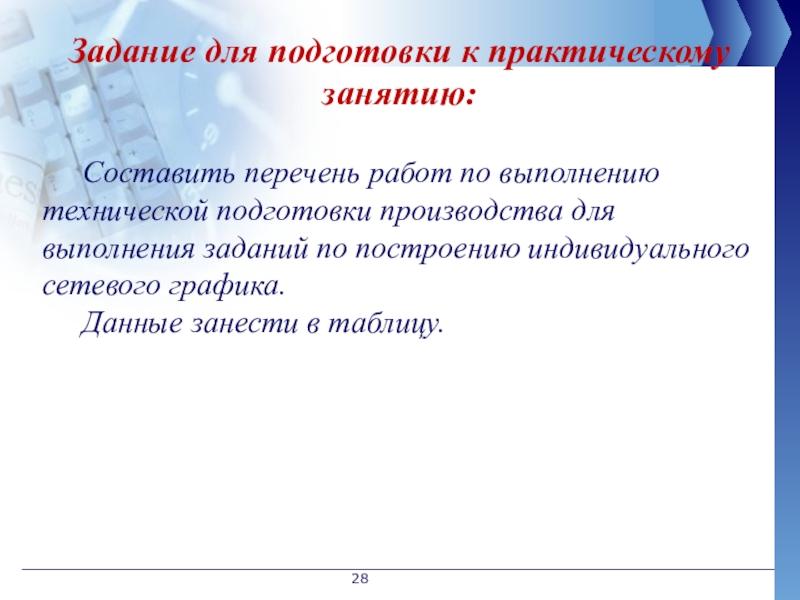

Слайд 28 Задание для подготовки к практическому занятию:
Составить перечень работ по выполнению технической

подготовки производства для выполнения заданий по построению индивидуального сетевого графика.
Данные занести в таблицу.
Задание для подготовки к практическому занятию: Составить перечень работ по выполнению технической подготовки производства для выполнения
